TOP >建設中・計画中INDEX >東京都 >品川区
東五反田二丁目第3地区第一種市街地再開発事業
(街区名称:大崎リバーウォークガーデン)
東急不動産が参加組合員として参画する東五反田二丁目第3地区市街地再開発組合は、東京都品川区東五反田2丁目に下記施設を新設します。
住宅棟(左):地上40階、地下1階、高さ約150m、延べ面積約43,200㎡、総戸数389戸
業務棟(右):地上20階、地下2階、高さ約104m、延べ面積約69,070㎡
街区名は「大崎リバーウォークガーデン」、住宅棟名は「ブランズタワー大崎」です。
設計は竹中工務店・RIA設計共同企業体、施工は竹中工務店。
業務棟は2027年2月に竣工する予定です。
住宅棟は2027年5月に竣工し、8月に入居を開始する予定です。

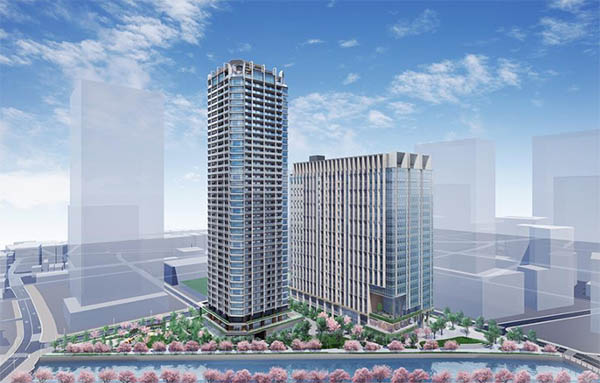

完成イメージ
![]() |
[以下2枚、2025年1月23日付ニュースリリースより引用]
左が住宅棟、右が業務棟です。
東急不動産のサイトでは業務棟を「(仮称)大崎コアプロジェクト」と呼んでいます。

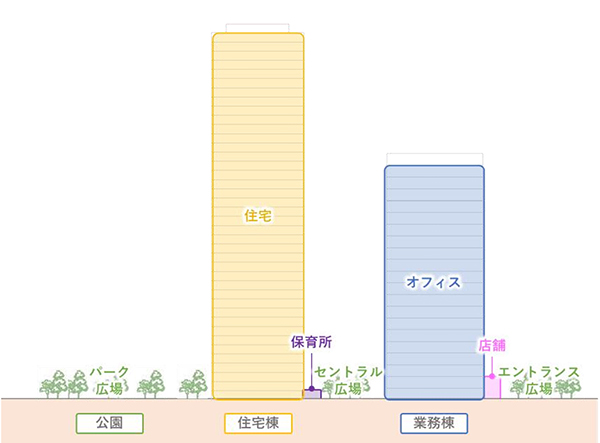

断面イメージ
![]() |
2020年10月に都市計画決定、2022年2月に本組合設立、2023年2月に権利変換計画認可を受けています。 特定業務代行者の竹中工務店は、実施設計、解体除却工事、新築工事、公共施設整備工事、未処分保留床の処分業務などを担当します。 2023年1月に既存建物の解体工事に着手。2023年11月10日に起工式を開き着工しています。

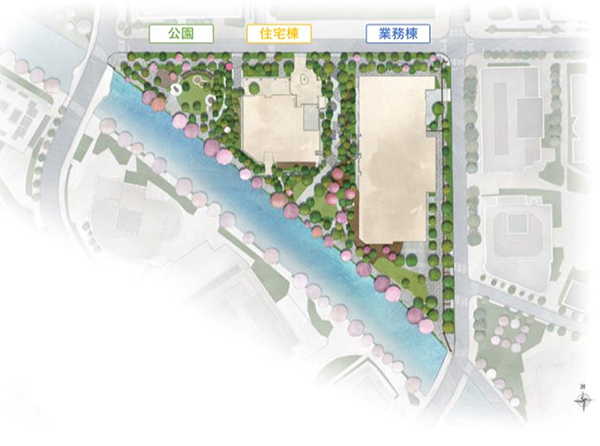

配置図
![]() |
公園や広場のほか施設の周囲に緑道を整備。 浸水対策も講じる予定です。 帰宅困難者用の一時滞在施設も計画しています。
全体概要
事業名 | 東五反田二丁目第3地区第一種市街地再開発事業 | |
---|---|---|
所在地 | 東京都品川区東五反田2丁目地内 | |
最寄駅 | JR「大崎」駅、JR「五反田」駅 | |
建築主 | 東五反田二丁目第3地区市街地再開発組合 | |
設 計 |
基本設計:株式会社アール・アイ・エー 実施設計:竹中工務店・RIA設計企業共同体 外観・インテリア・ ランドスケープデザイン監修:株式会社ホシノアーキテクツ ランドスケープデザイン:株式会社プレイスメディア | |
監 理 | RIA・竹中工務店監理共同企業体 | |
施 工 | 株式会社竹中工務店 | |
地区面積 | 約1.6ha | |
棟 名 | 1街区 業務棟 | 2街区 住宅棟 |
名 称 | (仮称)大崎コアプロジェクト | ブランズタワー大崎 |
所在地 |
東京都品川区東五反田2丁目700(地番) 東京都品川区東五反田2丁目14-1(住居表示) |
東京都品川区東五反田2丁目701(地番) 東京都品川区東五反田2丁目14(住居表示) |
用 途 | 事務所、店舗 | 共同住宅(約390戸)、保育所 |
敷地面積 | 9,208.41㎡ | 4,438.64㎡ |
建築面積 | 4,074.00㎡ | 2,111.29㎡ |
延床面積 | 69,069.00㎡ (公式HP:69,243.25㎡) | 43,160.97㎡ (容積対象面積:28,848.34㎡) |
構 造 | 地上:S造、地下:S造・SRC造 | RC造、一部S造 |
基礎工法 | 直接基礎 | 直接基礎 |
階 数 | 地上20階、地下2階、塔屋2階 | 地上40階、地下1階、塔屋2階 |
高 さ | 100.0m(最高104.0m) | 149.8m(最高149.8m) |
着 工 | 2024年4月1日予定 | 2023年11月1日予定 |
竣 工 | 2027年2月28日予定 | 2027年8月31日予定 |
備 考 |
◆既存建物解体着手:2023年1月10日 ◆起工式:2023年11月10日 ◆参加組合員:東急不動産 ◆特定業務代行者:竹中工務店 ◆コンサルタント及び基本設計:アール・アイ・エー [ブランズタワー大崎 詳細] ◆売主……………東急不動産株式会社 ◆販売会社………東急リバブル株式会社(販売代理) ◆総戸数…………389戸(地権者住戸149戸含む) ◆間取り…………1K~3LDK(予定) ◆専有面積………30.02㎡~282.57㎡ ◆駐車場…………114台 ◆竣工予定………2027年5月予定 ◆入居予定………2027年8月予定 ◆管理会社………株式会社東急コミュニティー ◆東急不動産2025年1月23日付ニュースリリース(街区名決定)は→こちら ◆東急不動産2025年1月23日付ニュースリリース(マンション)は→こちら ◆東京都HP(組合設立認可)は→こちら |
最終更新日:2025年5月28日

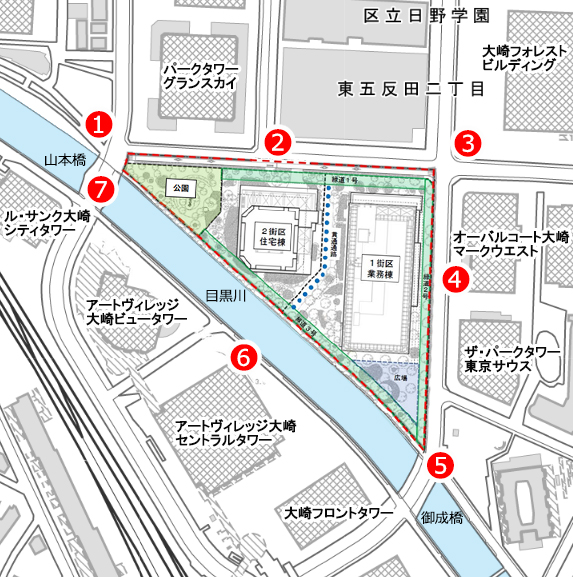

地図
建設地まで大崎駅より徒歩4分、五反田駅より徒歩7分ほどです。
2025年5月3日撮影
![]() |

五反田駅に近い①の地点よりスタートします。
![]() |
①の地点より建設地を見ています。この角地には公園ができます。
![]() |
その右手。山本橋があります。
![]() |

左手。建設地北側道路の様子です。
![]() |

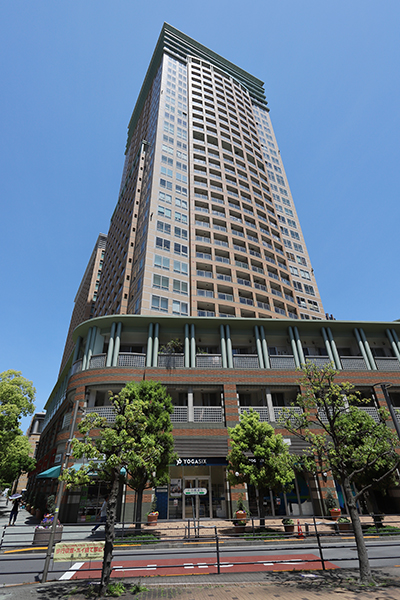

その左手。「パークタワーグランスカイ」(地上44階、高さ152.70m、総戸数736戸)がそびえています。
![]() |
②の地点に移動しました。
![]() |

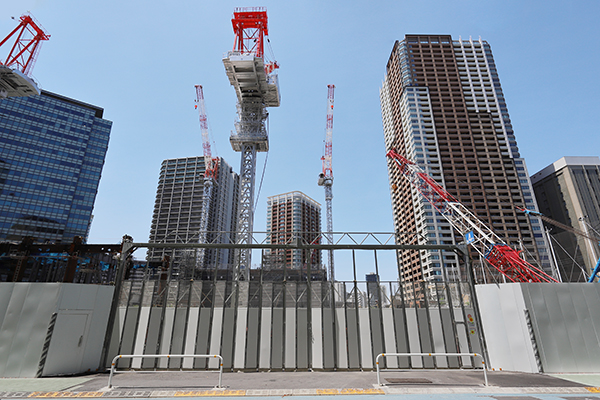

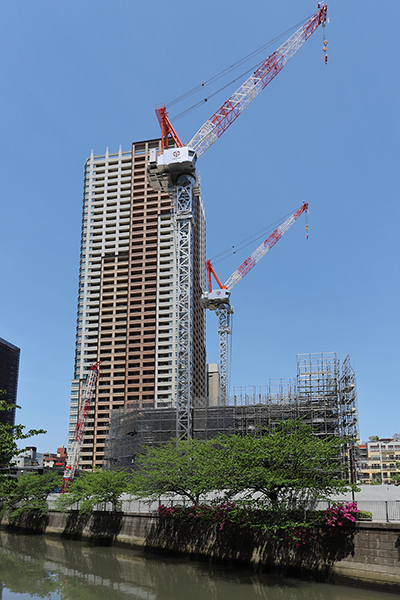

②の地点より見た住宅棟(ブランズタワー大崎)建設地。躯体が建ち上がり始めています。
![]() |
住宅棟は地上40階、地下1階、高さ149.8m(最高149.8m)、総戸数389戸です。
![]() |
③の地点に移動しました。
![]() |

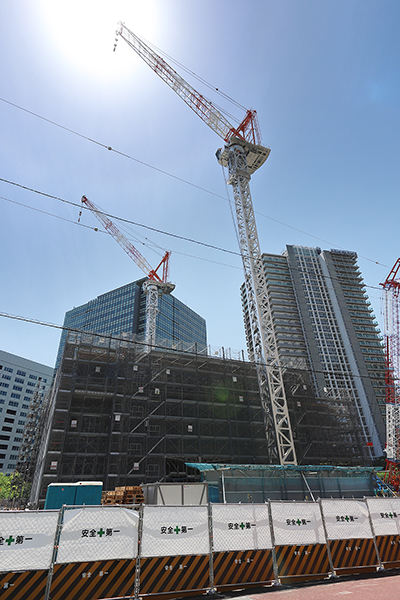

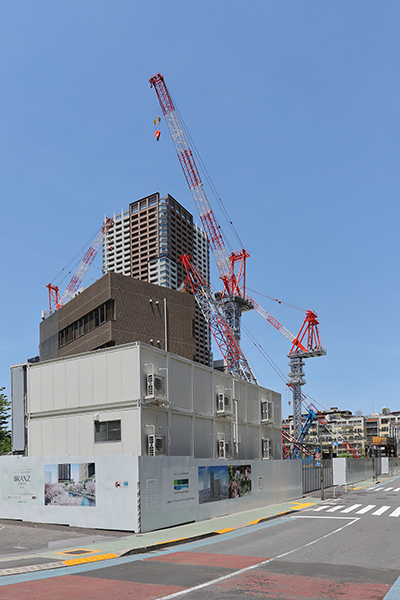

③の地点より見た業務棟((仮称)大崎コアプロジェクト)建設地。こちらも建ち上がり始めています。
![]() |
その右手。建設地北側。
![]() |
左手。建設地東側。こちらに進みます。
![]() |
④の地点に移動しました。
![]() |

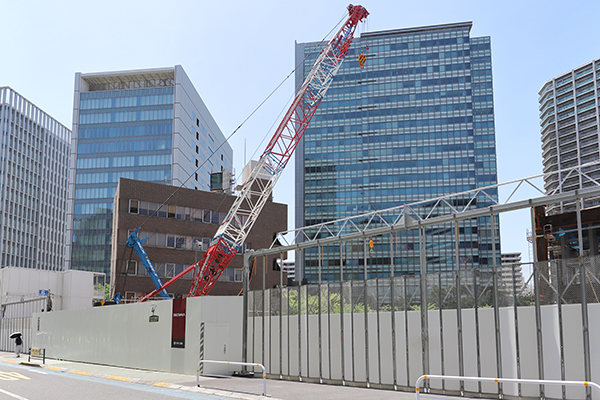

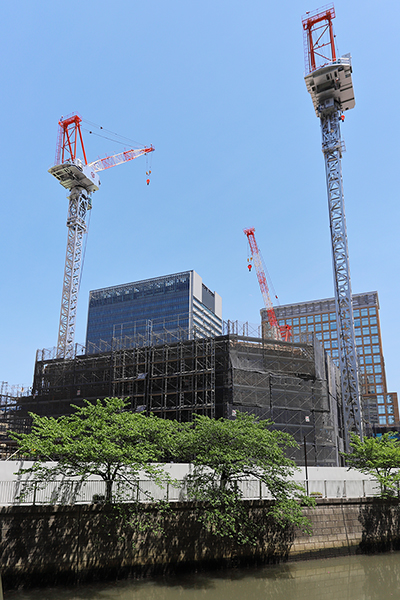

④の地点より見た業務棟建設地。業務棟は地上20階、地下2階、高さ100.0m(最高104.0m)、延べ面積69,243㎡です。
![]() |
その左手。こちらに進みます。
![]() |
⑤の地点に移動しました。
![]() |
⑤の地点より見た建設地。この角地には広場ができます。
![]() |
その右手。「ザ・パークタワー東京サウス」(地上30階、高さ109.5m、総戸数239戸)がそびえています。
![]() |

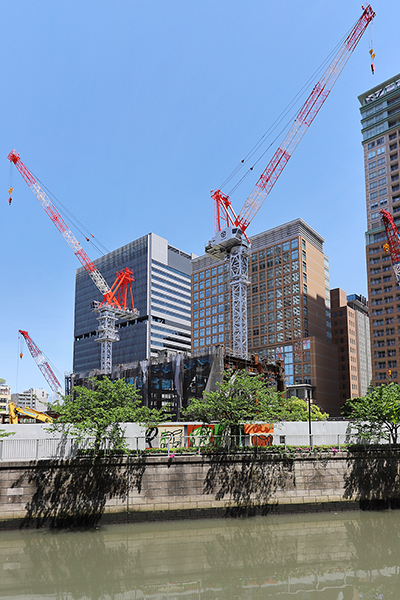

御成橋より見た目黒川。前日の雨で濁っています。
![]() |

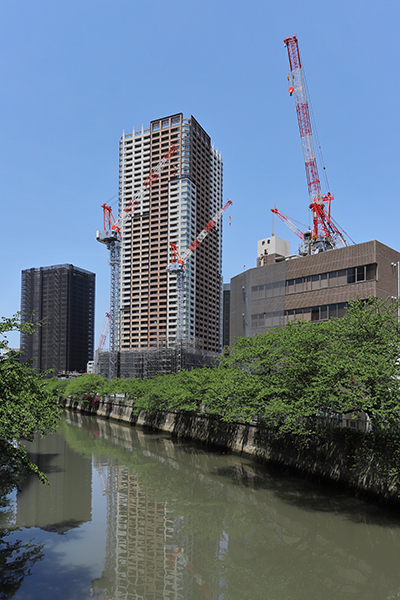

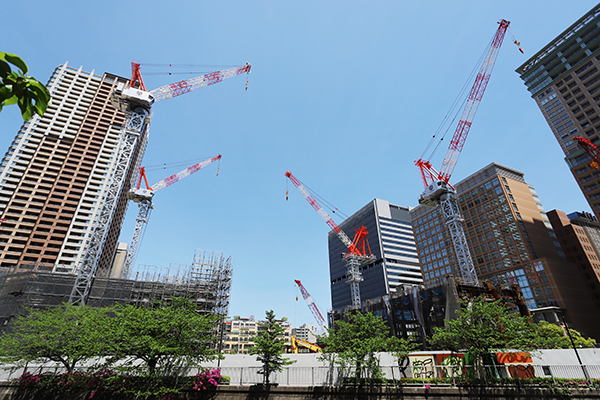

住宅棟建設地方面。「パークタワーグランスカイ」と重なっています。
![]() |
業務棟建設地方面。手前のビルはこれから解体されます。
![]() |
⑥の地点に移動しました。
![]() |

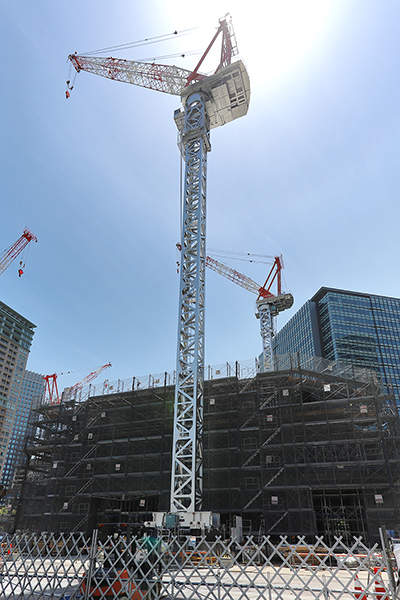

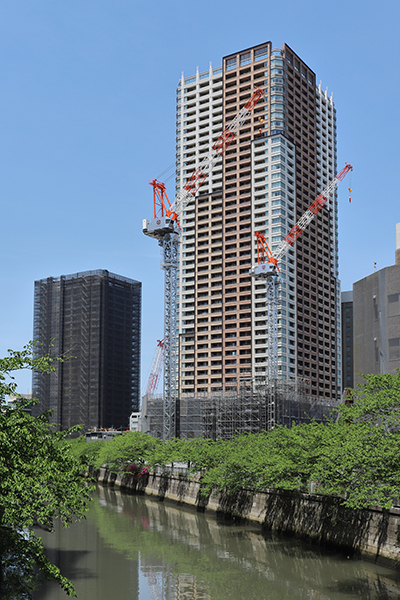

⑥の地点より見た住宅棟建設地(左)と業務棟建設地(右)。
![]() |
業務棟建設地。制震構造を採用。オフィスフロアの基準階面積は2,562.04㎡(775.02坪)、天井高は2.9mを予定。シェアオフィス、ホール・会議室、スタジオ・ギャラリー、テラス、車寄せ、食堂も設ける計画です。
![]() |
住宅棟建設地。マンション共用施設として、テレワークも可能なライブラリーラウンジ、パーティールーム、ミュージックラウンジ、マルチラウンジ、フィットネスルーム、グランピングテラス、ゲストルーム、スカイラウンジを計画しています。
![]() |
山本橋方面に進んだ地点より見た住宅棟建設地。全389戸のうち地権者住戸149戸を除く240戸を一般に分譲しています。
![]() |
さらに西に進んだ地点より見た住宅棟建設地。2025年5月27日の時点では、1K~3LDK(30.02㎡~85.51㎡)を6,800万円台~31,900万円台(100万円単位)で販売予定でした。
![]() |

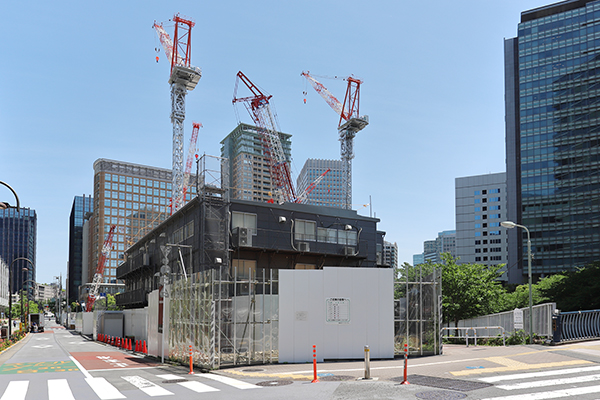

⑦の地点(山本橋)に移動しました。
![]() |

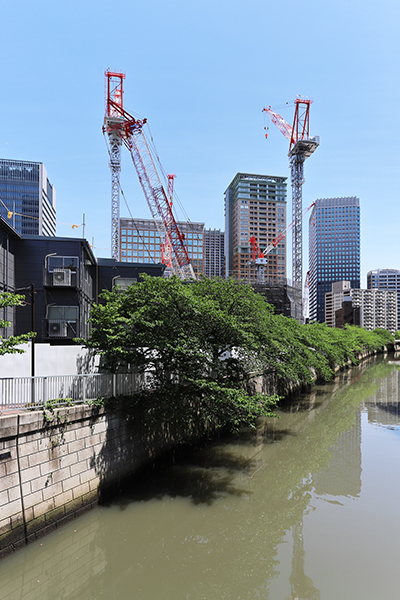

⑦の地点より見ています。住宅棟建設地と業務棟建設地が重なっています。
![]() |

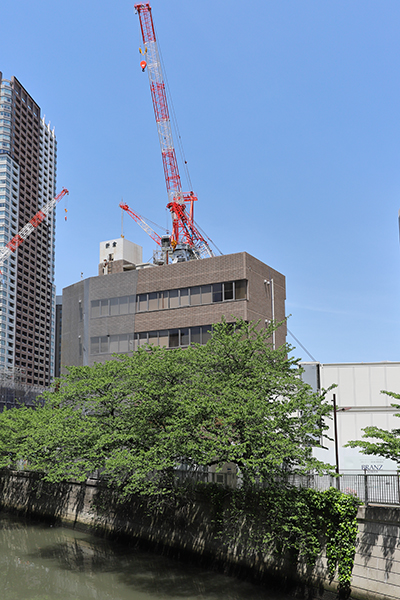

その右手。目黒川です。
![]() |

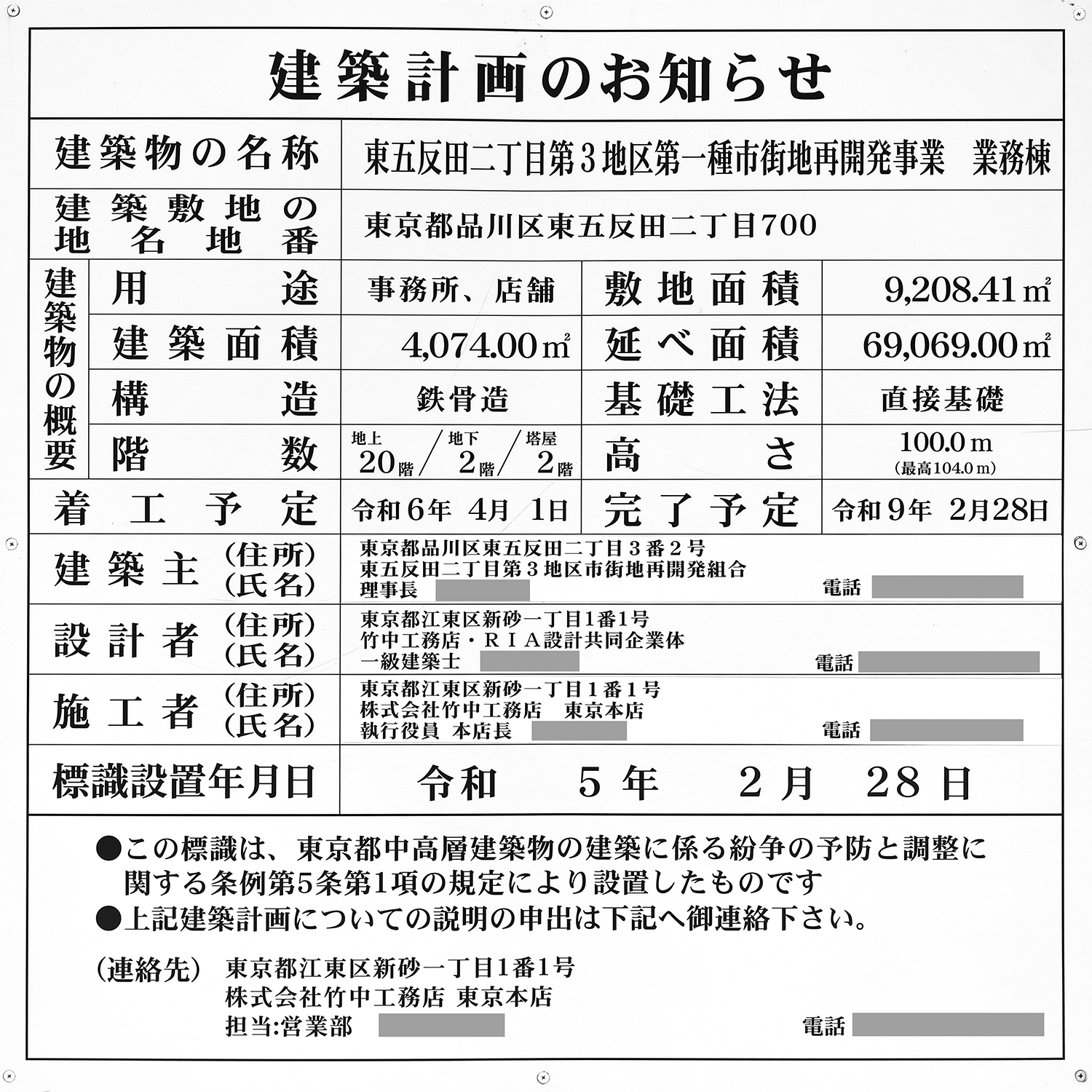

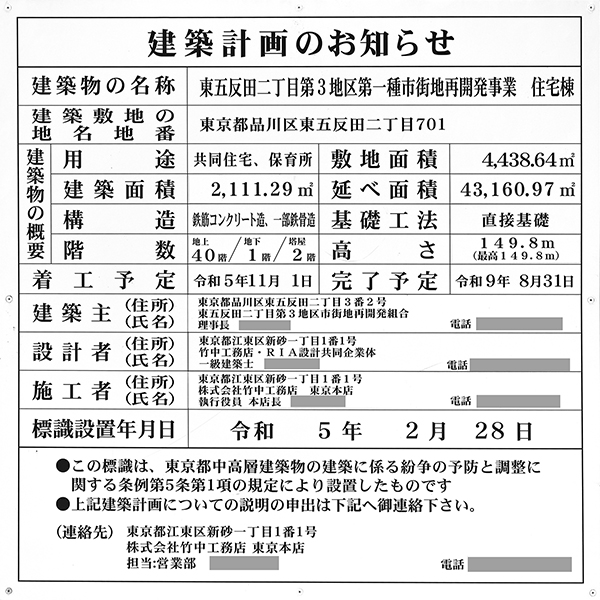

住宅棟(ブランズタワー大崎)の建築計画のお知らせ。 公式サイトによると、2027年5月に竣工し、8月に入居を開始する予定です。 写真クリックで拡大画像を表示。
![]() |

業務棟((仮称)大崎コアプロジェクト)の建築計画のお知らせ。2027年2月末に竣工する予定です。写真クリックで拡大画像を表示。
