TOP >建設中・計画中INDEX >東京都 >港区
赤坂七丁目2番地区第一種市街地再開発事業
日鉄興和不動産と野村不動産は2025年6月9日、両社が参加組合員として参画する赤坂七丁目2番地区第一種市街地再開発事業が2025年6月1日に着工したと発表しました。 本計画では東京都港区赤坂7丁目に共同住宅(634戸)、事務所、専修学校、店舗などで構成する地上46階、地下1階、高さ約157m、延べ面積約87,912㎡の大規模複合施設を新設します。 設計は清水建設・日本設計JV、施工は清水建設。 2028年度に竣工する予定です。
完成イメージ
![]() |
2010年度の街づくり協議会設立および事業協力者の選定(日鉄興和不動産と野村不動産)、2012年度の再開発準備合設立および事業協力者の追加選定(清水建設)、2020年度の都市計画決定告示(第一種市街地再開発事業の決定)、2022年度の市街地再開発組合設立、2023年度の権利変換計画認可を経て解体工事に着手していました。

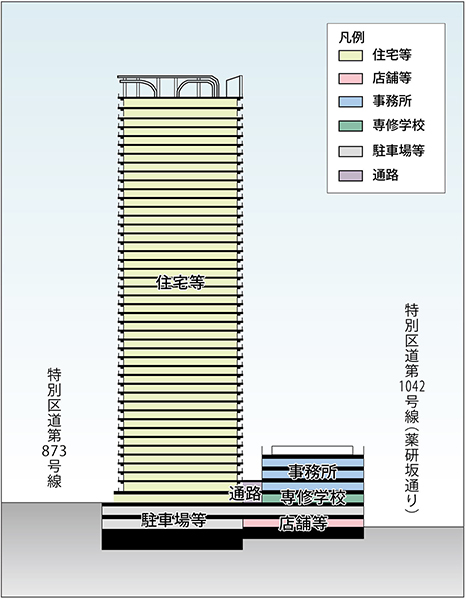

断面図
![]() |
中層棟には店舗、専修学校、事務所が入ります。

配置図
![]() |
広場、緑地、区道も整備します。

位置図
![]() |
建設地西側には「高橋是清翁記念公園」や「カナダ大使館」があり、東側には「赤坂ガーデンシティ」(地上20階、高さ106.2m)や「パークコート赤坂 ザ タワー」(地上43階、高さ157.25m)が立っています。
概要
名 称 | 赤坂七丁目2番地区第一種市街地再開発事業 |
---|---|
所在地 | 東京都港区赤坂7丁目2ほか(地番) 東京都港区赤坂7丁目2(住居表示) |
最寄駅 | 東京メトロ銀座線・半蔵門線・都営大江戸線「青山一丁目」駅 徒歩6分 |
建築主 | 赤坂七丁目2番地区市街地再開発組合 |
設 計 |
都市計画・基本設計:株式会社日本設計 実施設計:清水建設株式会社、株式会社日本設計(設計共同企業体) |
施 工 | 清水建設株式会社(特定業務代行者) |
用 途 | 共同住宅(643戸 ※地権者住戸含む(SOHO除く))、事務所、店舗、専修学校 |
施工区域面積 | 約1.2ha |
敷地面積 | 8,710.00㎡ |
建築面積 | 約5,017㎡ |
延床面積 | 約87,912㎡ |
構 造 | 高層棟:鉄筋コンクリート造、中層棟:鉄骨造 |
基礎工法 | 高層棟:場所打ち杭、中層棟:既成杭 |
階 数 | 地上46階、地下1階 |
高 さ | 約157m(当初標識164.14m) |
着 工 | 2025年6月1日(解体工事:2024年3月4日~2025年5月31日) |
竣 工 | 2028年10月31日予定 |
備 考 |
[事業関係者] ・参加組合員……………新日鉄興和不動産株式会社、野村不動産株式会社 ・特定業務代行者………清水建設株式会社(設計、施工、保留床の処分など) ◆東京都HP(組合設立認可)は→こちら ◆日鉄興和不動産・野村不動産2022年7月25日付ニュースリリース(組合設立)は→こちら ◆日鉄興和不動産・野村不動産2025年6月9日付ニュースリリース(着工)は→こちら |
最終更新日:2025年6月9日
地図
建設地まで地下鉄3線(銀座線・半蔵門線・大江戸線)が乗り入れる青山一丁目駅より徒歩6分、地下鉄2線(銀座線・丸ノ内線)が乗り入れる赤坂見附駅より徒歩10分ほどです。

2024年3月16日撮影
![]() |

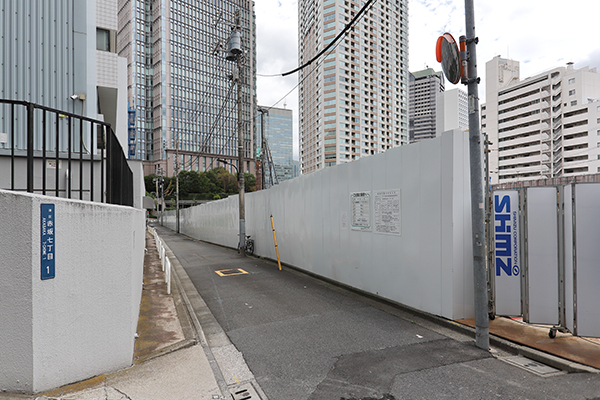

①の地点よりスタートします。
![]() |
①の地点より「高橋是清翁記念公園」を見ています。ここは第20代日本国総理大臣・高橋是清の邸宅跡です。現在は港区が管理する公園となっています。
![]() |
②の地点に移動しました。
![]() |
②の地点より「高橋是清翁記念公園」を見ています。
![]() |

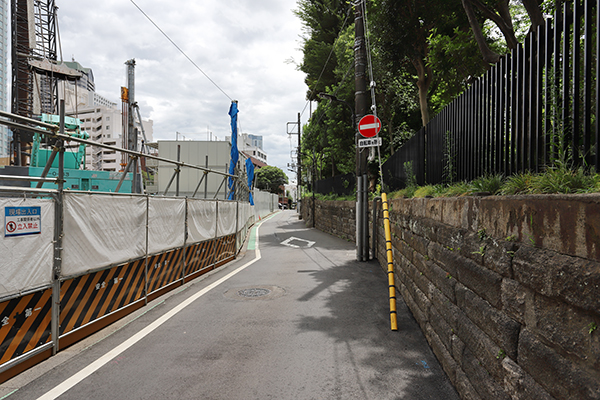

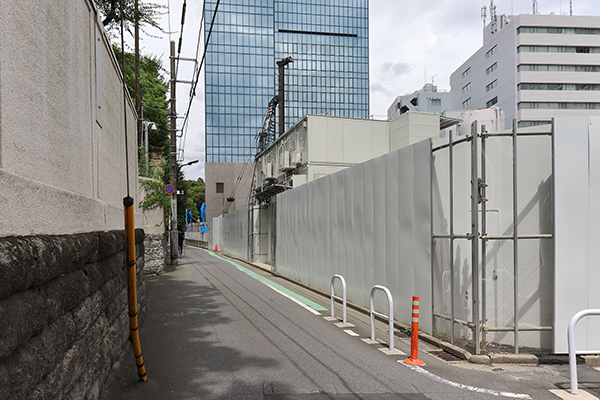

その左手。左は「草月会館」です。この付近より再開発事業の範囲となります。こちらに進みます。
![]() |

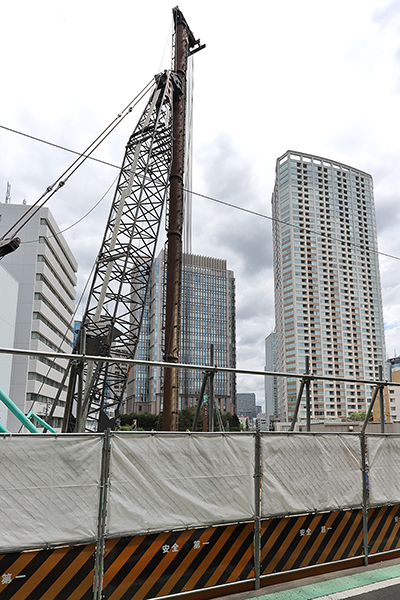

「草月会館」の南側で「赤坂中央マンション」(地上6階)の解体工事が始まっていました。解体工事の工期は2024年3月4日~2025年5月31日です。
![]() |
その右手。右は「高橋是清翁記念公園」です。こちらに進みます。
![]() |
さらに進みます。
![]() |
「高橋是清翁記念公園」の様子です。
![]() |
③の地点に移動しました。
![]() |

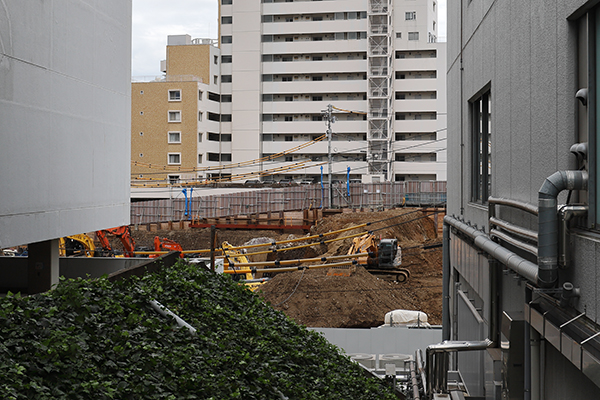

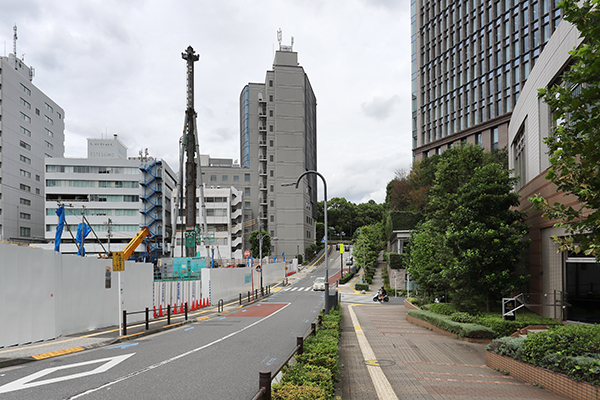

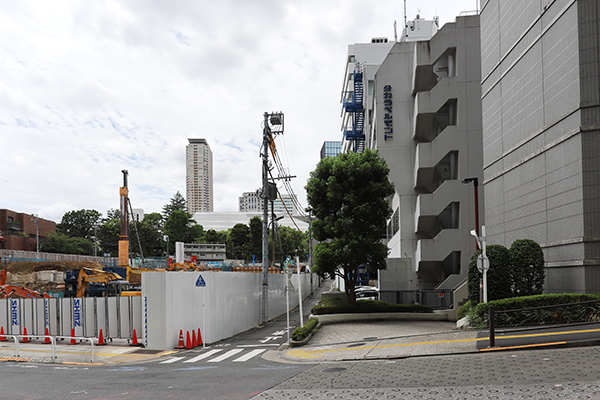

③の地点より見た建設地。解体を待つ「財務省赤坂第二宿舎」(地上4階)です。解体工事の工期は2024年3月4日~2025年5月31日です。
![]() |

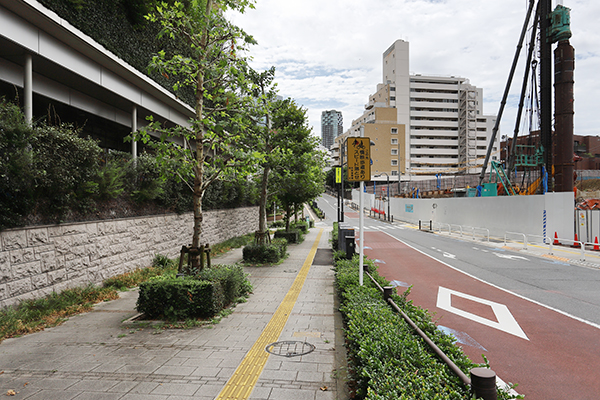

その左手。青山通り方面。
![]() |
右手。こちらに進みます。
![]() |

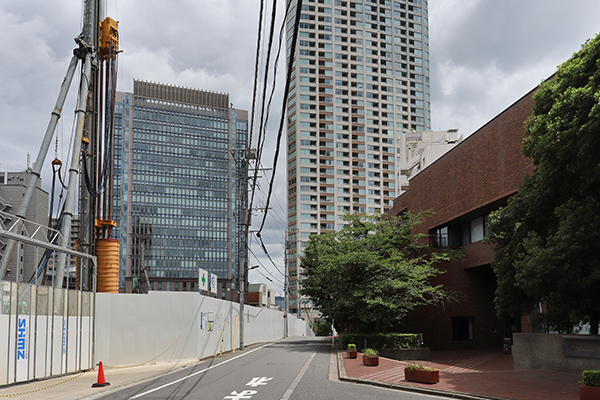

「財務省赤坂第二宿舎」の東側には「赤坂三生マンション」(地上10階)があります。解体工事の工期は2024年4月8日~2025年5月31日です。
![]() |
「赤坂三生マンション」の8階~10階はセットバックしているので余り見えません。
![]() |
その左手。
![]() |
右手。こちらに進みます。
![]() |
「赤坂三生マンション」の東側には「赤坂ナショナルコート」(地上5階)があります。解体工事の工期は2024年4月8日~2025年5月31日です。
![]() |
その右手。突き当りに「パークコート赤坂ザ・タワー」がそびえています。
![]() |
④の地点に移動しました。
![]() |

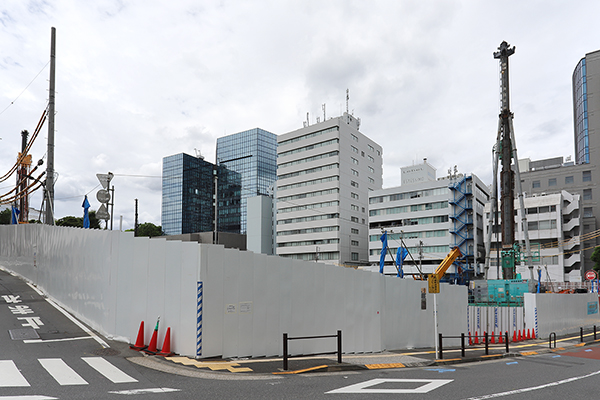

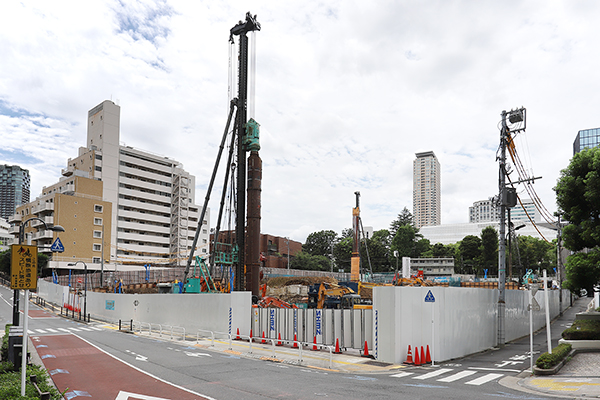

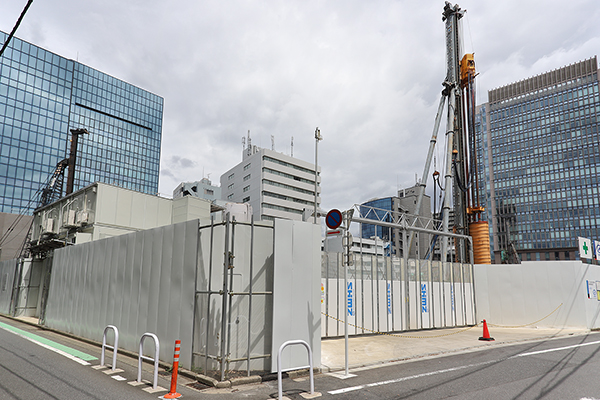

④の地点より見た建設地。中央の「赤坂Kフラッツ」(地上5階)の解体工事の工期は2024年4月8日~2025年5月31日です。
![]() |
その左手。建設地南側。
![]() |
右手。建設地東側。こちらに進みます。
![]() |
解体を待つ建物。
![]() |
建設地側より見た「パークコート赤坂 ザ タワー」(地上43階、高さ157.25m)です。ほぼ同じ高さのマンションが誕生することになりますね。
![]() |
建設地側より見た「赤坂ガーデンシティ」(地上20階、高さ106.2m)です。
![]() |
⑤の地点に移動しました。
![]() |

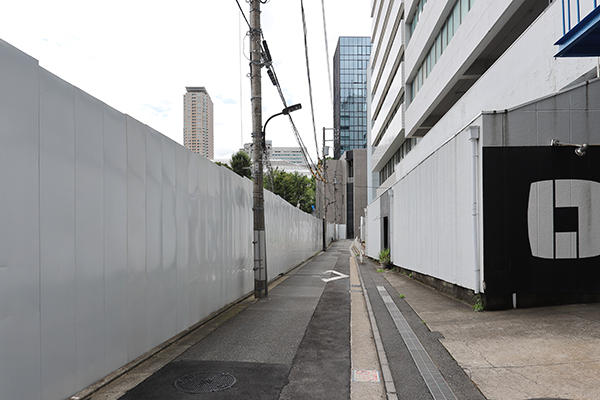

⑤の地点より見た建設地。中央は解体を待つ「studio pomme」。
![]() |
その左手。建設地東側。
![]() |
右手。建設地北側。こちらに進みます。
![]() |

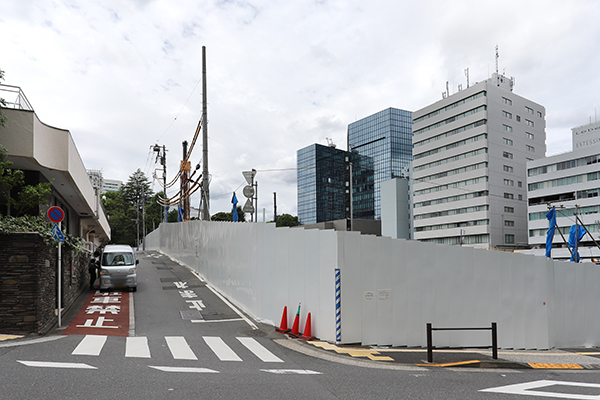

左側が建設地です。
![]() |
建設地の様子。
![]() |
さらに進みます。
![]() |
建設地の様子。
![]() |
その先に「タカラ美容専門学校」があります。2024年4月に「虎ノ門トーセイビル」(東京都港区虎ノ門4-2-3)の3~5階に移転します。
![]() |
その左手。再開発ビル完成後には再びこの地に戻ってくるものと思われます。
![]() |
右手。こちらに進みます。
![]() |
左が建設地です。
![]() |
⑥の地点に移動しました。
![]() |
⑥の地点より見た解体中の「赤坂中央マンション」。
![]() |
解体工事は清水建設が担当しています。
![]() |
その左手。
![]() |
「赤坂中央マンション」は最初に紹介した建物でもあります。
![]() |
その反対側。左は草月会館です。坂を上ると・・・
![]() |
青山通りに出ます。正面は赤坂御用地です。
![]() |

「赤坂七丁目2番地区第一種市街地再開発事業」の建築計画のお知らせ。2025年5月に着工し、2028年10月末に竣工する予定です。写真クリックで拡大画像を表示。
