TOP建設中・計画中INDEX東京都板橋区

上板橋駅南口駅前東地区第一種市街地再開発事業

上板橋駅南口駅前東地区市街地再開発組合は、東京都板橋区上板橋1丁目及び2丁目地内に下記施設を整備します。

東街区:地上26階、地下1階、延べ面積約37,641㎡、住宅315戸・店舗13区画
中街区:地上19階、地下1階、延べ面積約10,334㎡、住宅112戸・店舗1区画
南街区:地上_5階、地下0階、延べ面積約_1,730㎡、事務所・店舗

東街区の住宅名は「シティタワーズ上板橋イースト」、中街区の住宅名は「シティタワーズ上板橋セントラル」です。 参加組合員として住友不動産が参画。 実施設計及び施工を担う特定業務代行者は大成建設・長谷工コーポレーション・越野建設・大成ロテックJV。 東街区は2028年5月中旬に竣工し、12月下旬に入居を開始する予定です。 中街区は2027年9月上旬に竣工し、2028年4月下旬に入居を開始する予定です。

完成イメージ

上板橋駅南口駅前東地区第一種市街地再開発事業

[以下4枚、東京都HPより引用]

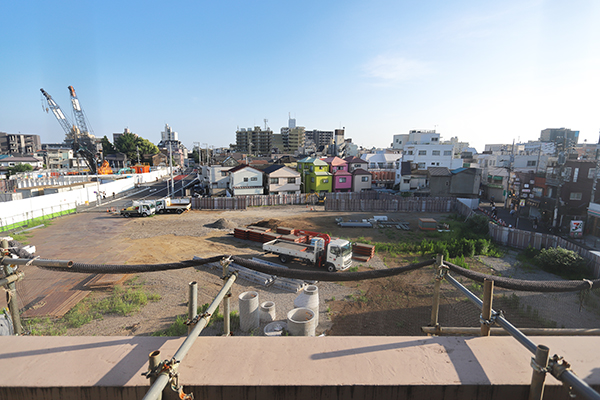

上板橋駅側から見ています。 左から東街区、中街区、南街区(小さいですが)になります。 約3,900㎡の駅前広場を新設し、その地下には約1,500台を収容する公共自転車駐輪場を整備します。 駅前広場に面する東街区の低層部には商業施設を配置。 1~3LDKの住宅約440戸を用意します。

位置図

上板橋駅南口駅前東地区第一種市街地再開発事業

上板橋駅と川越街道を結ぶ延長210m、幅員16mの区画街路なども整備します。

配置図

上板橋駅南口駅前東地区第一種市街地再開発事業

区画街路第8号線に沿って、南街区、中街区、東街区を配置しています。

断面イメージ

上板橋駅南口駅前東地区第一種市街地再開発事業

公共施設基本設計と事業コンサルタントはURリンケージ、施設建築物の基本設計はINA新建築研究所です。 総事業費は約400億円を見込んでいます。

概要

事業名上板橋駅南口駅前東地区第一種市街地再開発事業
所在地東京都板橋区上板橋1丁目及び2丁目地内
最寄駅東武東上線「上板橋」駅
建築主上板橋駅南口駅前東地区市街地再開発組合
地区面積約1.7ha
街 区東街区中街区南街区
住宅名シティタワーズ上板橋イーストシティタワーズ上板橋セントラル
設 計大成建設長谷工コーポレーション
施 工大成建設長谷工コーポレーション
用 途住宅・店舗・駐車場住宅・店舗事務所・店舗
地 番上板橋1丁目1001番地上板橋1丁目1002番地
敷地面積4,128.03㎡1,175.58㎡
建築面積2,832.68㎡710.42㎡
延床面積37,641.73㎡10,334.58㎡約1,730㎡
構 造鉄筋コンクリート造一部鉄骨造鉄筋コンクリート造鉄骨造
基礎工法杭基礎杭基礎
階 数地上26階、地下1階地上19階、地下1階地上5階
高 さ97.46m(最高97.46m)59.87m
着 工2025年1月1日予定2025年5月1日予定
竣 工2028年7月31日予定2027年10月29日予定
備 考 ◆参加組合員……………………住友不動産株式会社
◆特定業務代行者………………大成建設・長谷工コーポレーション・越野建設・大成ロテックJV
◆事業施工期間(予定)………2021年4月~2031年3月末日
◆建築工事期間(予定)………2025年4月~2028年12月
◆公共施設工事期間(予定)…2023年4月~2028年12月
◆公共施設:板橋区画街路第8号線(幅員16m・交通広場約3,900㎡)、区画道路第2号(幅員9m)、区画道路第3号(幅員6m)、区道第2114号線(幅員6m)、上板橋歩行者専用道路第1号(幅員9~13m)、上板橋駅南口自転車駐車場(面積約2,600㎡、約1,500台収容)

[シティタワーズ上板橋イースト 詳細]
◆交通……………東武鉄道東上線「上板橋」駅まで徒歩1分
◆売主……………住友不動産株式会社
◆総戸数…………315戸(※非分譲住戸67戸含む)、その他 店舗13区画
◆間取り…………2LD・K~3LD・K(販売分)
◆専有面積………55.32㎡~70.64㎡(販売分)
◆駐車場…………―
◆竣工予定………2028年5月中旬予定
◆入居予定………2028年12月下旬予定
◆管理会社………住友不動産建物サービス株式会社(予定)

[シティタワーズ上板橋セントラル 詳細]
◆交通……………東武鉄道東上線「上板橋」駅まで徒歩2分
◆売主……………住友不動産株式会社
◆総戸数…………112戸(※非分譲住戸29戸含む)、その他 店舗1区画
◆間取り…………1LD・K~3LD・K(販売分)
◆専有面積………39.24㎡~70.06㎡(販売分)
◆駐車場…………―
◆竣工予定………2027年9月上旬予定
◆入居予定………2028年4月下旬予定
◆管理会社………住友不動産建物サービス株式会社(予定)

◆東京都2021年3月25日付ニュースリリースは→こちら
◆再開発組合2021年4月20日付ニュースリリース(PDF)は→こちら

最終更新日:2025年8月11日

[公式サイトはこちら]

地図

東武東上線「上板橋駅」の南側が事業地です。 矢印は26階建てマンションが建つ東街区を示しています。

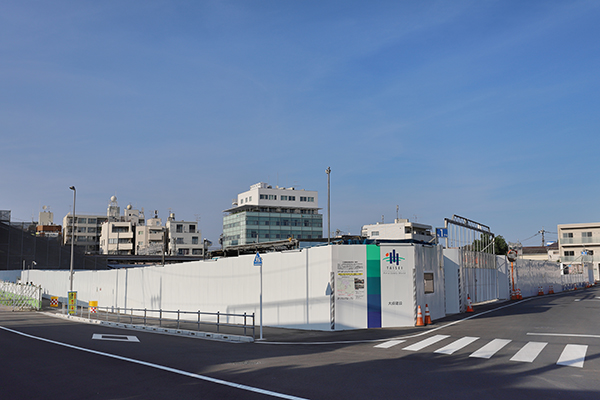

2025年6月22日撮影

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)の建築計画のお知らせ

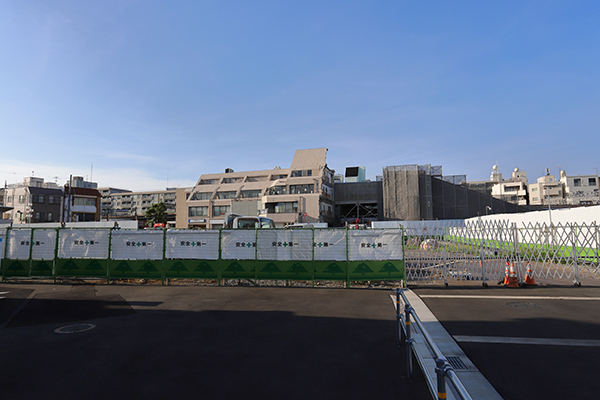

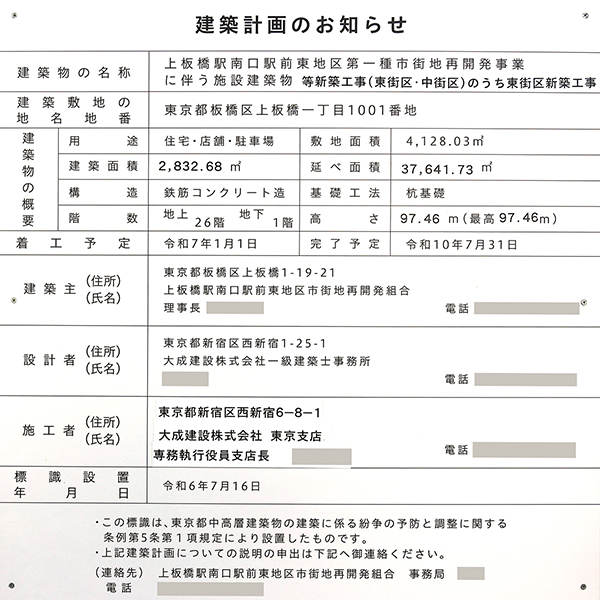

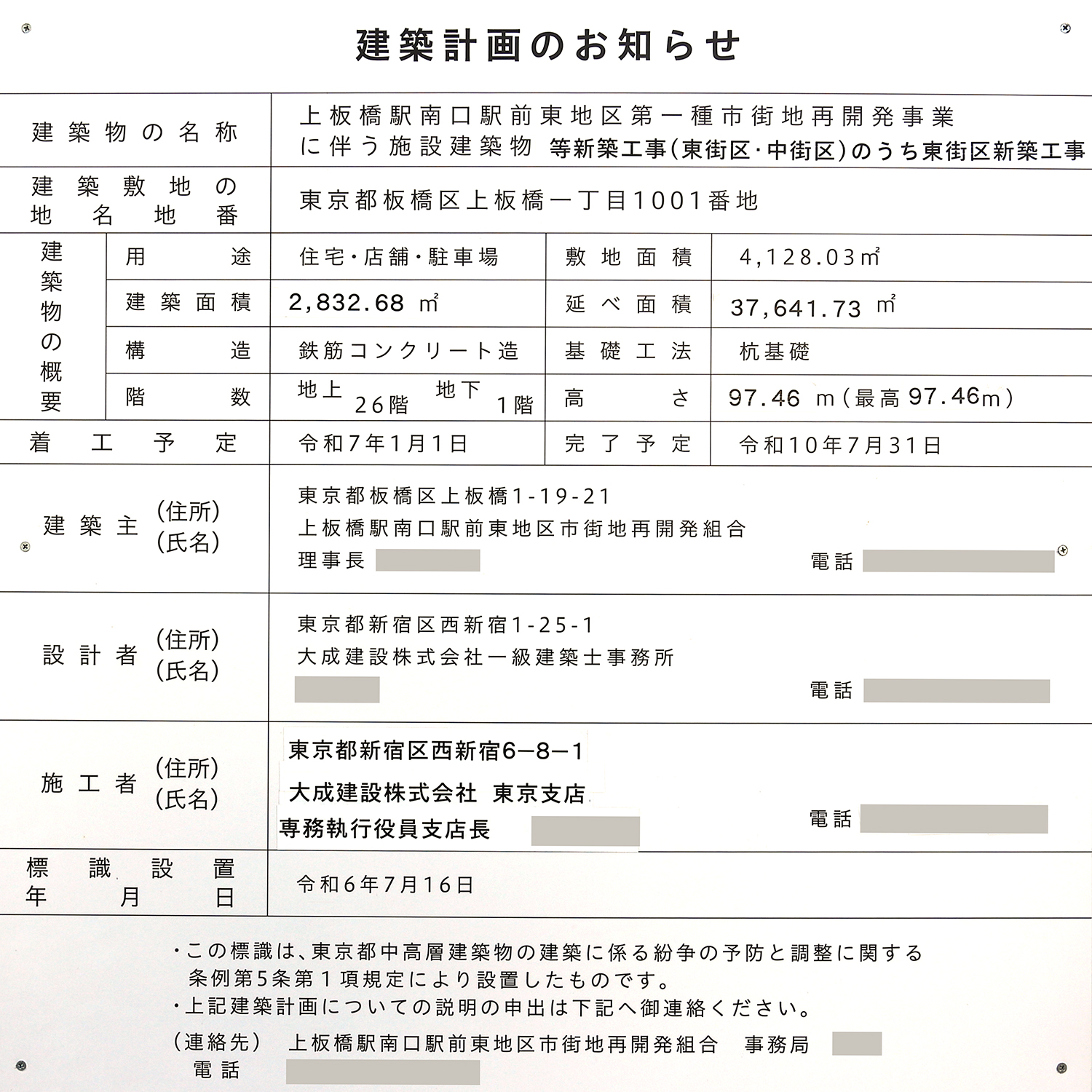

東街区(シティタワーズ上板橋イースト)の建築計画のお知らせ。 前回撮影時に98.00m(最高98.00m)だった高さが97.46m(最高97.46m)に変更されたほか、建築物の名称、建築面積、延べ面積が修正されていました。 未定だった施工者は大成建設に決まっています。 写真クリックで拡大画像を表示。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)の建築計画のお知らせ

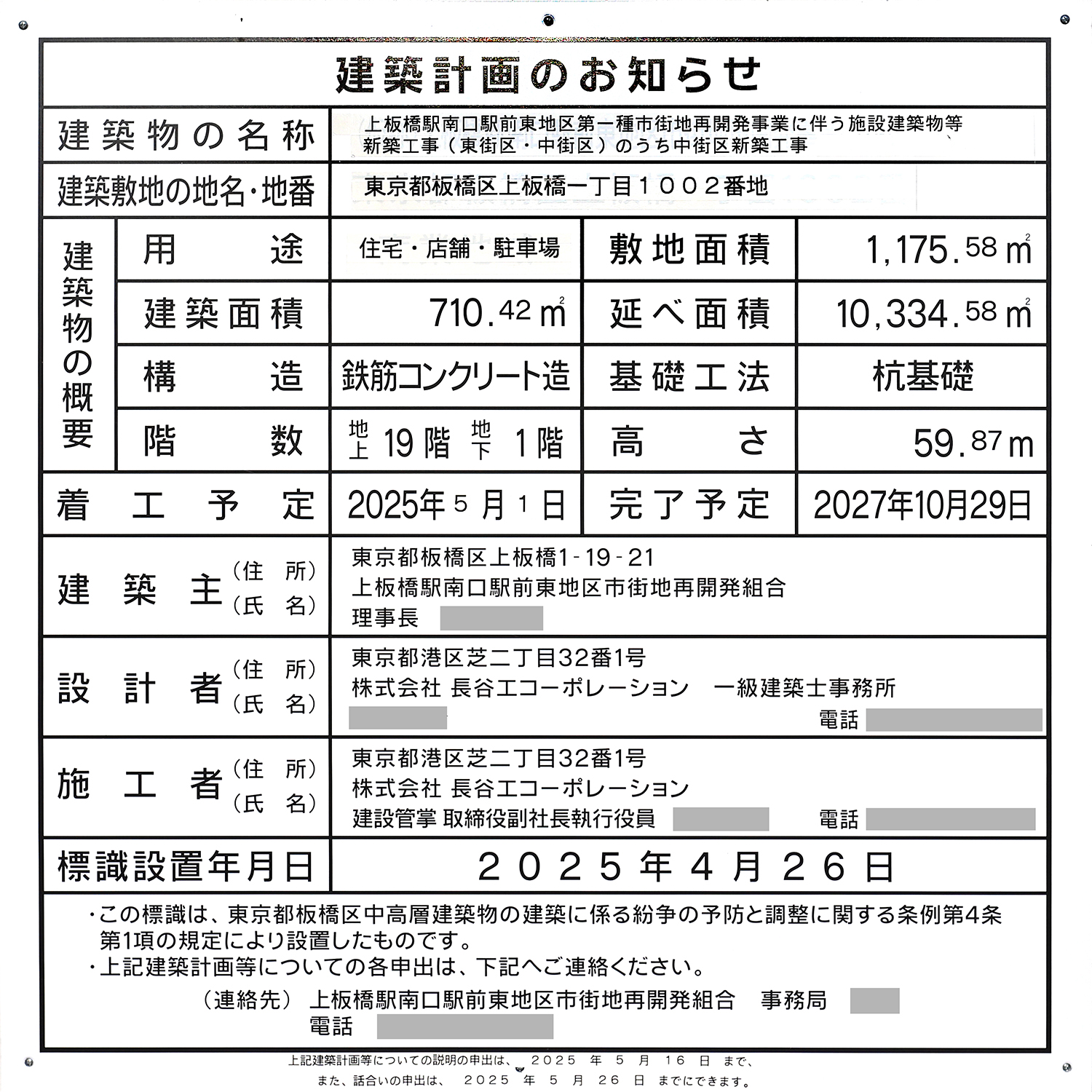

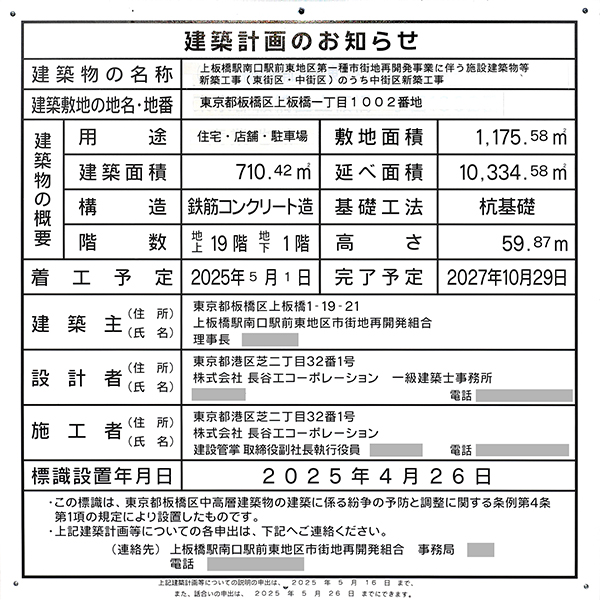

中街区(シティタワーズ上板橋セントラル)の建築計画のお知らせ。2025年4月26日に設置されています。写真クリックで拡大画像を表示。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

上板橋駅より見ています。ここには駅前広場が整備されます。その奥は西地区になりますが、まだ家屋が並んでいます。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

その左手。東街区(シティタワーズ上板橋イースト建設地)及び中街区(シティタワーズ上板橋セントラル建設地)が見えます。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

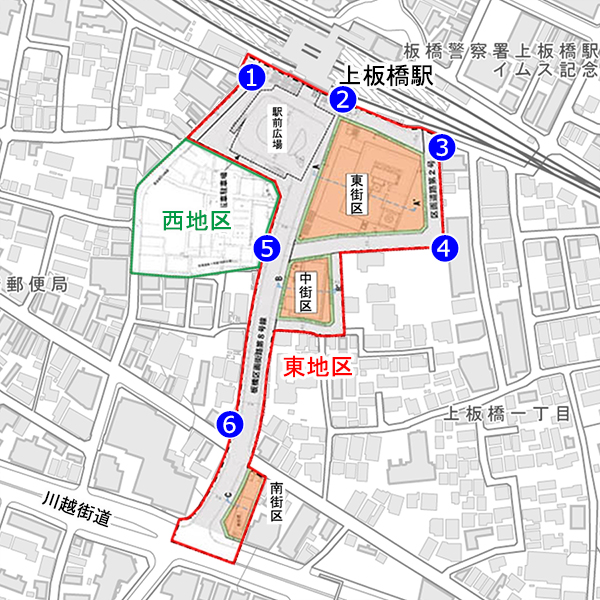

[地理院地図(国土地理院)をもとに作成]

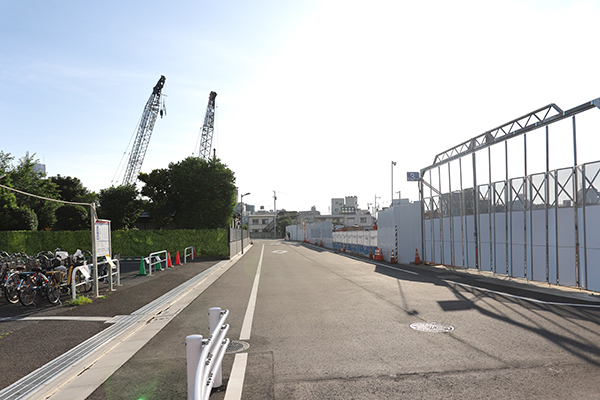

①の地点よりスタートします。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

①の地点より見た上板橋駅。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

その右手。駅前広場予定地の様子です。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

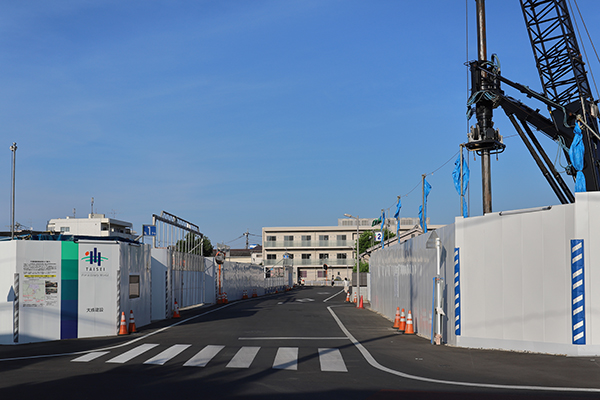

東に進みます。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

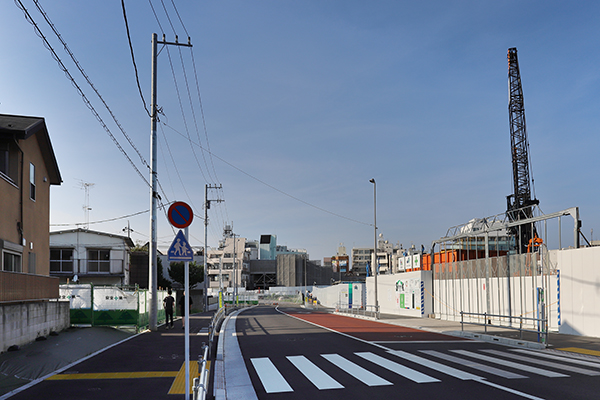

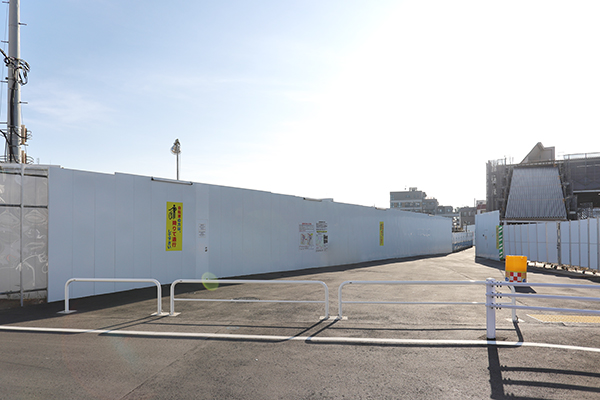

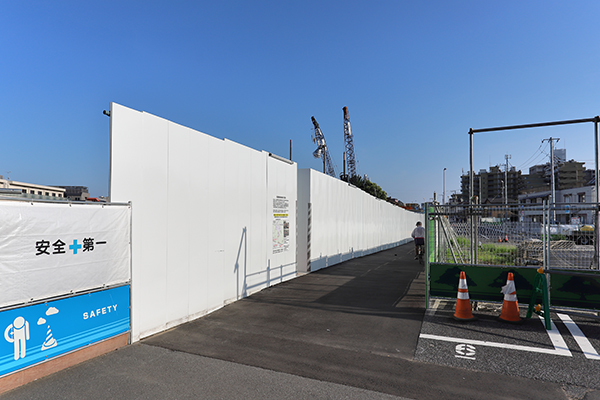

さらに進みます。奥は東街区です。左側にも仮囲いがあります。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

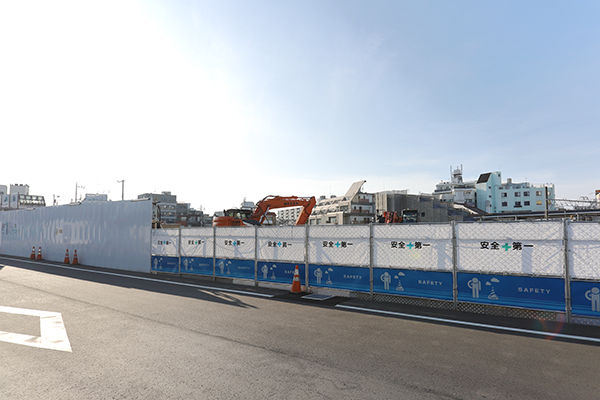

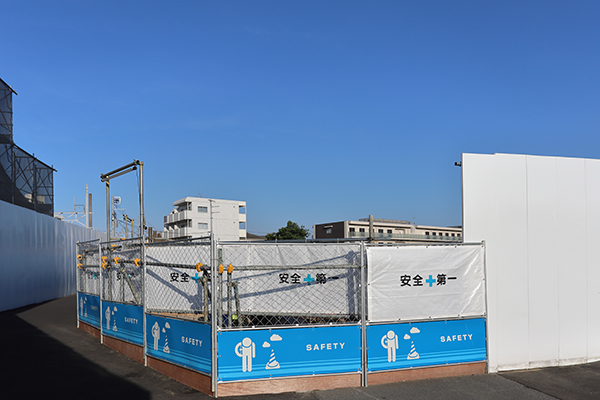

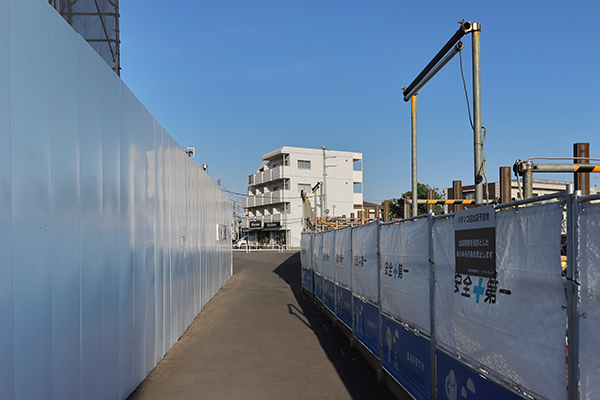

何やら工事中でした。

上板橋駅南口仮設階段新築工事の建築計画のお知らせ

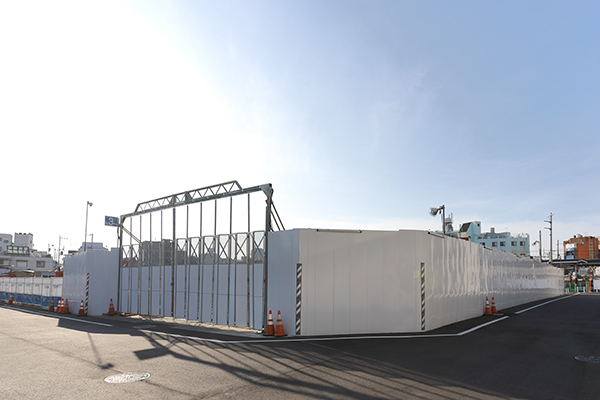

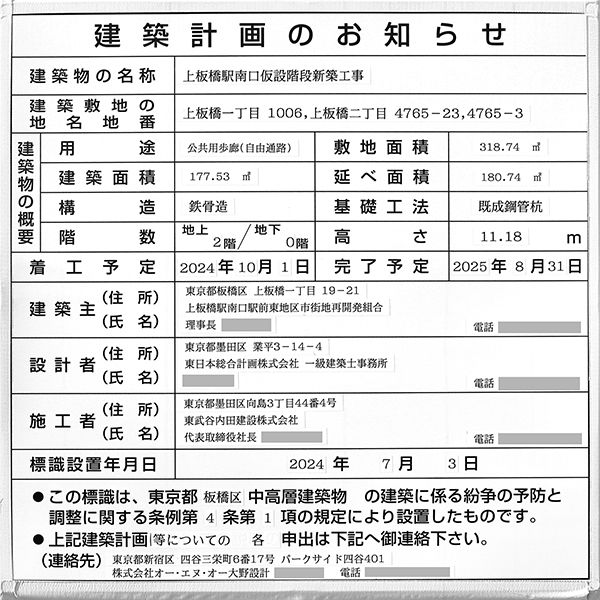

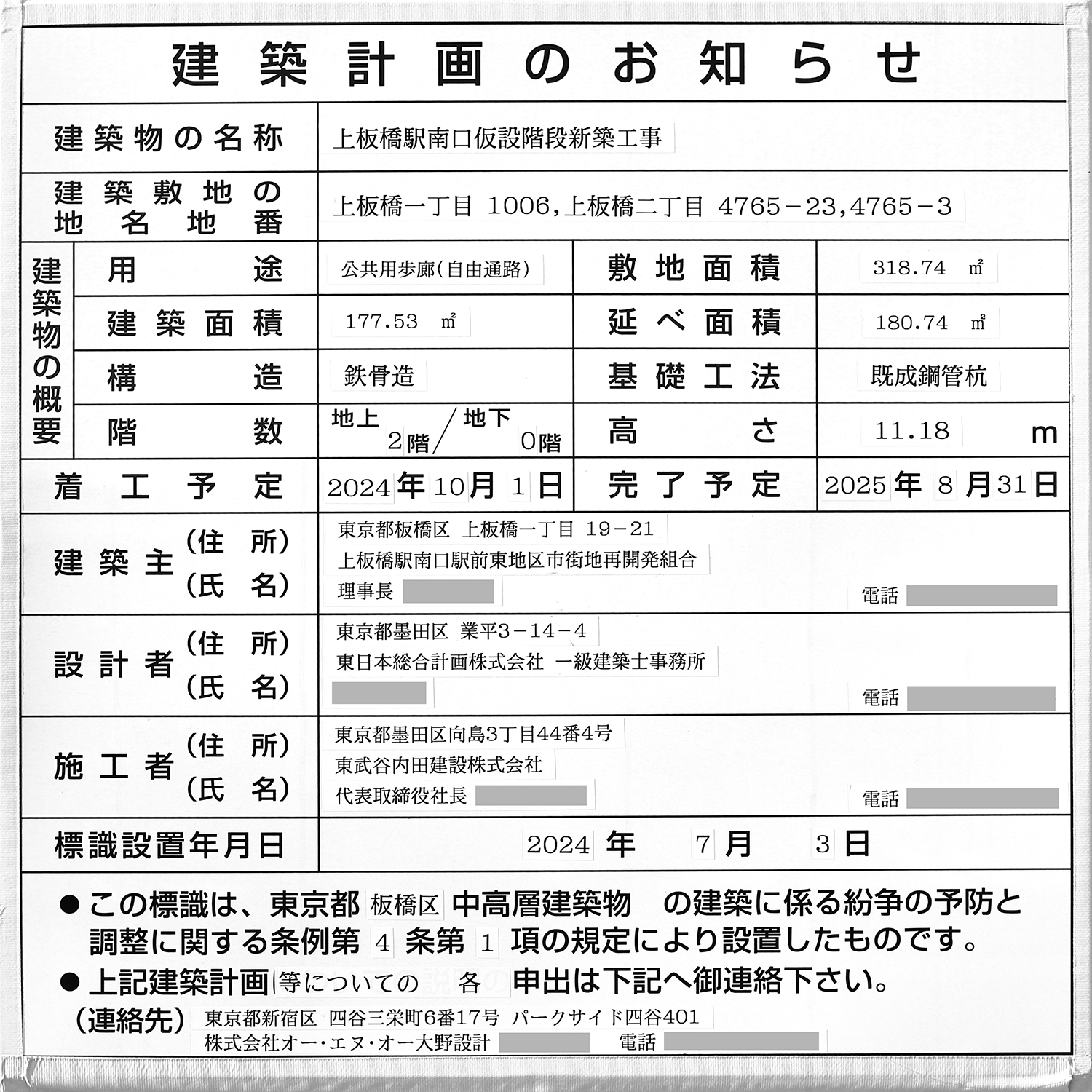

「上板橋駅南口仮設階段新築工事」を進めていました。工期は2025年8月末までです。写真クリックで拡大画像を表示。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

②の地点に移動しました。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

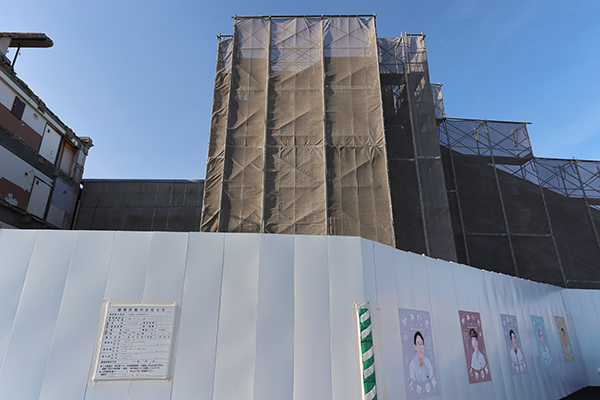

②の地点より見た東街区。東街区に建つ「シティタワーズ上板橋イースト」は地上26階、地下1階、高さ97.46m(最高97.46m)です。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

その右手。右は駅前広場予定地です。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

左手。右が東街区です。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

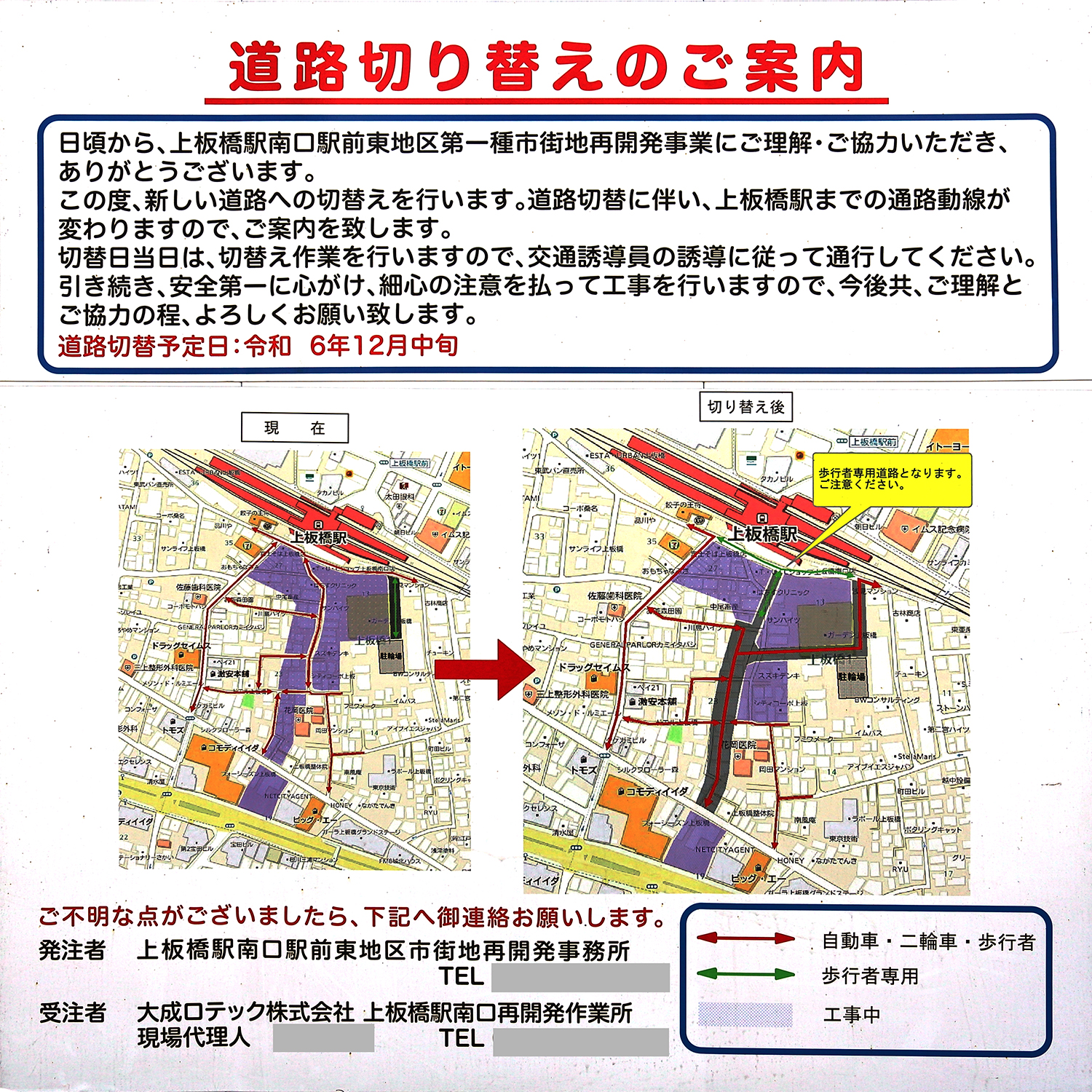

「道路切り替えのご案内」がありました。2024年12月中旬に切り替えられたようです。写真クリックで拡大画像を表示。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

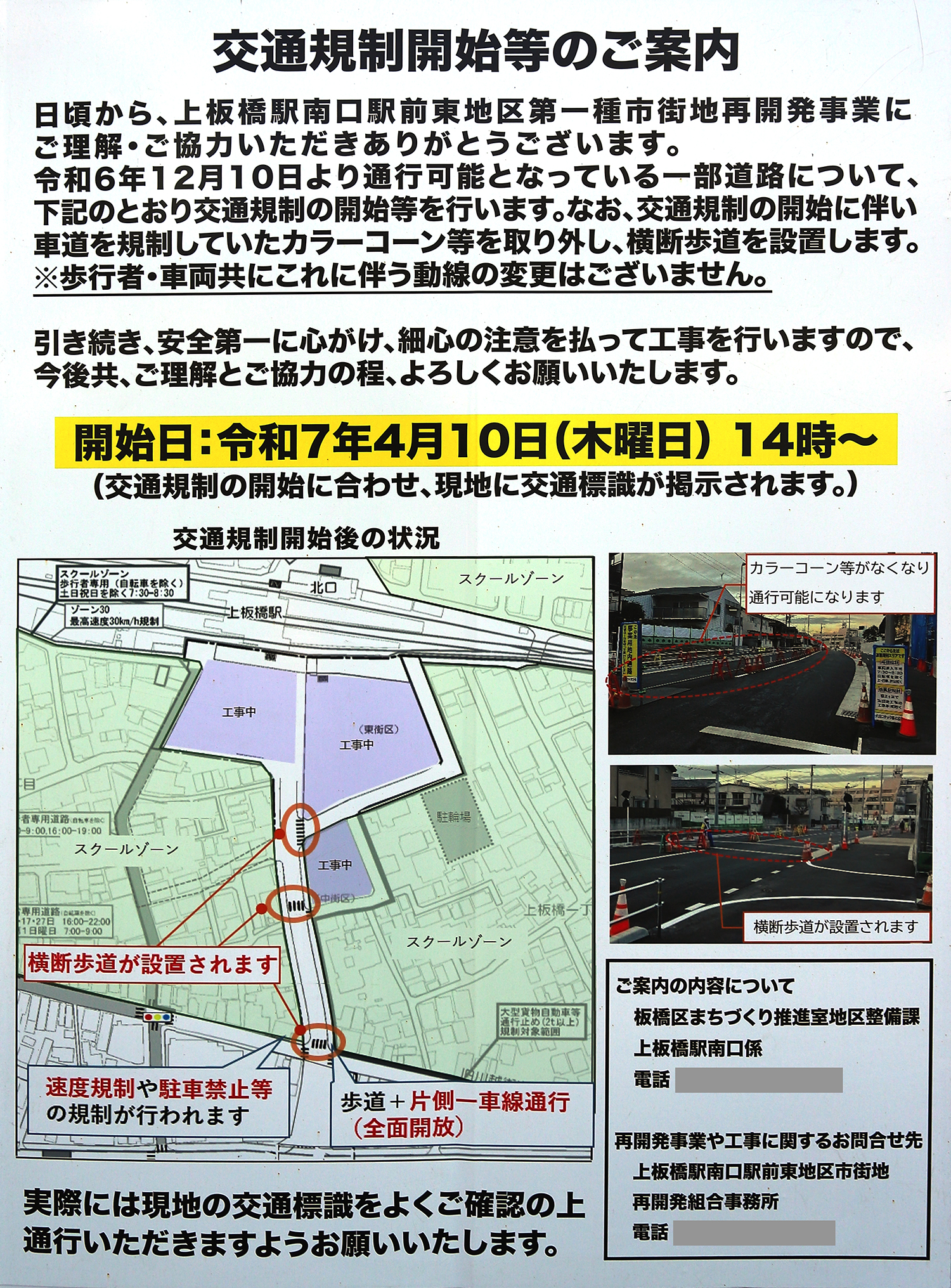

「交通規制開始等のご案内」もありました。開始日は2025年4月10日です。写真クリックで拡大画像を表示。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

③の地点に移動しました。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

③の地点より見た東街区。「シティタワーズ上板橋イースト」の総戸数は315戸。このうち非分譲住戸が67戸あり、一般には248戸が販売されます。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

その右手。上板橋駅方面。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

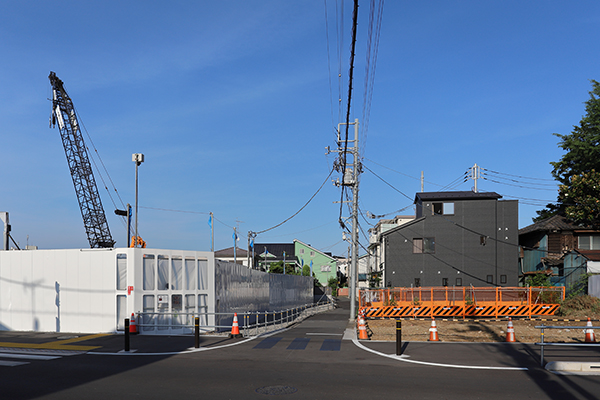

その左手。東街区東側道路の様子です。こちらに進みます。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

④の地点に移動しました。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

④の地点より見た東街区。一般販売の間取りは1LD・K~3LD・K、専有面積は39.24㎡~70.06㎡を予定しています。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

その右手。東街区東側。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

左手。東街区南側。こちらに進みます。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

東街区の様子。低層部には店舗13区画を計画しています。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

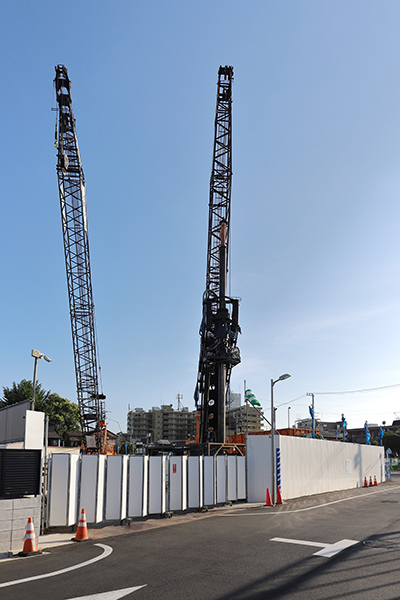

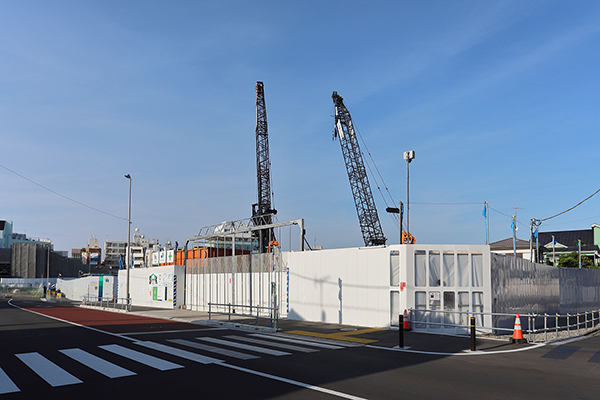

東街区側(北東)より見た中街区。中街区では杭工事を進めていました。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

その右手。中街区(左)と東街区(右)の間の道路の様子です。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

⑤の地点に移動しました。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

⑤の地点より見た東街区。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

その右手。東街区と中街区の間の様子です。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

その右手。中街区。中街区に建つ「シティタワーズ上板橋セントラル」は地上19階、地下1階、高さ59.87mです。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

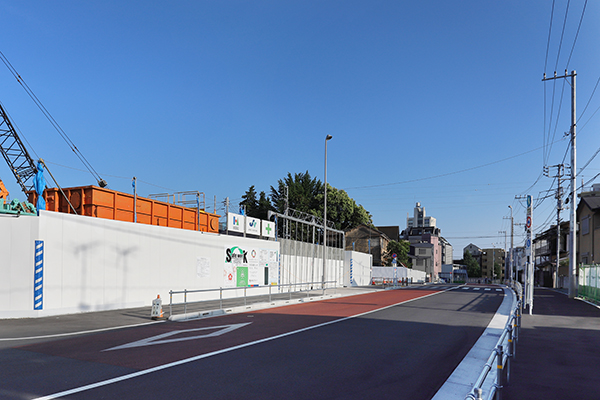

その右手。中街区西側。新設道路の様子です。こちらに進みます。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

南西側より見た中街区。 「シティタワーズ上板橋セントラル」の総戸数は112戸。このうち非分譲住戸が29戸あり、一般には83戸が販売されます。 一般販売の間取りは1LD・K~3LD・K、専有面積は39.24㎡~70.06㎡です。 このほか店舗1区画を計画しています。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

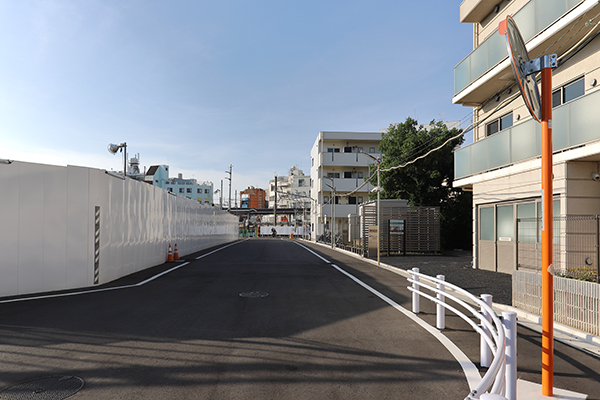

その左手。中街区西側。上板橋駅方面。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

右手。中街区北側の様子です。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

その右手。こちらに進みます。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

⑥の地点に移動しました。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

⑥の地点より南東方面を見ています。 ここにも道路が整備され、この先にある川越街道と接続することになります。 なお、左側の現場事務所がある場所(南街区)には5階建ての事務所・店舗ビルが建ちます。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

その左手。旧川越街道です。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

⑤の地点に戻りました。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

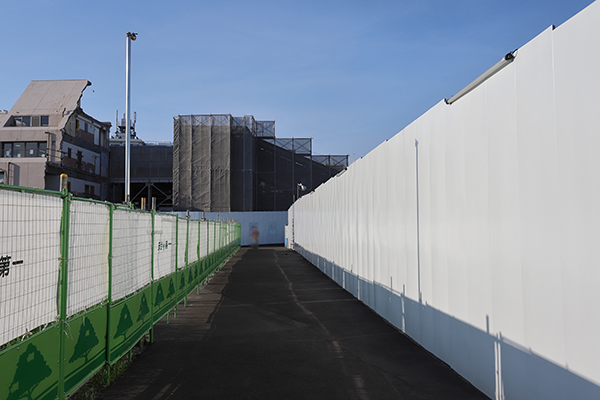

⑤の地点より上板橋駅方面を見ています。右は東街区です。こちらに進みます。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

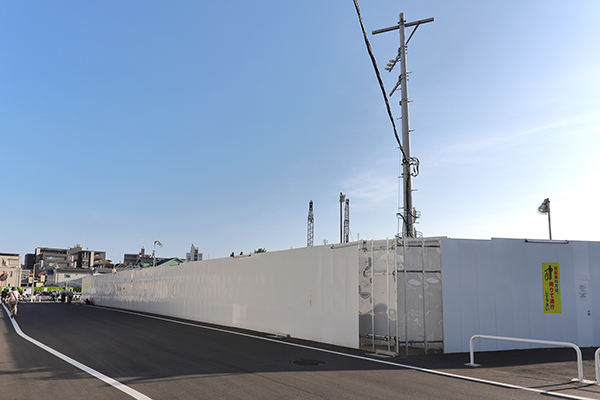

突き当りは駅前広場予定地です。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

駅前広場予定地に接近。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

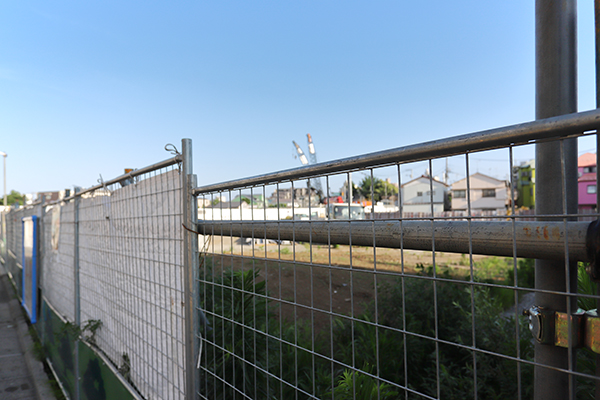

フェンスの隙間より内部を見てみました。

シティタワーズ上板橋(上板橋駅南口駅前東地区第一種市街地再開発事業)

その右側に通路があります。左が駅前広場予定地、右が東街区です。ここを通って上板橋駅方面に行けます。

「シティタワーズ上板橋セントラル」は2027年9月上旬に竣工し、2028年4月下旬に入居を開始する予定です。 「シティタワーズ上板橋イースト」は2028年5月中旬に竣工し、12月下旬に入居を開始する予定です。
