TOP >建設中・計画中INDEX >神奈川県 >相模原市
プラウドタワー相模大野クロス
プラウドタワー相模大野クロスは、野村不動産が伊勢丹相模原店跡地(相模原市南区相模大野4丁目)に新設する地上41階、地下3階、高さ145.11m(塔屋7.75m)、総戸数687戸の分譲タワーマンションです。 設計・施工は三井住友建設。 2025年11月上旬に竣工し、2026年1月下旬に入居を開始する予定です。
![]() |

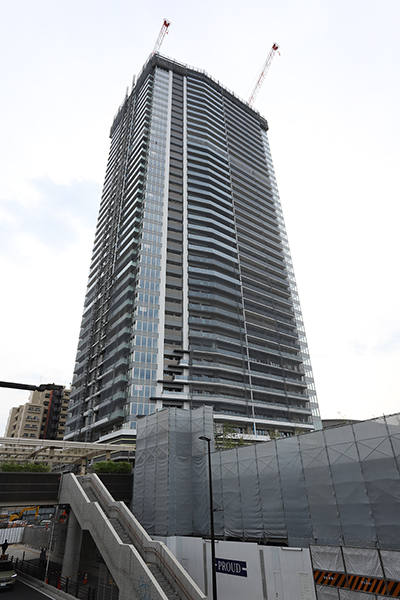

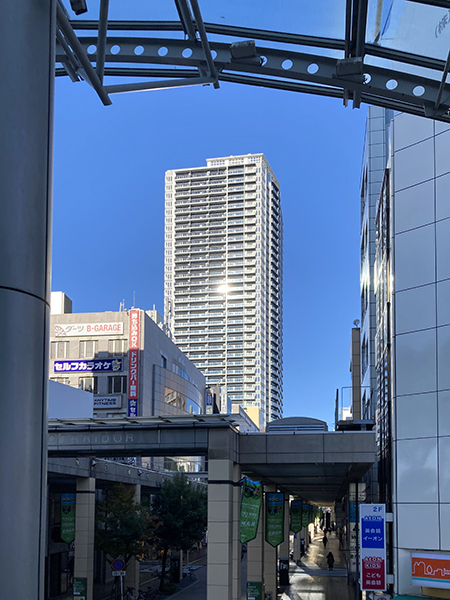

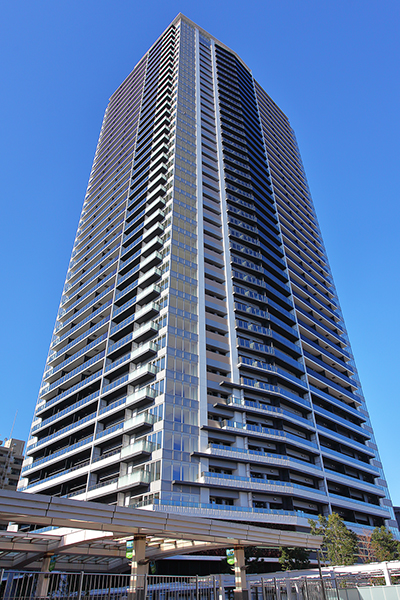

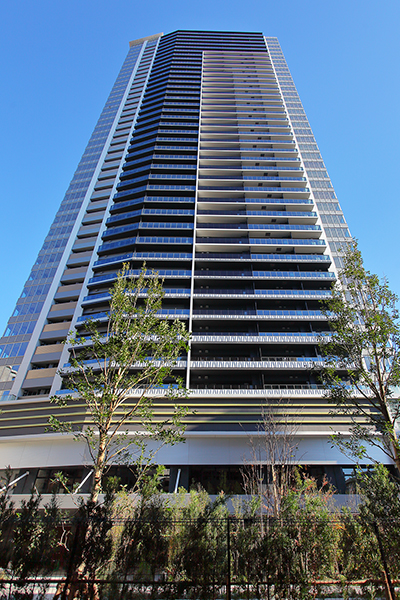

2025年4月20日撮影。西側より。
完成イメージ(全景)
![]() |
[以下2枚、2023年9月15日付ニュースリリース(PDF)より引用]
相模原市でもっとも高い建物になります。
完成イメージ(広場)
![]() |
広場のイメージパースです。商業施設や地域貢献施設も計画しています。
概要
名 称 | プラウドタワー相模大野クロス |
---|---|
計画名 | (仮称)相模大野4丁目計画 |
所在地 | 神奈川県相模原市南区相模大野4丁目4009番45(地番) 神奈川県相模原市南区相模大野4丁目4(住居表示) |
最寄駅 | 小田急「相模大野」駅 徒歩4分 |
建築主 | 野村不動産株式会社 |
設 計 | 三井住友建設株式会社 |
施 工 | 三井住友建設株式会社 |
用 途 | 高層棟(商業、地域貢献施設、住宅687戸)/低層棟(商業、地域貢献施設) |
敷地面積 | 10,186.49㎡ |
建築面積 | 7,489.85㎡ |
延床面積 | 83,535.05㎡ |
構 造 | 鉄筋コンクリート(一部鉄骨造及び鉄骨鉄筋コンクリート造) |
基礎工法 | 現場造成杭 |
階 数 | 地上41階、地下3階(低層棟:地上2階、地下3階) |
高 さ | 145.11m、塔屋7.75m ※公式HP:高さ約152m(塔屋を含む) |
着 工 | 2023年5月23日(標識) |
竣 工 | 2026年1月末予定(標識) |
備 考 |
◆売主……………野村不動産株式会社 ◆総戸数…………687戸 ◆間取り…………1LDK~4LDK ◆専有面積………32.66㎡~125.48㎡ ◆駐車場…………平置207台(他に来客用駐車場4台等あり) ◆竣工予定………2025年11月上旬予定 ◆入居予定………2026年5月下旬予定(一部住戸は2026年1月下旬予定) ◆管理会社………野村不動産パートナーズ株式会社(予定) |
最終更新日:2025年4月29日

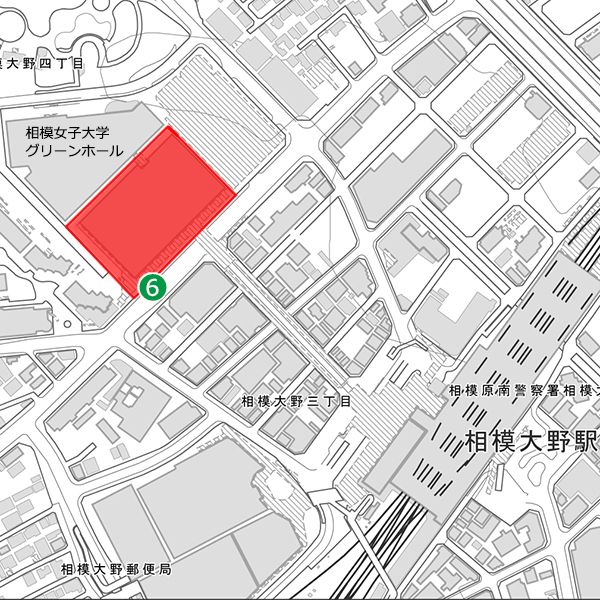

地図

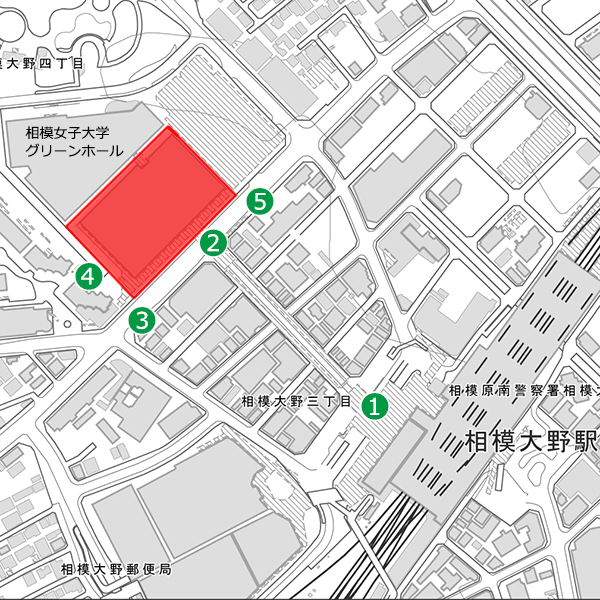

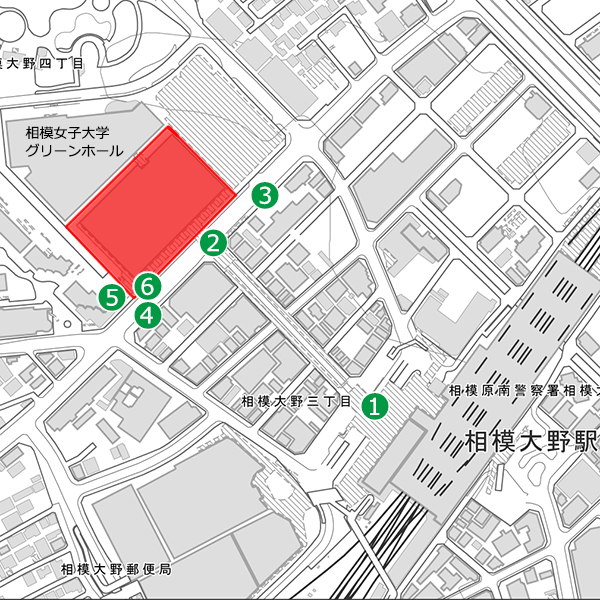

建設地まで小田急・相模大野駅から徒歩4分ほどです。
2025年4月20日撮影
![]() |

相模大野駅。
![]() |

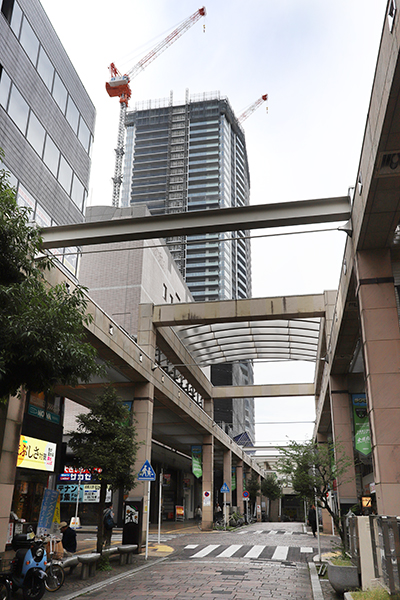

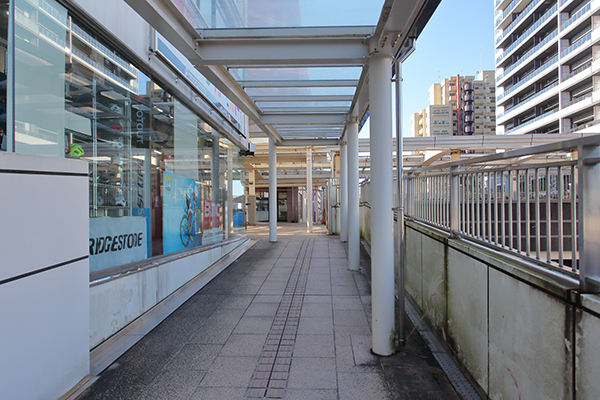

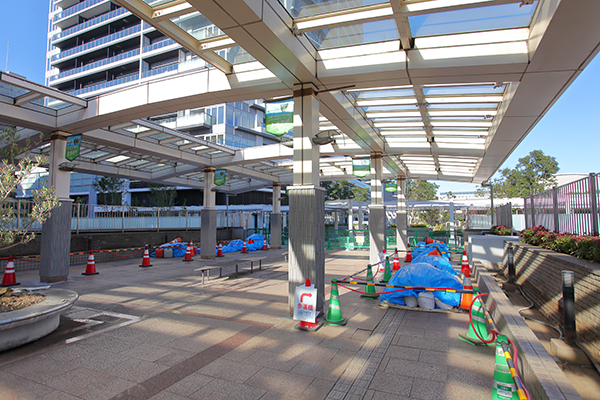

①の地点は相模大野駅前のペデストリアンデッキの上です。
![]() |

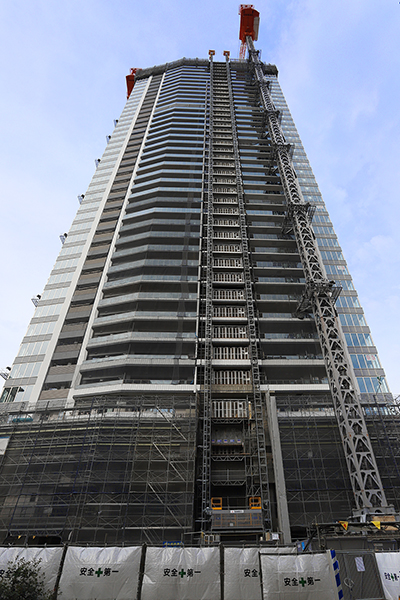

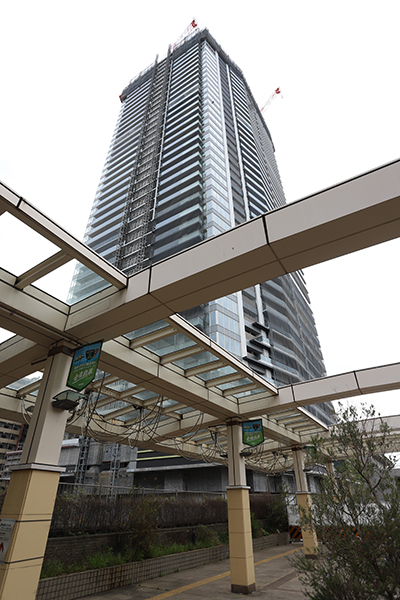

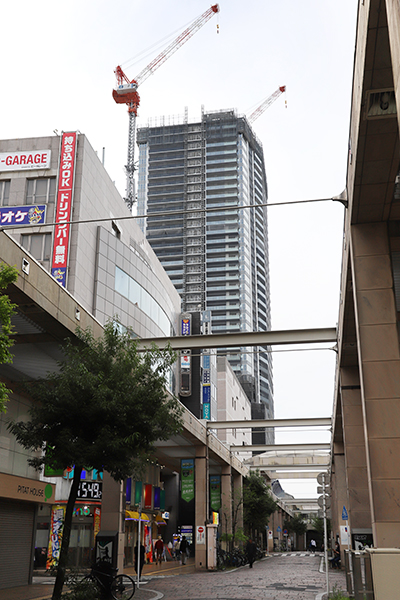

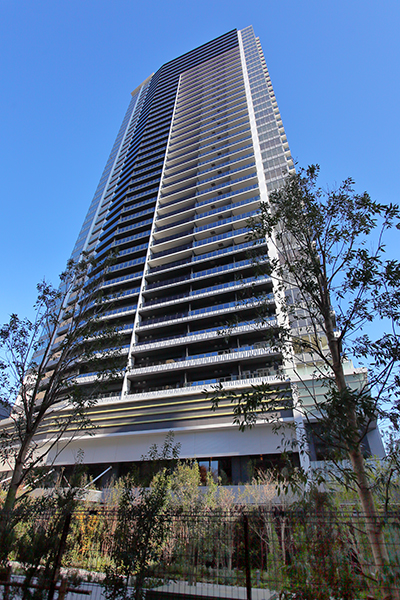

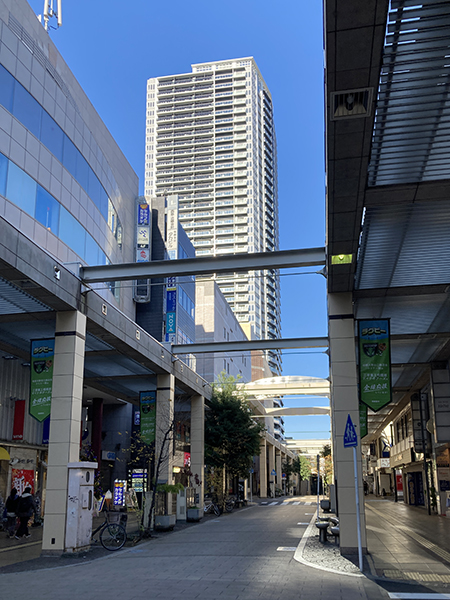

①の地点からも「プラウドタワー相模大野クロス」が見えました。最上階に達したようですね。塔屋も見えます。
![]() |

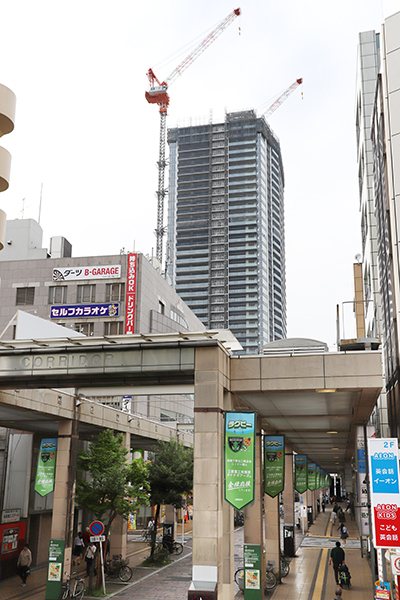

「プラウドタワー相模大野クロス」を見ながら接近します。
![]() |

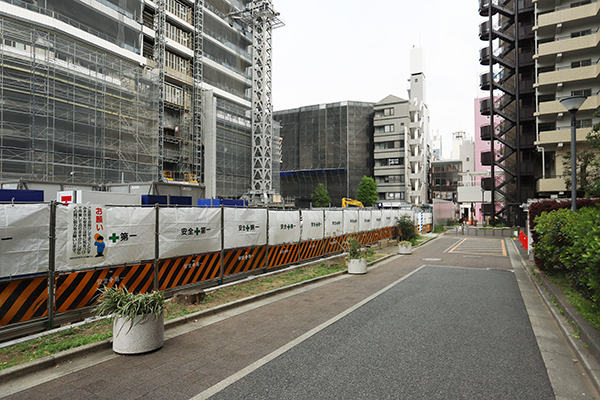

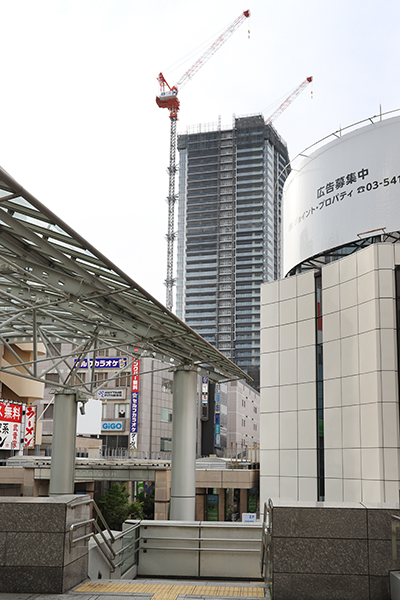

コリドー街を進みます。
![]() |
さらに接近。
![]() |

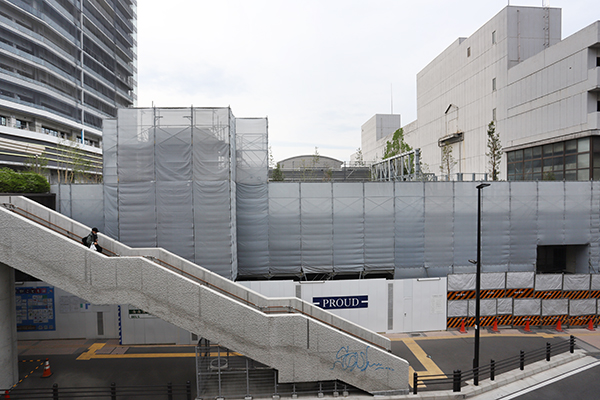

突き当りのエスカレーターを上がると「季節の橋」です。 この先は工事中で行き止まりです。完成時には「プラウドタワー相模大野クロス」の脇を通り、「相模女子大学グリーンホール」(相模原市文化会館)や「相模大野中央公園」方面に抜けられるようになります。
![]() |
ここが②の地点になります。
![]() |

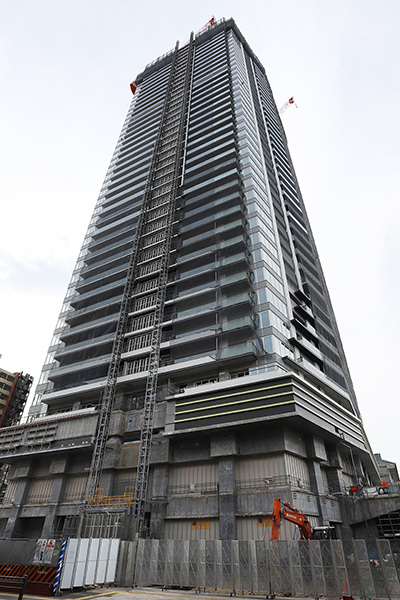

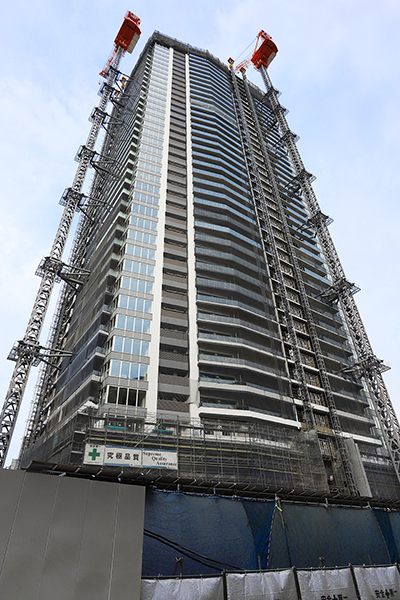

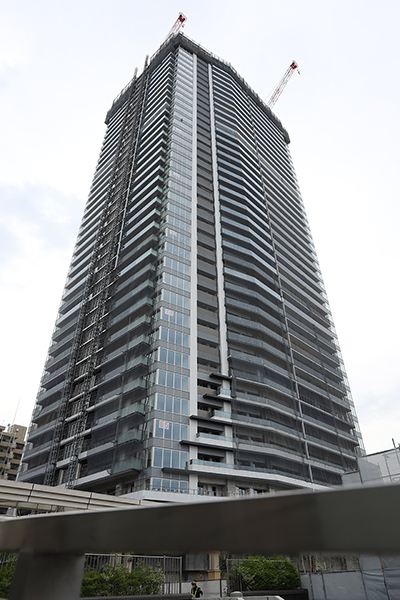

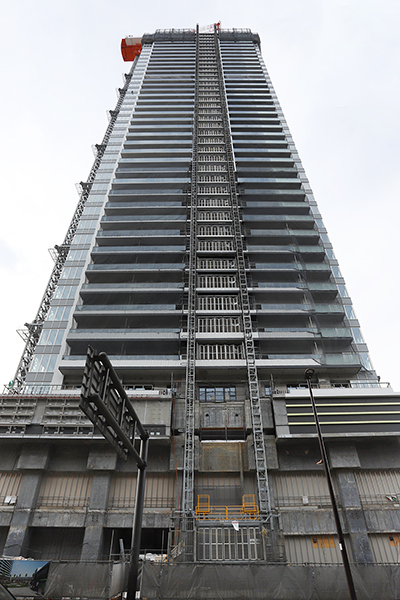

②の地点より見上げました。地上41階、地下3階、高さ145.11m(塔屋7.75m)、総戸数687戸です。
![]() |

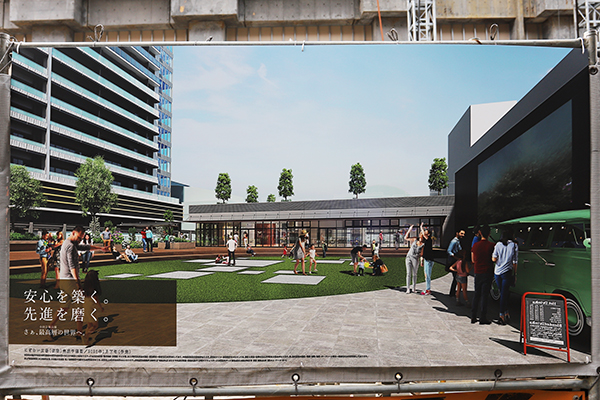

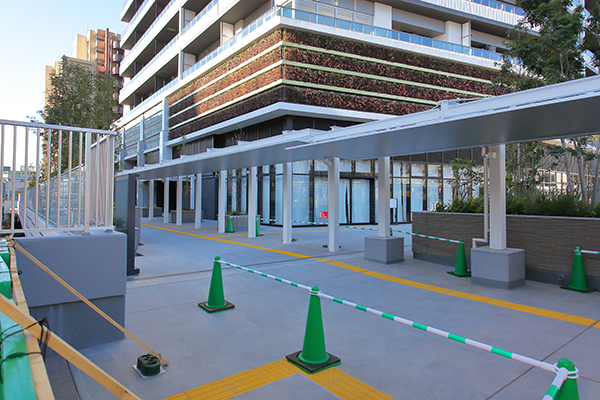

現地の完成イメージ。この先に出来る「にぎわい広場(仮称)」の様子です。
![]() |

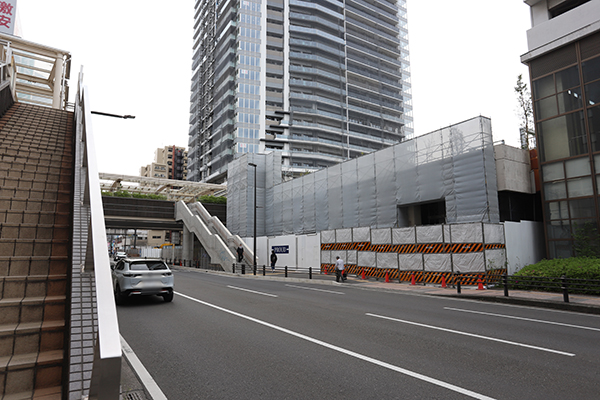

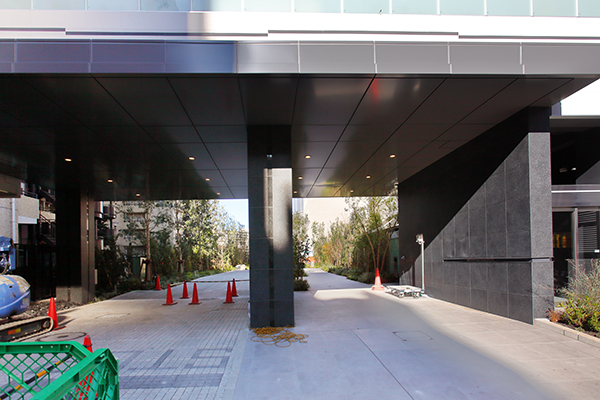

「季節の橋」南西側の階段を降りた地点より見ています。ペデストリアンデッキと接続する2階にエントランスホールを計画しています。
![]() |
その左手の様子。
![]() |

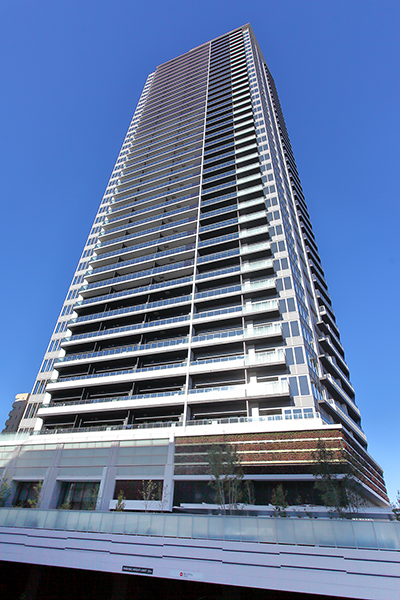

南東側より。間取りは1LDK~4LDK、専有面積は32.66㎡~125.48㎡です。
![]() |

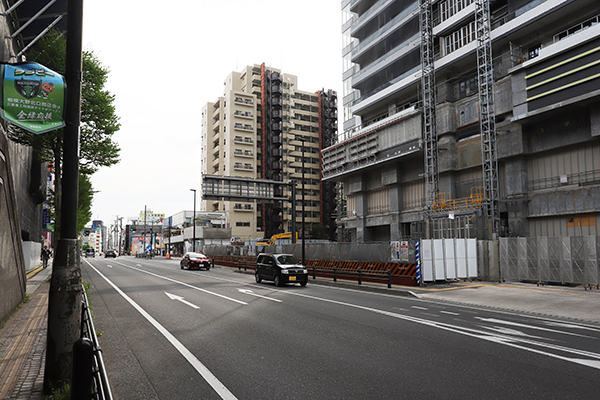

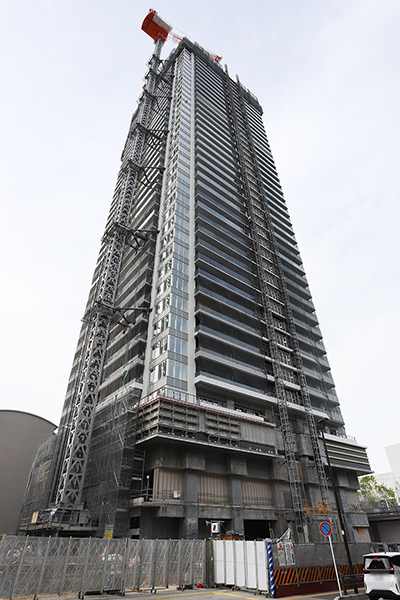

③の地点に移動しました。
![]() |
③の地点(南側)より。共用施設として、41階にスカイラウンジやスカイテラス、24階にゲストルーム、低層棟地下1階にワンダーベース(多目的ラウンジ)を設ける予定です。
![]() |
その右手の様子。
![]() |

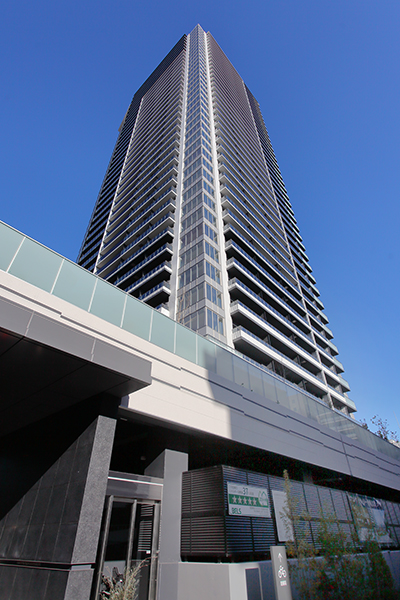

④の地点に移動しました。
![]() |
④の地点(南西側)より。
![]() |
西側より。地震に備えて免震構造を採用しています。
![]() |
その右手の様子。
![]() |
⑤の地点に移動しました。
![]() |
⑤の地点より見た低層棟。地下3階~地上1階に全区画EV充電対応の自走式平置駐車場(207台収容)を計画しています。左の階段を上がります。
![]() |
階段より。2025年4月29日の時点では、1LDK~4LDK(37.70㎡~86.34㎡)を4,198万円~11,638万円で販売中でした。
![]() |
その右手。低層棟1階の一部にも店舗や地域貢献施設(予定)を計画しています。
![]() |
「プラウドタワー相模大野クロス」は2025年11月上旬に竣工し、2026年1月下旬に入居を開始する予定です。
![]() |

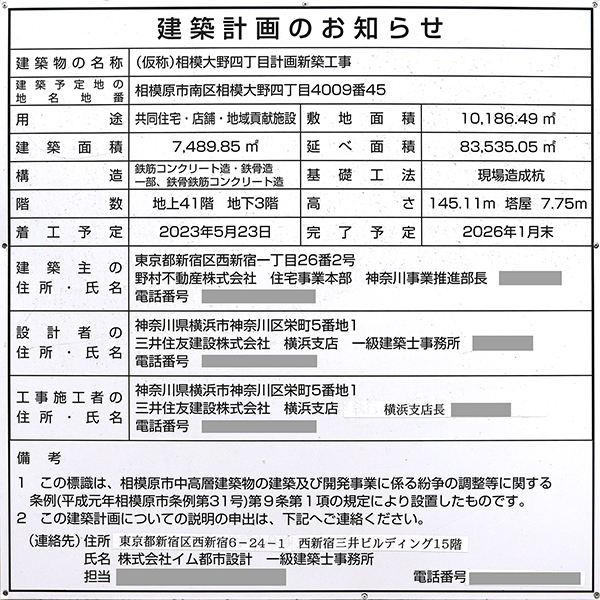

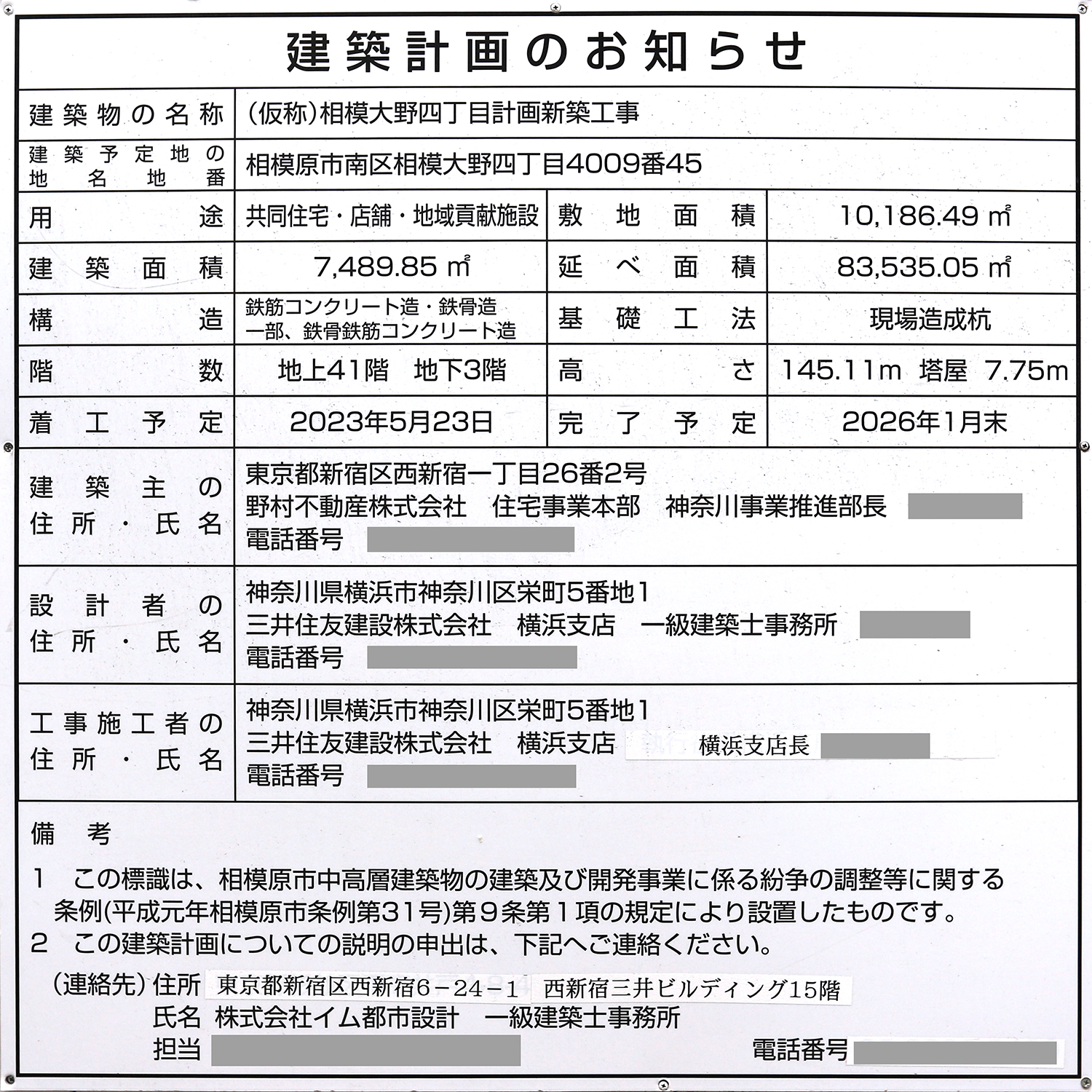

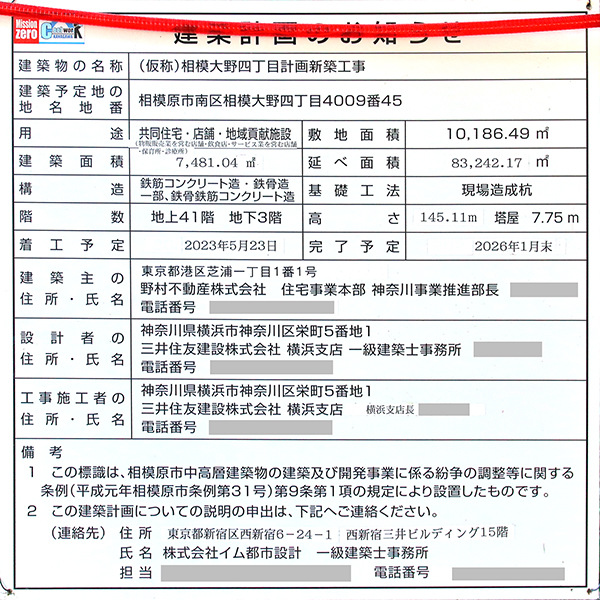

「プラウドタワー相模大野クロス」の建築計画のお知らせ。写真クリックで拡大画像を表示。
