TOP建設中・計画中INDEX東京都港区


田町駅前建替プロジェクト((仮称)春日ビル建替計画)


中央日本土地建物と都市再生機構は、東京都港区芝5丁目に所在した春日ビルを、オフィス、店舗、インキュベーションオフィス、カンファレンス、子育て支援施設で構成する地上20階、地下3階、高さ99.76m、延べ面積約55,500㎡の高層ビルに建て替えます。 設計・施工は清水建設。 2023年11月20日に起工式を開き着工しました。 2025年5月に竣工する予定です。




(仮称)春日ビル建替計画

2023年7月23日撮影。建設地の様子。 中央日本土地建物と都市再生機構が区分所有する「春日ビル」を共同で建て替えます。



完成イメージ

(仮称)春日ビル建替計画

現地で撮影。 5階~19階に基準階面積約1,929㎡(約583坪)のオフィスを設けるほか、低層部に店舗、インキュベーションオフィス「SENQ」、カンファレンス、子育て支援施設を整備します。



概要

計画名田町駅前建替プロジェクト/(仮称)春日ビル建替計画
所在地東京都港区芝5丁目513番1ほか(地番)
最寄駅都営浅草線・都営三田線「三田」駅 直結、JR「田町」駅 徒歩2分
建築主中央日本土地建物株式会社、独立行政法人都市再生機構
設 計基本設計:株式会社日本設計/実施設計:清水建設株式会社
監 理清水建設株式会社
施 工清水建設株式会社
用 途事務所、飲食店、物販店舗、集会場、保育所、駐車場、駐輪場
敷地面積5,138.99㎡
建築面積2,900.45㎡
延床面積55,498.00㎡
構 造鉄骨造、鉄骨鉄筋コンクリート造、鉄筋コンクリート造
基礎工法直接基礎
階 数地上20階、地下3階、塔屋1階
高 さ99.76m
着 工2023年11月(起工式:2023年11月20日)
竣 工2025年5月末予定
備 考 ◆2023年8月25日付ニュースリリース(PDF)は→こちら
◆建設通信新聞2023年11月21日付記事は→こちら

最終更新日:2023年11月21日

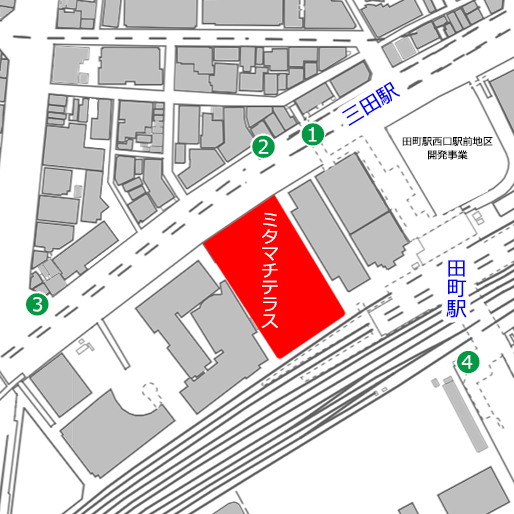

地図

新ビルも都営三田線・都営浅草線「三田駅」のA2出入口と接続します。 JR「田町駅」からは徒歩2分ほどです。



2023年7月23日撮影

(仮称)春日ビル建替計画

[地理院地図(国土地理院)をもとに作成]

①の地点は田町駅前にある歩行者デッキの上です。




(仮称)春日ビル建替計画

①の地点より南西方面を見ています。手前左が建設地です。




(仮称)春日ビル建替計画

拡大しました。旧ビル(春日ビル)は姿を消しています。




(仮称)春日ビル建替計画

②の地点に移動しました。




(仮称)春日ビル建替計画

②の地点より見た建設地。 清水建設が旧ビルを2021年12月1日~2023年12月15日の工期で解体しています。




(仮称)春日ビル建替計画

その右手。左奥は「三田ベルジュビル」(地上33階、高さ163.95m)です。




(仮称)春日ビル建替計画

旧ビルの規模は地上10階、地下3階、高さ31.0m、延べ面積38,055㎡でした。




(仮称)春日ビル建替計画

③の地点に移動しました。




(仮称)春日ビル建替計画

③の地点より見た建設地。新設ビルは、地上20階、地下3階、高さ99.76m、延べ面積約55,500㎡の予定です。




(仮称)春日ビル建替計画

その左手。第一京浜です。




(仮称)春日ビル建替計画

④の地点に移動しました。




(仮称)春日ビル建替計画

④の地点より見た建設地。新ビルのオフィス基準階面積は約583坪(約1,929㎡)を予定しています。




(仮称)春日ビル建替計画

その右手。 奥に「女性就業支援センター」や「安全衛生総合会館」があります。 右手には「厚生労働省 産業安全会館」(地上8階)がありましたが、解体され更地になっています。




(仮称)春日ビル建替計画

左手。第一京浜。




(仮称)春日ビル建替計画

現地には、新ビル1階エントランスホールの完成イメージもありました。開放的な吹き抜け空間が出現するようです。




(仮称)春日ビル建替計画

⑤の地点に移動しました。




(仮称)春日ビル建替計画

⑤の地点より見た建設地です。




(仮称)春日ビル建替計画の建築計画のお知らせ

「(仮称)春日ビル建替計画」の建築計画のお知らせ。前回撮影時と内容は同じです。写真クリックで拡大画像を表示。




(仮称)春日ビル建替計画

2025年5月に竣工する予定です。建築計画のお知らせの完了予定より、5か月ほど遅れるようです。
