TOP >建設中・計画中INDEX >東京都 >港区
三田小山町西地区第一種市街地再開発事業
三田小山町西地区市街地再開発組合(東京都港区)は、麻布十番駅近くに大規模複合施設を新設します。 北街区は地上42階、地下1階、高さ164.37m、延べ面積106,964㎡。共同住宅、事務所、物販店舗、飲食店舗などで構成します。 南街区は地上31階、地下1階、高さ120.75m、延べ面積70,668㎡。共同住宅、保育園、飲食店舗などで構成します。 参加組合員として三井不動産レジデンシャル、日鉄興和不動産、三菱地所レジデンス、首都圏不燃建築公社が参画。 設計はアール・アイ・エー、特定業務代行者は戸田建設・大成建設JV。 両街区とも2025年1月に着工する予定で、南街区は2028年5月、北街区は2029年2月の完成を目指しています。
2024年2月17日撮影。小山橋より見た北街区の様子です。既存建物の解体工事を進めていました。
小山橋より見た南街区の様子。
完成イメージ
[以下3枚、2023年1月19日付ニュースリリース(PDF)より引用]
南東側から見た完成予想図です。中央奥が住宅A棟(42階)、その左が住宅B棟(31階)、その手前が住宅C棟(16階)になります。事務所棟(8階)はその右に少しだけ見えています。
2023年1月19日付ニュースリリースによると各棟の規模は以下の通り。総戸数は約1,410戸を見込んでいます。
北街区/住宅A棟………地上42階、地下1階、高さ約165m
北街区/事務所棟………地上08階、地下1階、高さ約_37m
南街区/住宅B棟………地上31階、地下1階、高さ約124m
南街区/住宅C棟………地上16階、地下1階、高さ約_64m
配置図
スーパーマーケットや店舗、保育園、広場、公園、区画道路なども整備されます。
位置図
1994年7月に準備組合を設立し、2016年6月に都市計画決定され、2020年9月に本組合を設立し、2022年12月に権利変換計画を認可されていました。
概要
事業名 | 三田小山町西地区第一種市街地再開発事業 | |||
---|---|---|---|---|
所在地 | 東京都港区三田一丁目地内 | |||
最寄駅 | 東京メトロ南北線・都営地下鉄大江戸線「麻布十番」駅 | |||
建築主 | 三田小山町西地区市街地再開発組合 | |||
設 計 | 株式会社アール・アイ・エー | |||
施 工 | 戸田建設株式会社、大成建設株式会社 | |||
街区名 | 北街区 | 南街区 | ||
地名地番 | 東京都港区三田1丁目1004 | 東京都港区三田1丁目1005 | ||
用 途 | 共同住宅、事務所、物販店舗、飲食店舗、駐車場、駐輪場 | 共同住宅、保育園、飲食店舗、駐車場、駐輪場 | ||
敷地面積 | 10,963.63㎡ | 9,473.10㎡ | ||
建築面積 | 5,836.61㎡ | 5,050.37㎡ | ||
延床面積 | 106,964.69㎡ | 70,668.89㎡ | ||
構 造 | RC一部S造 | RC一部S造 | ||
基礎工法 | 直接基礎 | 直接基礎、杭基礎 | ||
階 数 | 地上42階、地下1階、塔屋2階 | 地上31階、地下1階、塔屋2階 | ||
高 さ | 164.37m | 120.75m | ||
着 工 | 2025年1月6日予定 | 2025年1月6日予定 | ||
竣 工 | 2029年2月28日予定 | 2028年5月15日予定 | ||
備 考 |
◆事業推進コーディネーター・施設建築物設計者:株式会社アール・アイ・エー ◆参加組合員:三井不動産レジデンシャル株式会社、日鉄興和不動産株式会社 ◆参加組合員:三菱地所レジデンス株式会社、一般財団法人首都圏不燃建築公社 ◆特定業務代行者:戸田建設株式会社、大成建設株式会社 ◆2023年1月19日付ニュースリリース(PDF)は→こちら |
最終更新日:2024年2月22日
地図
建設地は、中層ビル、マンション、低層家屋の密集地帯です。
建設地東側には再開発事業で下記のタワーマンションが建設されています。
両棟を上回る大規模マンションが誕生することになりますね。
パークコート麻布十番 ザ タワー…地上36階、高さ129.08m、440戸、2010年5月竣工
シティタワー麻布十番…………………地上38階、高さ129.92m、502戸、2009年5月竣工
2024年2月17日撮影

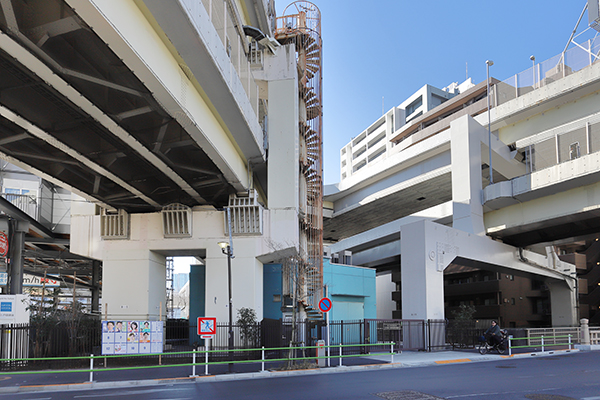

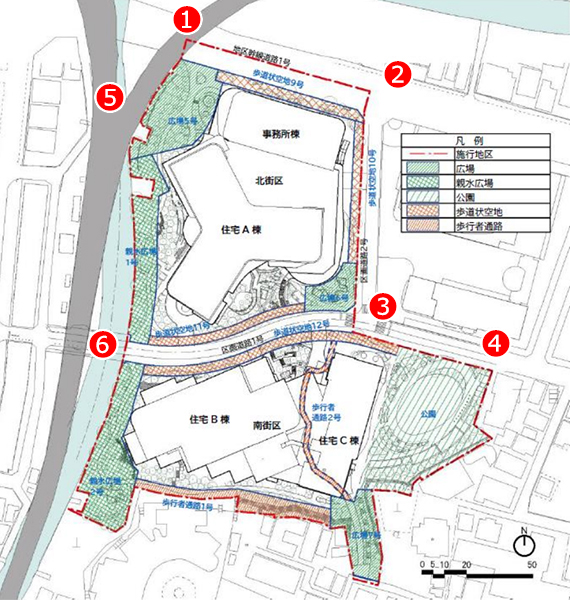

①の地点よりスタートします。
①の地点より北街区を見ています。頭上は首都高速の高架橋です。

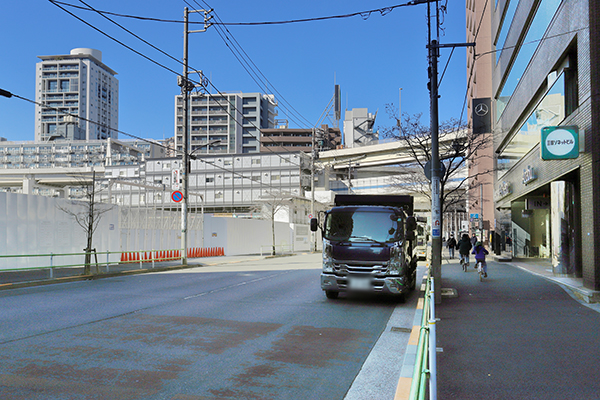

その左手。こちらに進みます。

田中建設工業が2023年1月10日~2024年7月31日の工期で既存建物の地上部の除去・整地工事を進めています。
②の地点に移動しました。

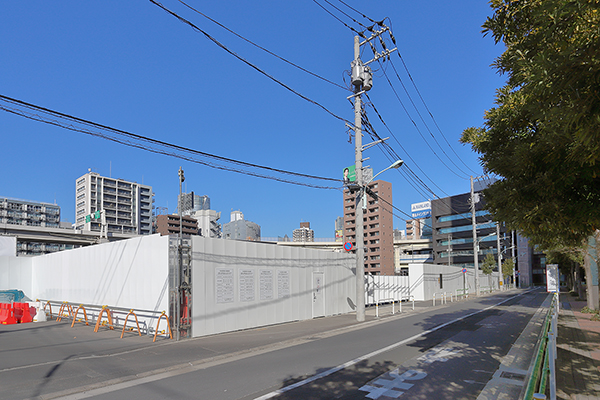

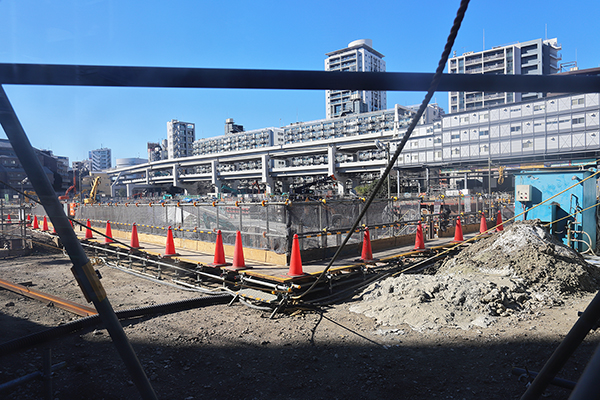

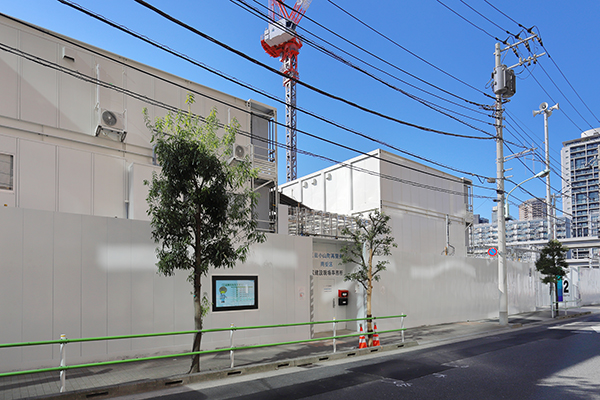

②の地点より見た北街区。解体中です。
その右手。北街区北側の様子。この道路に面して8階建ての事務所棟が建つ予定です。
左手。北街区東側になります。
その左手。再開発で整備された「パークコート麻布十番ザ・タワー」があります。規模は地上36階、高さ129.08m、総戸数440戸。2010年5月に竣工しています。
北街区東側を進みます。

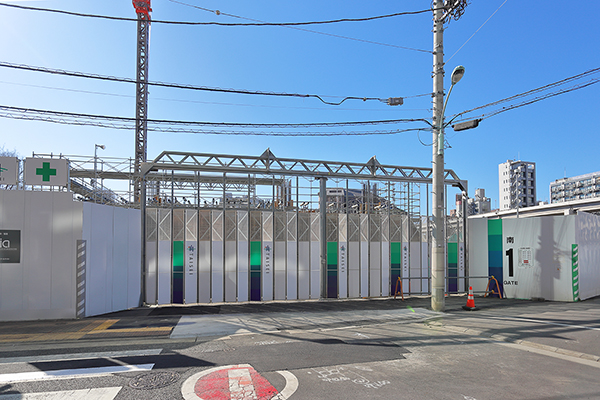

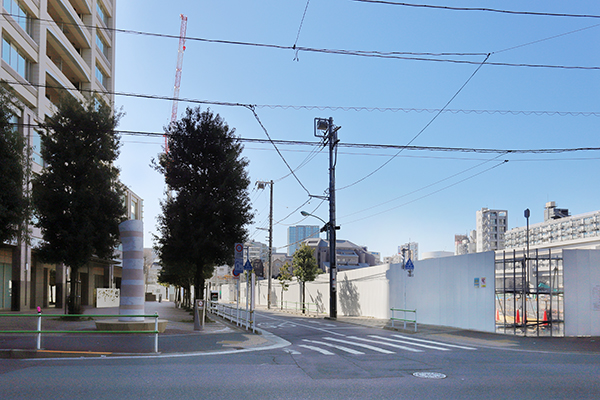

③の地点に移動しました。

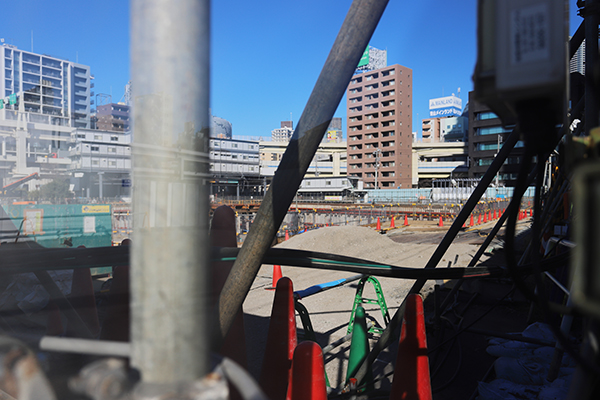

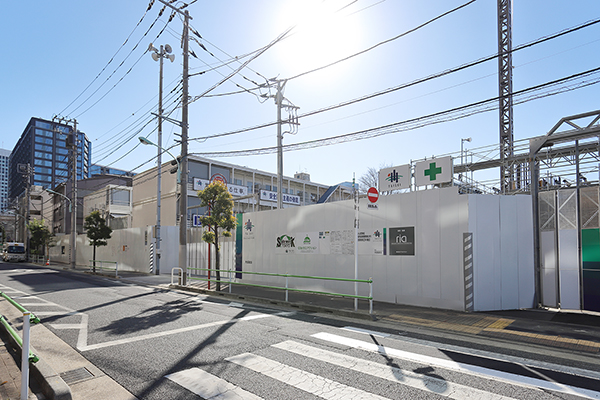

③の地点より見た北街区(右)と南街区(左)の境目の様子です。
その右手。北街区方面。このあたりに42階建て住宅A棟が建つ予定です。
左手。南街区の様子。このあたりにできる公園に面して16階建て住宅C棟が建つ予定です。
④の地点に移動しました。
④の地点より見た南街区。このあたりは公園になります。
その右手。右は「パークコート麻布十番ザ・タワー」です。
ふたたび③の地点に移動しました。
北街区と南街区の間を進みます。
道なりに進みます。
完成時には北街区と南街区の間には歩道付きの道路ができます。
ここから小川橋まで真っすぐです。
⑤の地点に移動しました。
⑤の地点にT字路があります。左に進みます。
このあたりに31階建て住宅B棟が建つ予定です。さらに進みます。
住宅B棟建設地を進みます。
突き当りは階段でした。
⑥の地点に移動しました。
⑥の地点より見た建設地。階段の上からになります。
手前が南街区、奥が北街区です。
南街区の様子。
⑦の地点に移動しました。

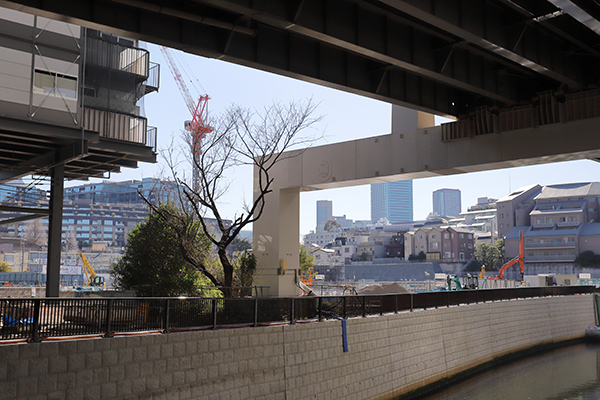

⑦の地点に小山橋があります。
小山橋より北方面を見ています。古川が流れています。護岸の改修工事も進められていました。奥には「麻布台ヒルズ森JPタワー」(地上64階、高さ325.4m)が見えます。
その右手。北街区です。右に「パークコート麻布十番ザ・タワー」(地上36階、高さ129.08m)と「シティタワー麻布十番」(地上38階、高さ129.92m)が並んでいます。
その右手。
その右手。南街区の様子。
その右手。古川。

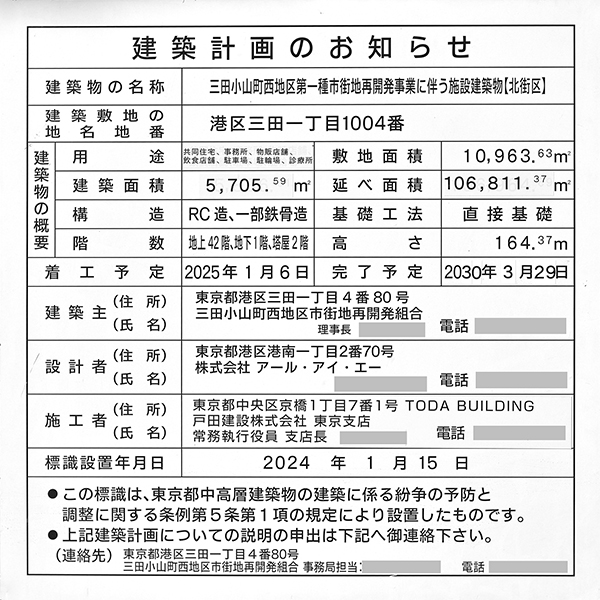

北街区の建築計画のお知らせ。2025年1月6日に着工し、2029年2月末に竣工する予定です。写真クリックで拡大画像を表示。

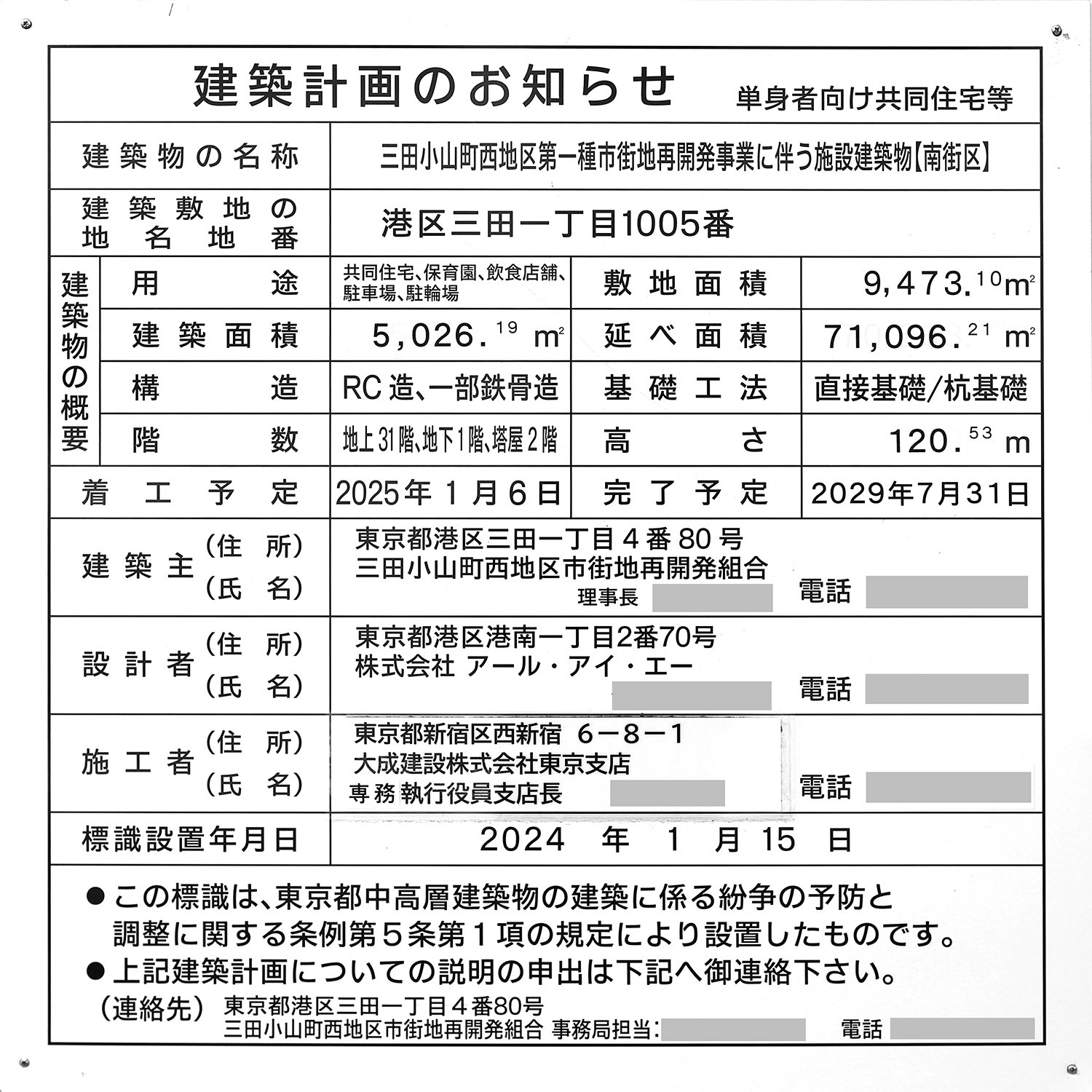

南街区の建築計画のお知らせ。2025年1月6日に着工し、2028年5月に竣工する予定です。南街区のほうが9か月ほど早く完成することになります。写真クリックで拡大画像を表示。
