TOP >建設中・計画中INDEX >東京都 >練馬区
石神井公園駅南口西地区第一種市街地再開発事業
石神井公園駅南口西地区市街地再開発組合(東京都練馬区)は、西武池袋線「石神井公園駅」前に地上26階、地下2階、高さ99.90m、総戸数約220戸のタワーマンションを新設します。 低層部には店舗や公益施設も設けます。 参加組合員として野村不動産が参画。 設計はアール・アイ・エー、施工は前田建設工業。 2028年2月末に竣工する予定です。
![]() |

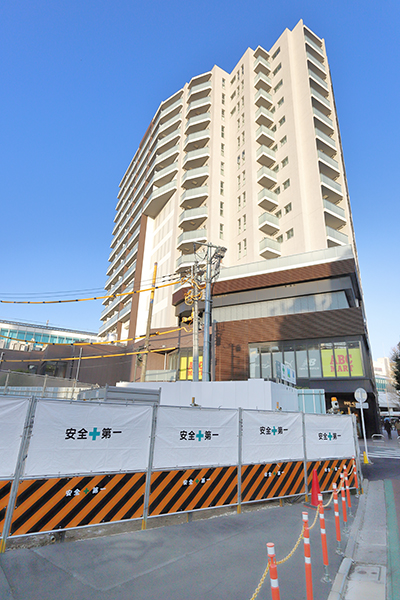

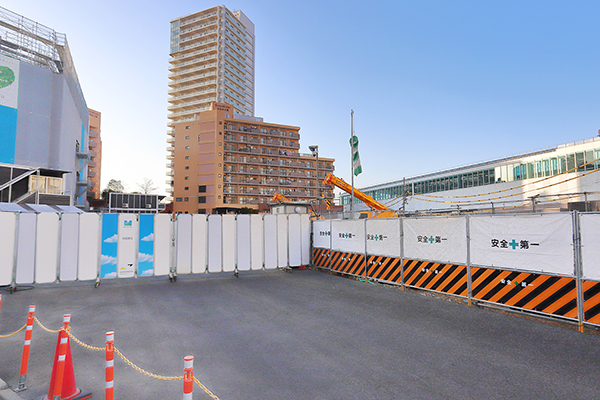

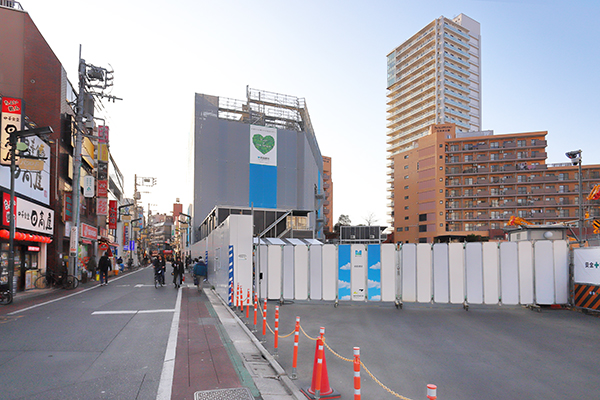

2026年1月18日撮影。南東側より見た北街区。
完成イメージ
![]() |
南東側から見ています。中央が北街区、その左が南街区です。 南街区には住宅・事務所・店舗で構成する地上9階、高さ34.96m、延べ面積2,694㎡の複合ビルが建ちます。
断面イメージ
![]() |
北街区は1~2階に店舗、3~5階に公益施設を配置。それより上は住宅(約220戸)になります。 南街区は1~2階に店舗、3~5階に事務所、6~9階に住宅(約20戸)を配置します。

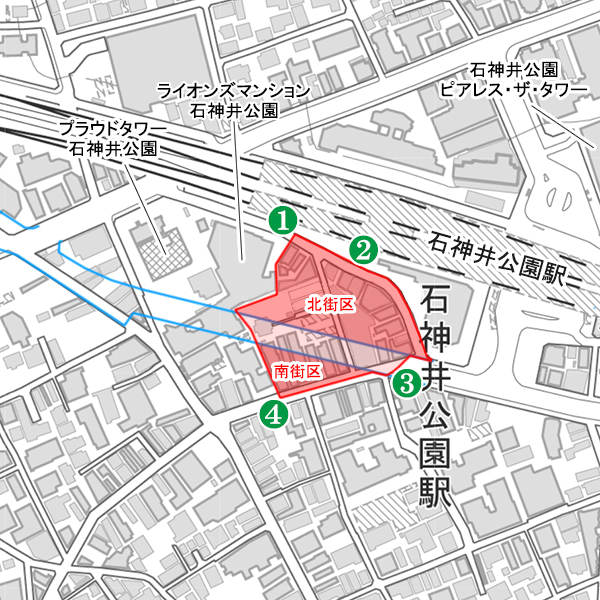

配置図
![]() |
新設する都市計画道路(補助232号線)を挟み北側に北街区、南側に南街区を配置。
公共施設として下記の道路や広場も同時に整備します。
補助232号線………16.0m、約90m、新設
区画道路2号…………約3.6m(全幅員約7.2m)、約50m、一部拡幅
区画道路8号…………約6.0m、約100m、一部拡幅
広場2号………………約110㎡、新設
概要

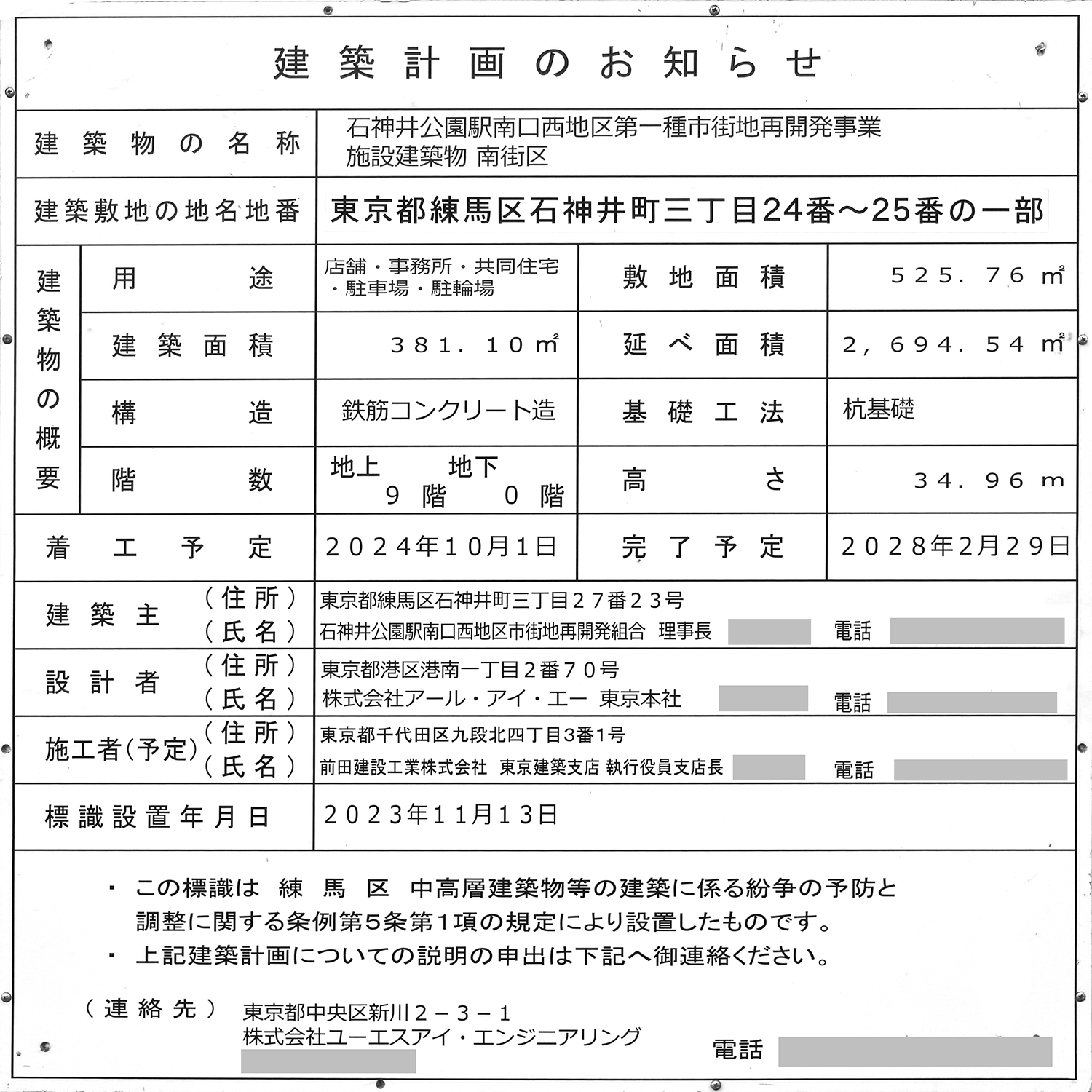

| 名 称 | 石神井公園駅南口西地区第一種市街地再開発事業 | |
|---|---|---|
| 所在地 | 東京都練馬区石神井町3丁目24番~25番の一部(地番) 東京都練馬区石神井町3丁目(住居表示) | |
| 最寄駅 | 西武池袋線「石神井公園」駅 | |
| 建築主 | 石神井公園駅南口西地区市街地再開発組合 | |
| 参加組合員 | 野村不動産株式会社 | |
| 設 計 | 株式会社アール・アイ・エー | |
| 施 工 | 前田建設工業株式会社 | |
| 施工区域面積 | 約0.6ha | |
| 街区名 | 北街区 | 南街区 |
| 用 途 | 店舗、公益施設、共同住宅(約220戸)、駐車場、駐輪場 | 店舗、事務所、共同住宅(約20戸)、駐車場、駐輪場 |
| 敷地面積 | 3,182.12㎡ | 525.76㎡ |
| 建築面積 | 2,137.97㎡ | 381.10㎡ |
| 延床面積 | 30,133.75㎡ | 2,694.54㎡ |
| 構 造 | 鉄筋コンクリート造、一部鉄骨造 | 鉄筋コンクリート造 |
| 基礎工法 | 杭基礎 | 杭基礎 |
| 階 数 | 地上26階、地下2階 | 地上9階 |
| 高 さ | 99.90m | 34.96m |
| 着 工 | 2024年12月26日(労災保険関係成立票より) | |
| 竣 工 | 2028年5月31日(労災保険関係成立票より)/2028年2月29日(標識より) | |
| 備 考 |
◆コンサルタント………アール・アイ・エー ◆特定業務代行者………前田建設工業 ◆練馬区HPは→こちら ◆東京都HPは→こちら ◆野村不動産2022年10月17日付ニュースリリース(※)は→こちら | |
最終更新日:2026年2月10日
地図
建設地は西武池袋線「石神井公園駅」のすぐ前です。 2020年12月の都市計画決定、2022年9月の本組合設立認可、2023年10月の事業計画および定款変更認可を経て、2024年1月25日に権利変換計画認可、2024年6月10日に権利変換計画の軽徴な変更をしています。
2026年1月18日撮影
![]() |

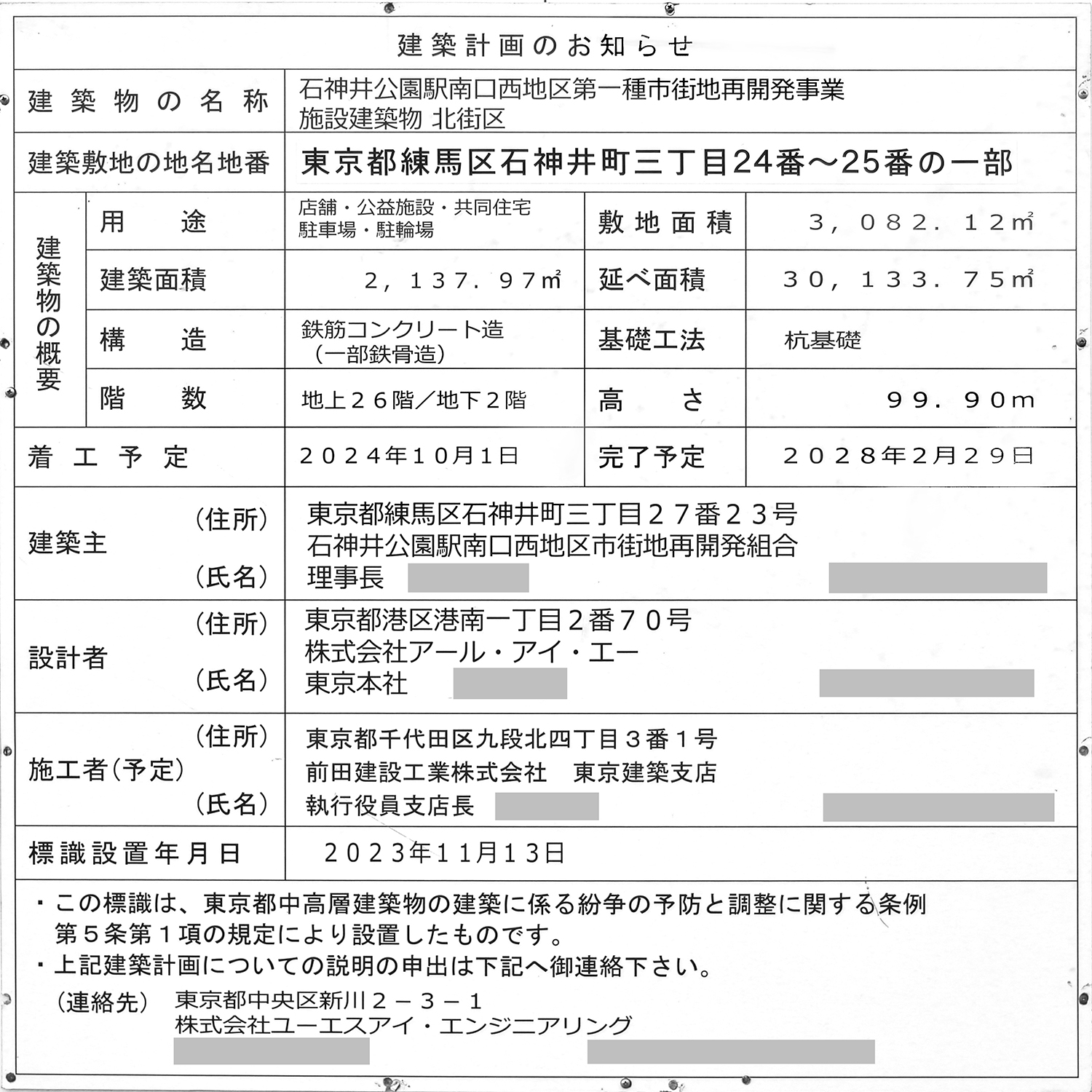

北街区の建築計画のお知らせ。前回撮影時と内容は同じです。
![]() |

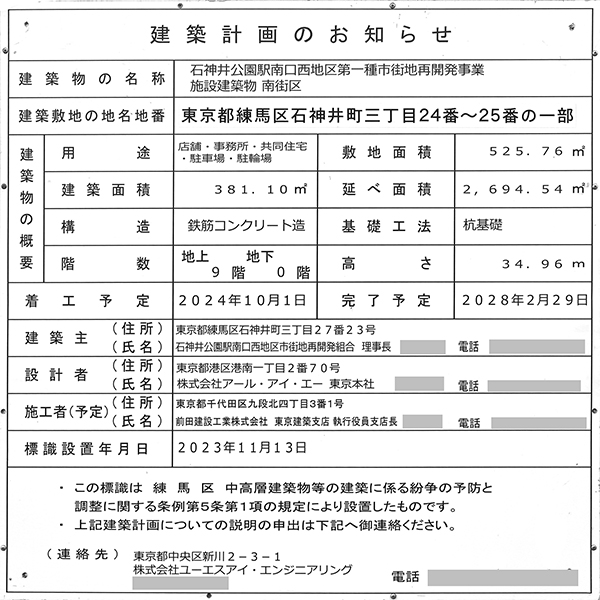

南街区の建築計画のお知らせ。こちらも前回撮影時と内容は同じです。
![]() |
事業地を東西に貫く都市計画道路(補助232号線)の北側が北街区、南側が南街区になります。 ①の地点よりスタートします。
![]() |

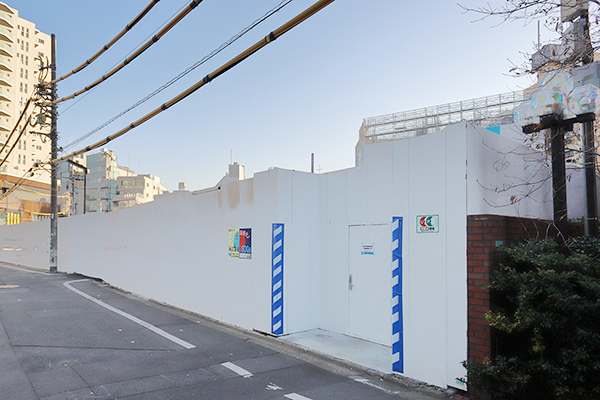

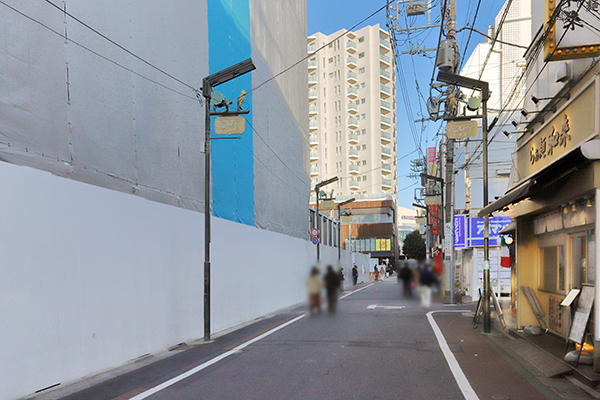

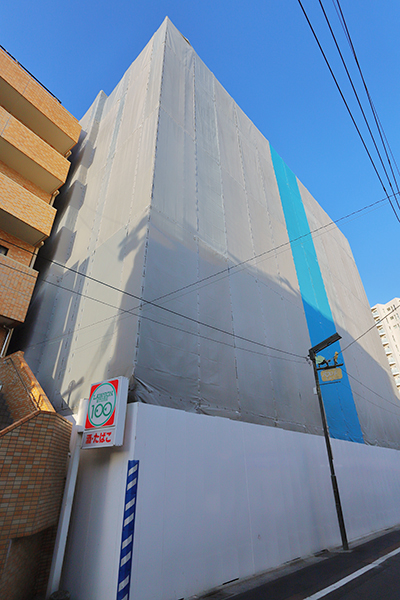

①の地点より北街区を見ています。現地の作業予定によると躯体工事を進めています。まもなく躯体が建ち上がることでしょう。
![]() |

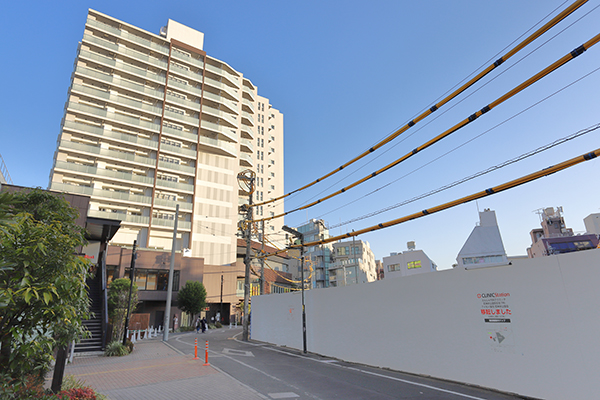

その左手。左に石神井公園駅があります。
![]() |
②の地点に移動しました。
![]() |

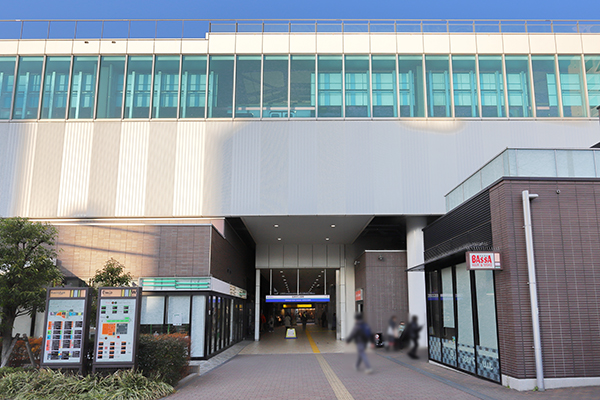

②の地点より見た石神井公園駅。
![]() |

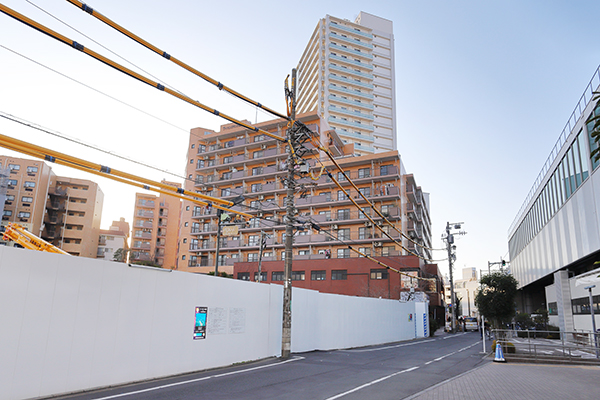

その反対側。北街区です。ここに地上26階、地下2階、高さ99.90m、総戸数約220戸の複合施設が出現します。
![]() |
その右手。
![]() |

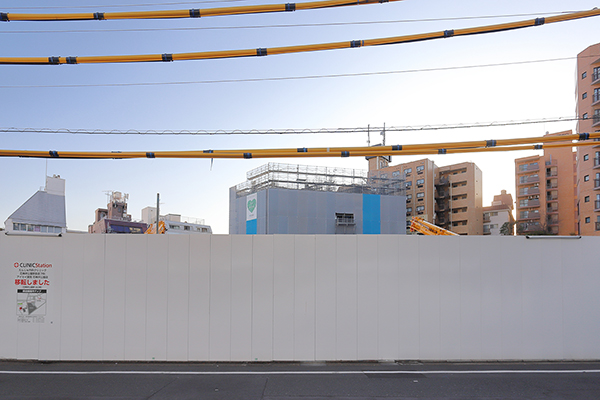

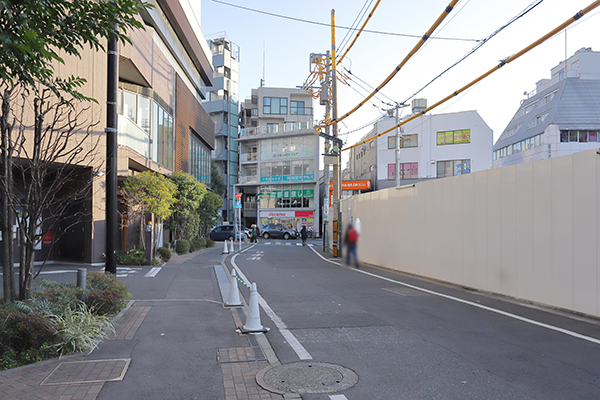

左手。こちらに進みます。
![]() |
右が北街区です。さらに進みます。
![]() |
③の地点に移動しました。
![]() |

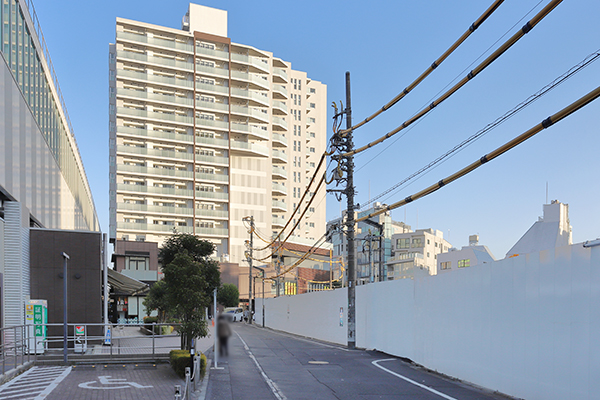

③の地点より見た北街区。北街区の複合施設は1~2階が店舗、3~5階が公益施設、6~26階が住宅約220戸になります。
![]() |
その右手。
![]() |
左手。ここに都市計画道路ができます。奥に見える「プラウドタワー石神井公園」の脇までまっすぐ道路が貫くことになります。
![]() |
その左手。中央奥に南街区の建物が建ち上がっています。規模は地上9階、高さ34.96m、延べ面積2,694㎡です。
④の地点に移動しました。
![]() |
③の地点より見た南街区の建物です。1~2階に店舗、3~5階に事務所、6~9階に住宅約20戸を配置します。
![]() |
その右手の様子。
![]() |
両街区とも2028年2月末に竣工する予定です
