TOP建設中・計画中INDEX京都府向日市


J.GRAN TOWER 京都向日町


J.GRAN TOWER 京都向日町は、JR西日本不動産開発と三井不動産レジデンシャルがJR向日町駅隣接地(京都府向日市)において分譲する地上38階、高さ約128m、総戸数343戸のタワーマンションです。 建築主はJR向日町駅周辺地区市街地再開発組合、設計はアール・アイ・エー、施工は大林組。 2028年7月下旬に竣工し、9月下旬に入居を開始する予定です。




J.GRAN TOWER 京都向日町

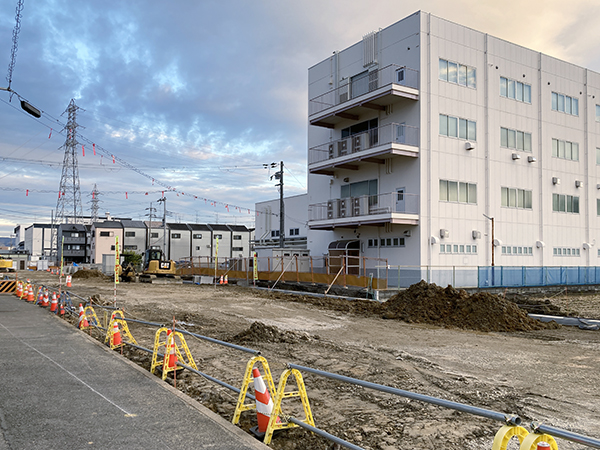

2025年12月29日撮影。南東側より見た建設地。



完成イメージ

JR向日町駅周辺地区第一種市街地再開発事業

[事業者2026年1月9日付ニュースリリースより引用]

2025年7月18日に起工式を開き、8月1日に着工しました。 京都府でもっとも高い建物が誕生します。



再開発イメージ

JR向日町駅周辺地区第一種市街地再開発事業

[以下図面、JR西日本2025年8月26日付ニュースリリースより引用]

事業名は「JR向日町駅周辺地区第一種市街地再開発事業」です。 再開発事業では地上5階、延べ面積約5,700㎡の駅ビル棟および約2,400㎡の東口駅前広場も整備されます。 駅ビル棟の施工は大鉄工業です。



向日町駅 平面図

JR向日町駅周辺地区第一種市街地再開発事業

JR向日町駅では、JR西日本により、向日町橋上駅新築他工事が大鉄工業の施工で進められています。 2025年10月18日から自由通路(西口)・橋上駅舎の一部の供用を開始。 2026年度冬頃に向日町駅東口を開設する予定です。



概要

名 称JR向日町駅周辺地区第一種市街地再開発事業
所在地京都府向日市寺戸町久々相、京都府向日市森本町野田
最寄駅JR「向日町」駅
建築主JR向日町駅周辺地区市街地再開発組合
設計・監理株式会社アール・アイ・エー
施 工株式会社大林組(住宅棟)、大鉄工業株式会社(駅ビル棟)
用 途住宅棟:住宅(約340戸)、店舗、診療所、業務施設など
駅ビル棟:商業、業務、サービスなど
事業地面積約0.8ha
敷地面積約5,780㎡
建築面積約2,600㎡
延床面積約47,750㎡
構 造住宅棟:鉄筋コンクリート造/駅ビル棟:鉄骨造
階 数住宅棟:地上38階/駅ビル棟:地上5階
高 さ128.50m
着 工2025年8月1日(起工式:2025年7月18日)
竣 工2028年度予定
備 考 ◆特定業務代行者:大林組・大鉄工業共同企業体
◆向日市HPは→こちら
◆JR西日本2025年8月26日付ニュースリリース(着工)は→こちら
◆事業者2026年1月9日付ニュースリリース(タワマン概要)は→こちら

[J.GRAN TOWER 京都向日町] 詳細
◆売主……………JR西日本不動産開発株式会社、三井不動産レジデンシャル株式会社
◆設計・監理……株式会社アール・アイ・エー
◆施工……………株式会社大林組
◆所在地…………京都府向日市森本町野田202番地
◆アクセス………JR京都線「向日町」駅徒歩1分、阪急京都線「東向日」駅徒歩9分
◆敷地面積………1,659.63㎡
◆建築面積………1,431.32㎡
◆延床面積………42,014.26㎡
◆構造規模………鉄筋コンクリート造一部鉄骨造、地上38階
◆総戸数…………343戸(一般販売対象274戸)
◆間取り…………2LDK~4LDK
◆専有面積………55.07㎡~101.62㎡
◆駐車場…………181台(平面1台、機械式タワー180台)
◆竣工予定………2028年7月下旬(予定)
◆入居予定………2028年9月下旬(予定)
◆管理会社………JR西日本住宅サービス株式会社

最終更新日:2026年1月9日

[J.GRAN TOWER 京都向日町 公式サイトはこちら]



地図

向日市(むこうし)は、京都府の南西に位置する人口55,447人(2025年8月1日現在)の市です。 向日町駅(むこうまちえき)と京都駅はJR京都線で8~9分で結ばれています。

2020年5月の準備組合設立、同年10月の都市計画決定、2022年2月の本組合設立認可(設立は3月)、2024年8月の事業計画変更認可(第1回)を経て、同年10月に権利変換計画が認可されています。



2025年12月29日撮影

J.GRAN TOWER 京都向日町

[地理院地図(国土地理院)をもとに作成]

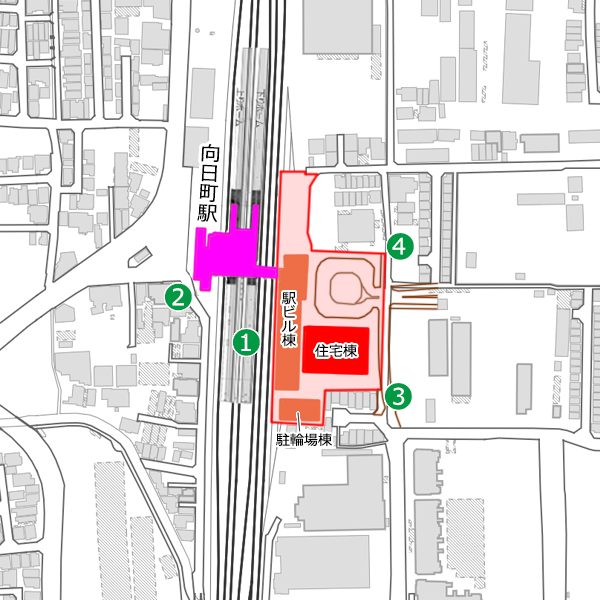

①の地点は向日町駅のホームの上です。




J.GRAN TOWER 京都向日町

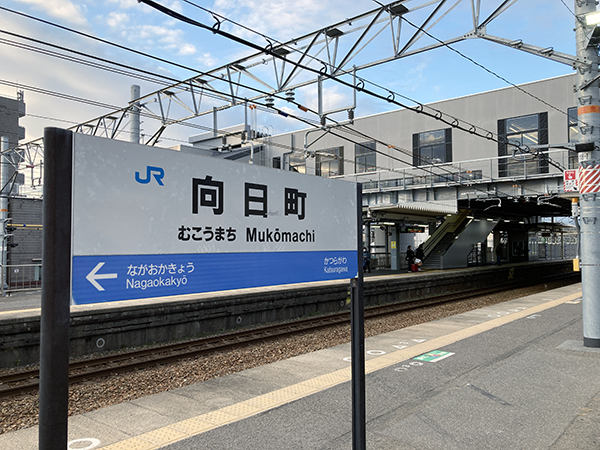

向日町駅の駅名標。




J.GRAN TOWER 京都向日町

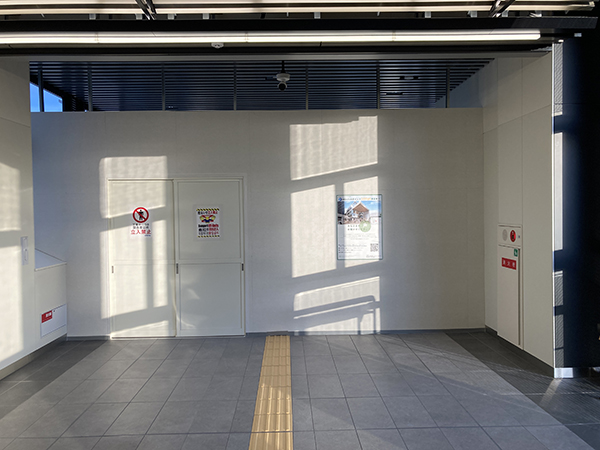

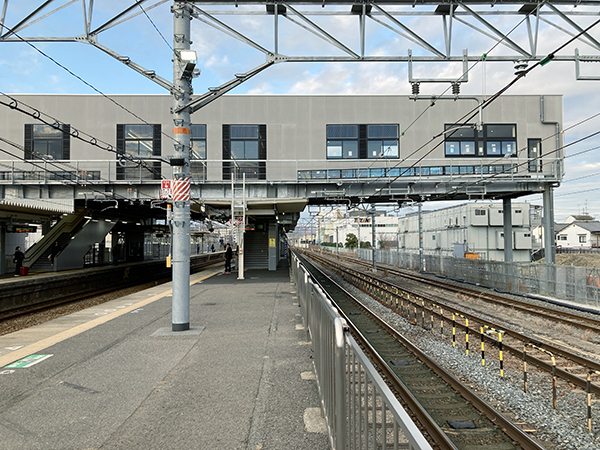

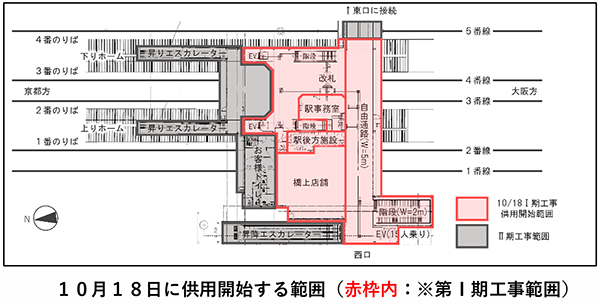

その右手。 向日町駅の新駅舎(第Ⅰ期工事)は2025年10月18日に供用を開始しています。




J.GRAN TOWER 京都向日町

その右手。 東口方面です。 今は途切れていますが、2026年度冬頃には東口が開設される予定です。




J.GRAN TOWER 京都向日町

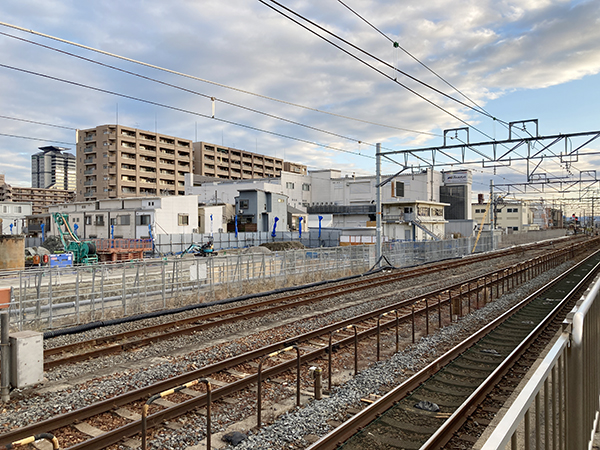

その右手。 駅ビル棟(地上5階)や住宅棟(地上38階)を建設中です。




J.GRAN TOWER 京都向日町

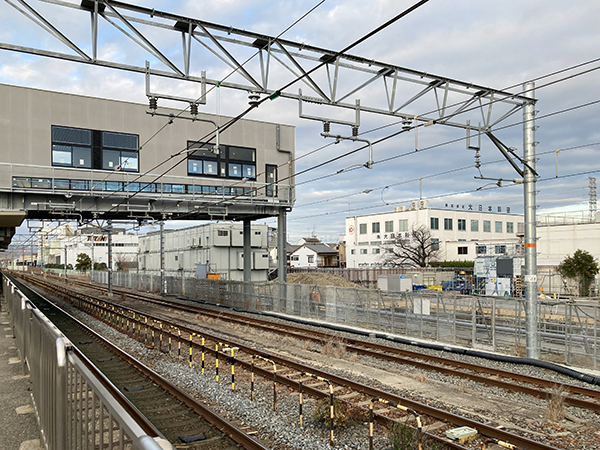

その右手の様子です。




J.GRAN TOWER 京都向日町

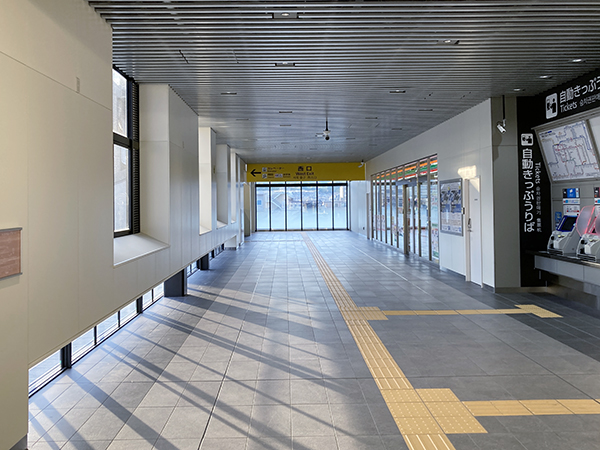

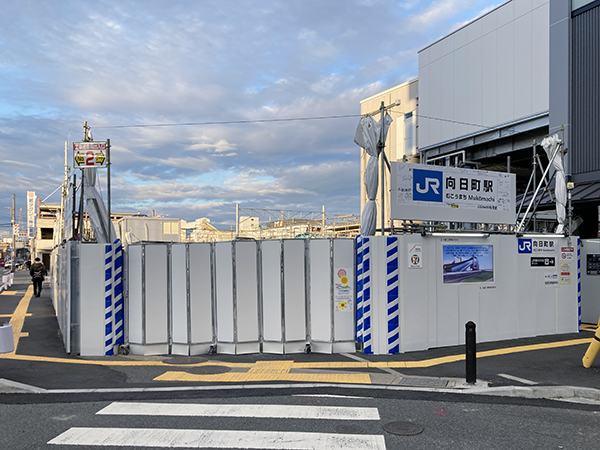

整備された向日町駅の自由通路の様子です。セブンイレブンもオープンしていました。




J.GRAN TOWER 京都向日町

その反対側。東口方面は今は行き止まりです。




J.GRAN TOWER 京都向日町

②の地点に移動しました。




J.GRAN TOWER 京都向日町

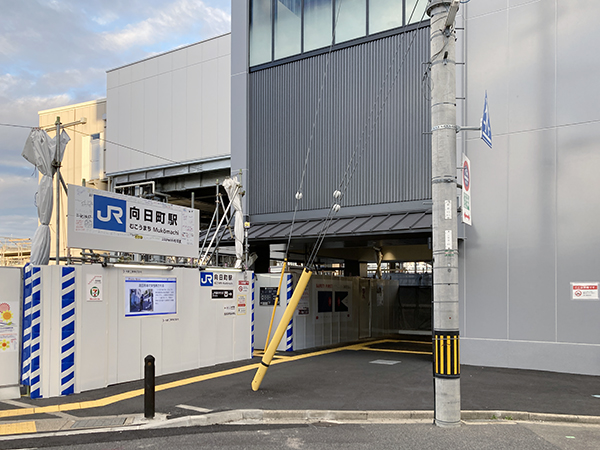

②の地点より見た向日町駅西口の様子。




J.GRAN TOWER 京都向日町

その左手。引き続き駅の工事が進められています。




J.GRAN TOWER 京都向日町

②の地点より線路に沿って南に進みます。 今は東口方面に行くには大きく迂回しなければなりません。 この先に自転車・歩行者用の地下道および踏切があります。




J.GRAN TOWER 京都向日町

③の地点まで向日町駅西口より徒歩10分ほどです。




J.GRAN TOWER 京都向日町

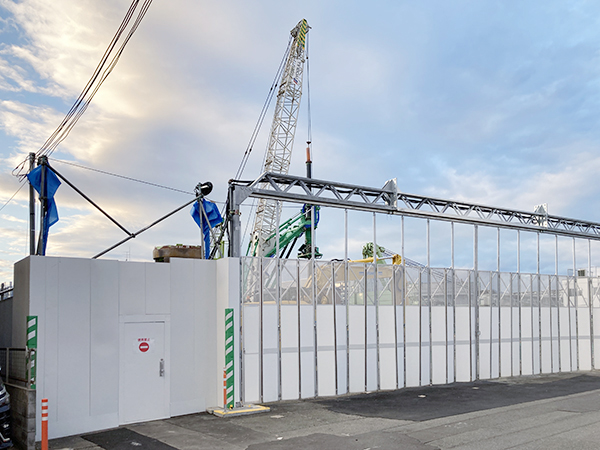

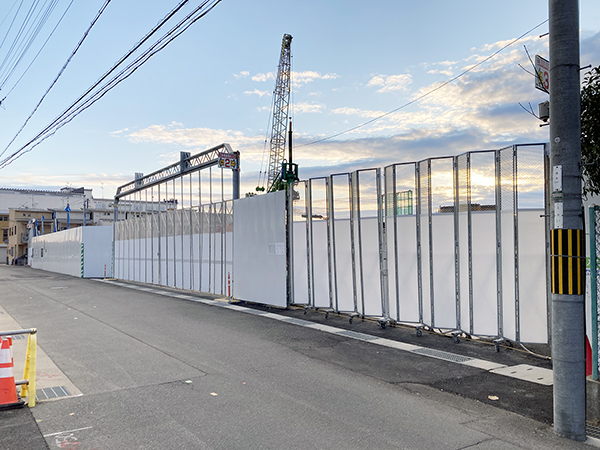

③の地点より見た建設地。 ここに地上38階、高さ約128m、総戸数343戸(一般販売対象274戸)のタワーマンションが出現します。 間取りは2LDK~4LDK、専有面積は55.07㎡~101.62㎡です。




J.GRAN TOWER 京都向日町

その右手。建設地東側。




J.GRAN TOWER 京都向日町

④の地点に移動しました。




J.GRAN TOWER 京都向日町

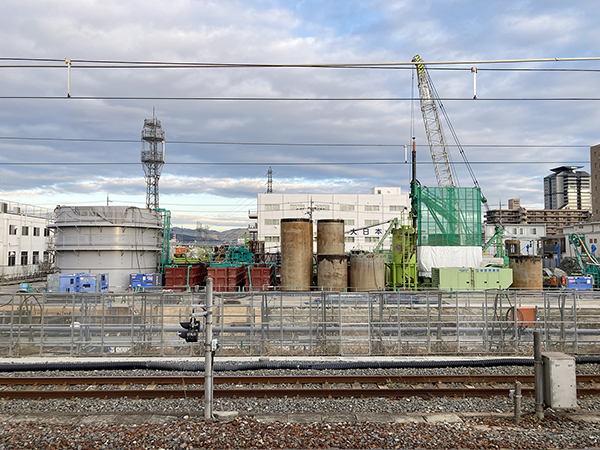

④の地点より見た建設地。こちら側に東口駅前広場(約2,400㎡)が整備されます。




J.GRAN TOWER 京都向日町

その左手。建設地東側。




J.GRAN TOWER 京都向日町

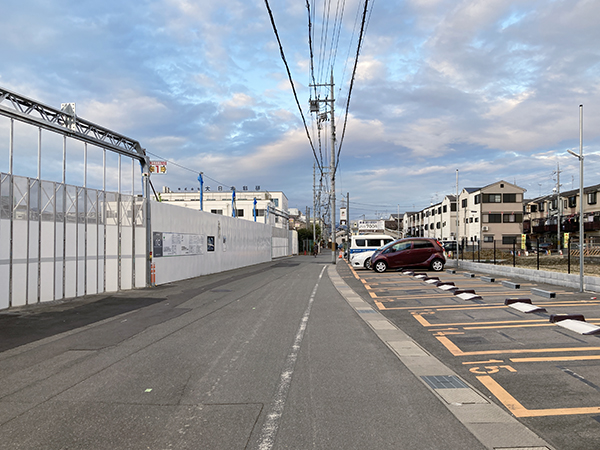

その左手。新しい道路をつくっています。工期は2027年3月15日まででした。




J.GRAN TOWER 京都向日町

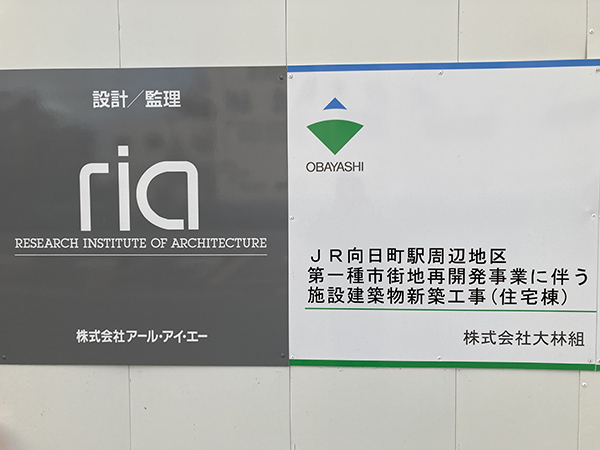

大林組が担当する住宅棟の労災保険関係成立票の事業の期間は2025年7月8日~2028年10月31日でした。




J.GRAN TOWER 京都向日町

大鉄工業が担当する駅ビル棟の労災保険関係成立票の事業の期間は2025年8月1日~2027年2月28日、駐輪場棟の労災保険関係成立票の事業の期間は2025年9月12日~2026年11月30日でした。 なお、駐輪場棟の注文者は公益財団法人 自転車駐車場整備センターです。




J.GRAN TOWER 京都向日町

[JR西日本2025年8月26日付ニュースリリースより引用]

住宅棟と駅ビル棟の完成イメージです。 「J.GRAN TOWER 京都向日町」は2028年7月下旬に竣工し、9月下旬に入居を開始する予定です。
