任天堂 本社第二開発棟(仮称)建設工事

任天堂(京都市)は、研究開発機能の強化のため、京都市南区上鳥羽鉾立町に地上9階、地下1階、延べ面積50,991㎡の「任天堂 本社第二開発棟(仮称)」を新設します。 設計はNTTファシリティーズ・竹中工務店JV、施工は竹中工務店。 2029年3月末に竣工する予定です。

任天堂 本社第二開発棟(仮称)建設工事

2025年12月29日撮影。北西側より見た建設地。

完成イメージ

任天堂 本社第二開発棟(仮称)

[決算説明会資料より引用]

任天堂は2022年4月12日、京都市が2021年12月8日に公募型プロポーザルにより募集していた市有地(元創業支援工場および元資器材・防災センター西側用地)の有効活用事業者に同社が選定され、同市有地を取得することになったと発表しています。 その時点では地上12階、高さ約72m、延べ面積約38,000㎡でした。

位置図

任天堂 本社第二開発棟(仮称)

[任天堂2022年4月12日付ニュースリリースより引用]

本社(地上7階)と本社開発棟(地上7階)の間に建設します。

概要

名 称任天堂 本社第二開発棟(仮称)建設工事
所在地京都市南区上鳥羽鉾立町11番2外5筆(地番)
最寄駅地下鉄烏丸線「十条」駅、近鉄京都線「十条」駅
建築主任天堂株式会社
設 計NTTファシリティーズ・竹中工務店設計共同体
施 工竹中工務店
用 途オフィス、商業施設、ホテル、駐車場
敷地面積10,028.55㎡
(元創業支援工場:3,110.91㎡、元資器材・防災センター西側用地:6,917.64㎡)
建築面積
延床面積50,991㎡(当初:約38,000㎡)
構 造鉄骨造
階 数地上9階、地下1階(当初:地上12階)
高 さ―(当初:約72m)
着 工2025年12月8日(労災保険関係成立票より)
竣 工2029年3月31日(労災保険関係成立票より)(当初:2027年12月予定)
備 考 ◆任天堂2022年4月12日付ニュースリリースは→こちら

最終更新日:2026年1月10日

地図

建設地まで地下鉄烏丸線「十条駅」や近鉄京都線「十条駅」から徒歩6分ほどです。

2025年12月29日撮影

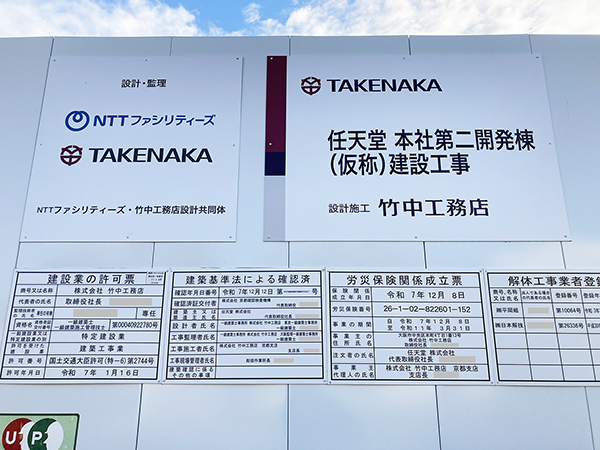

任天堂 本社第二開発棟(仮称)建設工事

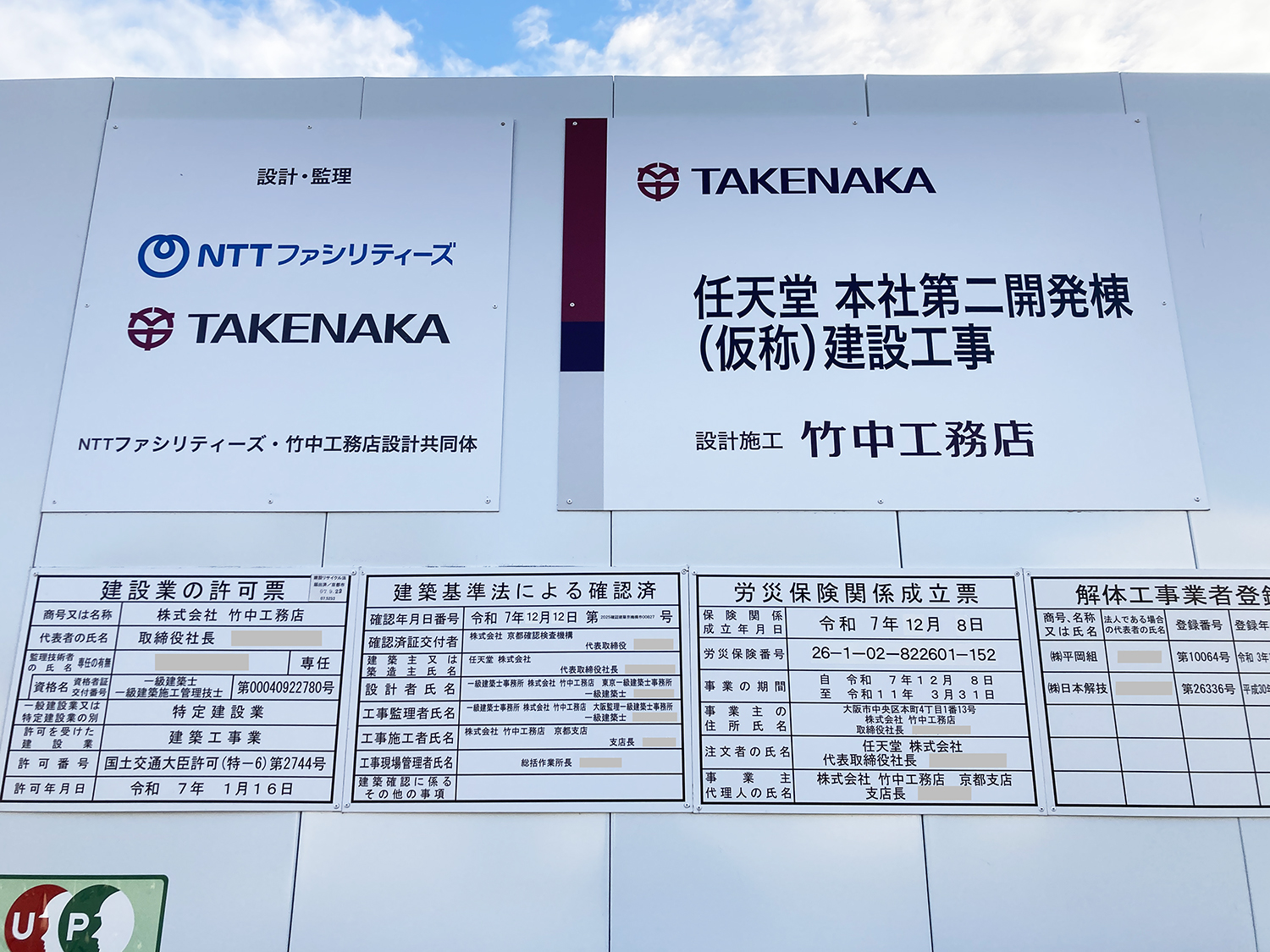

労災保険関係成立票の事業の期間は2025年12月8日~2029年3月31日でした。写真クリックで拡大画像を表示。

任天堂 本社第二開発棟(仮称)建設工事

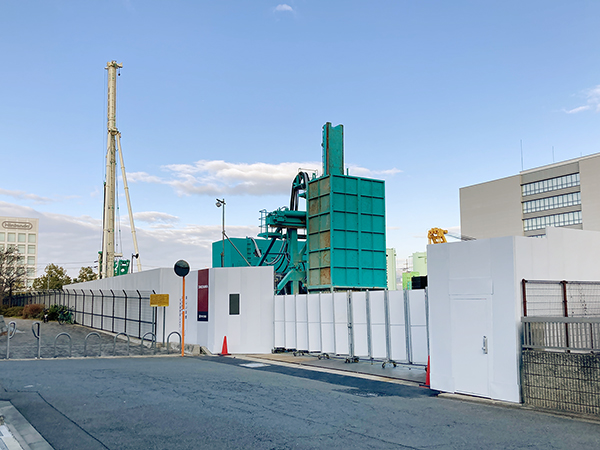

北西側より建設地を見ています。着工したばかりです。

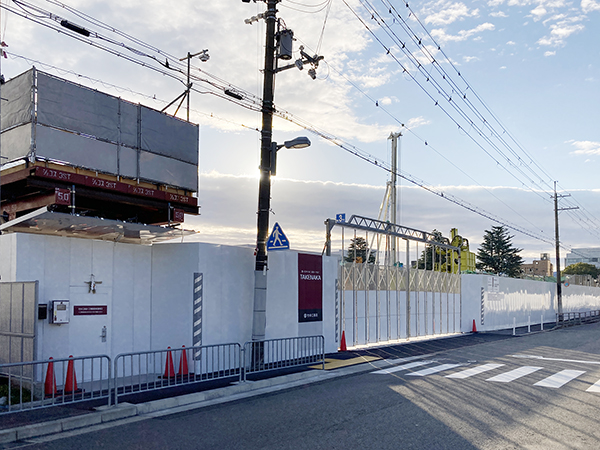

任天堂 本社第二開発棟(仮称)建設工事

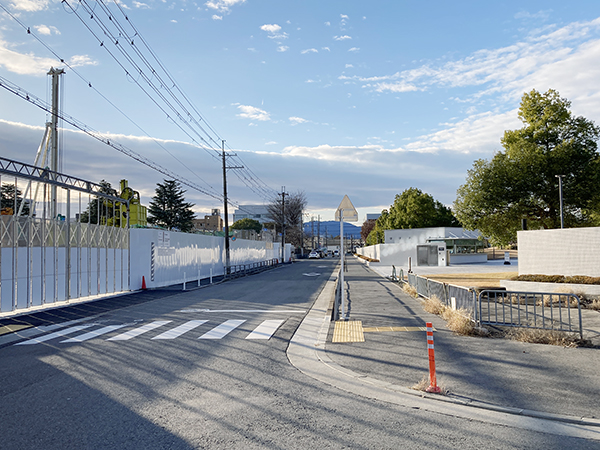

その左手。建設地北側。

任天堂 本社第二開発棟(仮称)建設工事

北東側より見た建設地。

任天堂 本社第二開発棟(仮称)建設工事

その右手。

任天堂 本社第二開発棟(仮称)建設工事

建設地北側に「任天堂 本社開発棟」(地上7階)があります。

任天堂 本社第二開発棟(仮称)建設工事

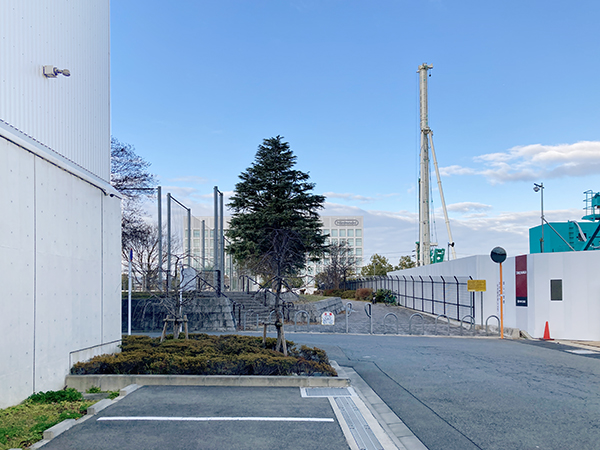

南西側より見た建設地。2029年3月末に竣工する予定です。
