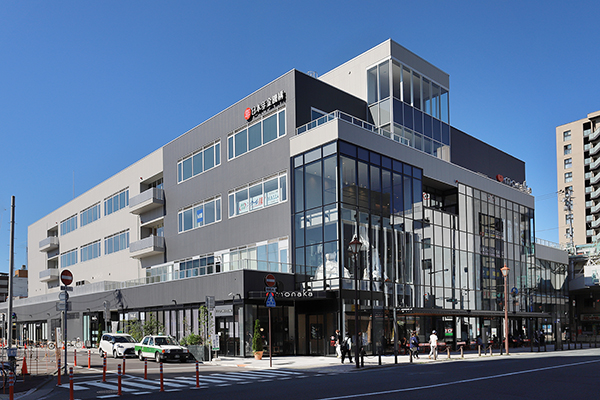

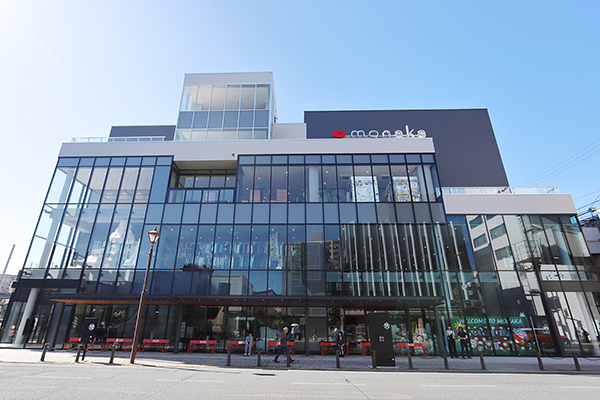

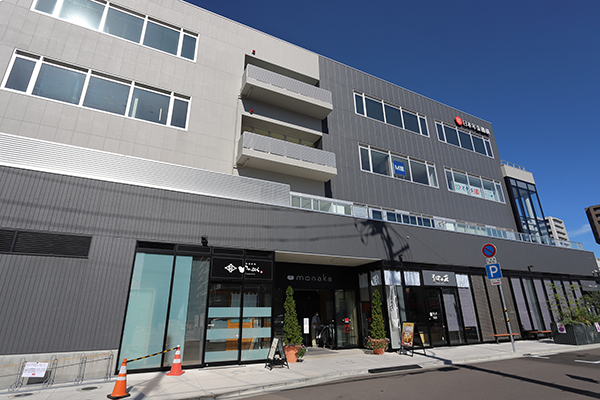

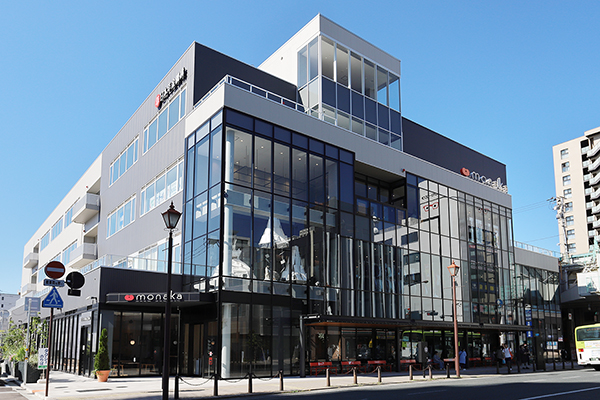

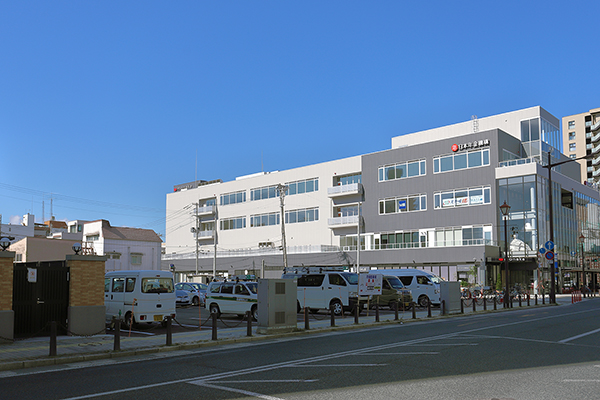

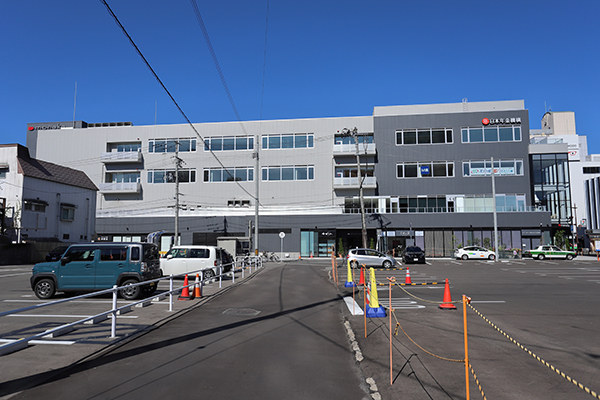

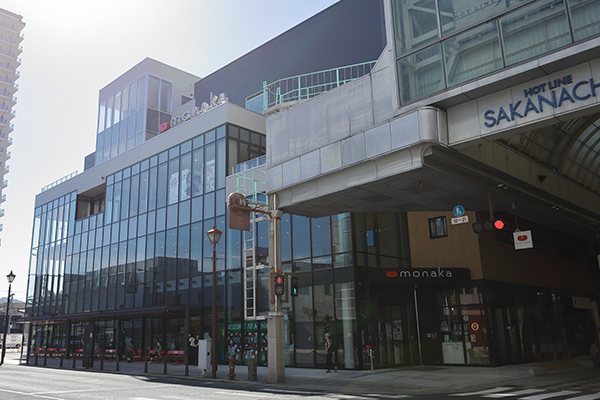

TOP >建設中・計画中INDEX >岩手県 >盛岡市
中ノ橋通一丁目地区第一種市街地再開発事業
中ノ橋通一丁目地区市街地再開発組合は、岩手県盛岡市中ノ橋通1丁目に、地上4階、延べ面積約15,300㎡の商業施設「monaka(もなか)」及び地上22階、延べ面積約8,300㎡の住宅棟「タワーレジデンス」を新設します。 住宅保留床を取得する組合員としてNIPPOが参画。 設計はRIA・中居都市建築設計共同体、施工は福田組。 2023年4月14日に新築工事安全祈願祭を開きました。 「monaka」は2023年6月に着工し、2024年6月に開業する予定です。 「タワーレジデンス」は2024年の着工、2027年の竣工を目指しています。
![]() |
2022年11月27日撮影。北西側から見た住宅棟建設地。
完成イメージ
![]() |

事業地は東街区(中央左)と西街区(中央右)で構成。 東街区に22階建て住宅棟「タワーレジデンス」、西街区に4階建て商業施設「monaka」を建設します。
位置図
![]() |
2019年6月に閉店した商業施設「Nanak(ななっく)」の跡地に建設する「monaka」は、1~2階に飲食や物販・サービス店舗、3階に医療・教育関連施設、4階にオフィスを配置します。
2024年6月に開業する予定です。
西街区完成後に東街区の既存建物の解体工事に着手します。
住宅棟の総戸数は約80戸。1階には店舗も入ります。
2027年の完成を目指しています。
全体概要
事業名 | 中ノ橋通一丁目地区第一種市街地再開発事業 | |
---|---|---|
所在地 | 岩手県盛岡市中ノ橋通1丁目257-1ほか、南大通一丁目256-1(地番) | |
交 通 | 「盛岡バスセンター」バス停 徒歩1分(岩手県交通) | |
建築主 | 中ノ橋通一丁目地区市街地再開発組合 | |
設 計 | RIA・中居都市建築設計共同体 | |
施 工 | 株式会社 福田組 | |
区域面積 | 約0.8ヘクタール | |
街区名 | 西街区 | 東街区 |
施設名 | 商業施設「monaka(もなか)」 | 住宅棟「タワーレジデンス」 |
住 所 | 岩手県盛岡市中ノ橋通1丁目6 | 岩手県盛岡市中ノ橋通1丁目10 |
用 途 | 商業・業務施設、駐車場 | 住宅(80戸)、駐車場、商業施設 |
敷地面積 | 4,700.85㎡ | 約1,400㎡ |
建築面積 | 4,104.70㎡ | 約750㎡ |
延床面積 | 15,350.98㎡ | 約8,300㎡ |
構 造 | 鉄骨造 | ― |
構 造 | 直接基礎 | ― |
階 数 | 地上4階、地下1階 | 地上22階 |
高 さ | 23.00m | ― |
着 工 | 2023年6月予定 | 2024年予定 |
竣 工 | 2024年6月予定 | 2027年予定 |
備 考 |
◆既存建物解体着手:2022年6月 ◆新築工事安全祈願祭:2023年4月14日 ◆住宅保留床を取得する組合員:NIPPO ◆盛岡市役所HPは→こちら |
最終更新日:2023年4月17日
地図
建設地は盛岡バスセンターの目の前です。 盛岡駅から盛岡バスセンターまではバスで10分ほどです。
2022年11月撮影
![]() |
2022年11月27日撮影。盛岡唯一の全蓋アーケード街「ホットライン肴町」に面して商業施設「Nanak」(ななっく)が立地していました。
![]() |
その左手。福田組が2022年5月6日~2023年3月31日の工期で「Nanak」の解体工事を進めていました。
![]() |
同じ角度から見た完成イメージです。手前に商業施設「monaka(もなか)」、奥に住宅棟「タワーレジデンス」が誕生します。
![]() |
アーケード街の内部の様子です。
![]() |
北側から見た解体中の「Nanak」。
![]() |
北東側から見た解体中の「Nanak」。新設する「monaka」は地上4階、地下1階、高さ23.00m、延べ面積15,350㎡です。
![]() |
ほぼ同じ角度から見た完成イメージです。1階にフードマルシェ・生活支援アラカルト、2階に寛ぎのラウンジフロア、3階に健康と学びのフロア、4階に事務所フロアを計画しています。約50店舗が入る予定です。
![]() |
その左手。左側が住宅棟建設地になります。
![]() |
その左手。住宅棟建設地。地上22階、延べ面積約8,300㎡、総戸数80戸を予定しています。
![]() |
北側から見た住宅棟建設地。1階に物販・サービス店舗・住宅エントランス・駐車場・駐輪場、2~22階にNIPPOが分譲する住宅(80戸)を配置する計画です。
![]() |
その右手。「monaka」建設地方面。
![]() |

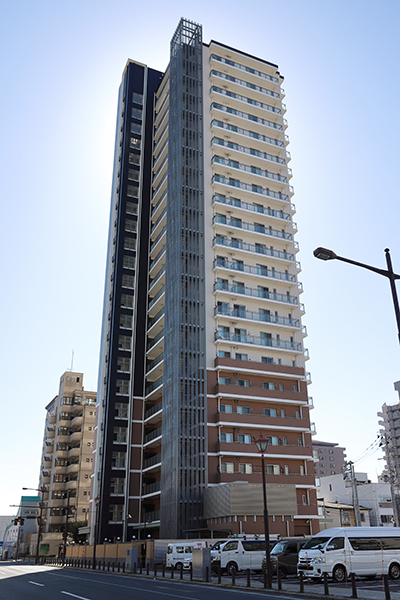

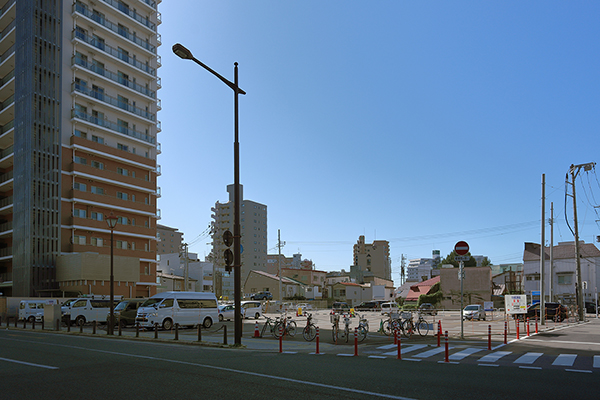

左手。 2015年5月に竣工した「ル・サンク中の橋タワーレジデンス」があります。 規模は地上23階、高さ78.74m、86戸。 こちらもNIPPOが分譲しています。 ほぼ同規模のタワーマンションが並ぶことになりますね。
![]() |
北東側から見た住宅棟建設地。
![]() |
その向かい側に新しくなった「盛岡バスセンター」があります。2022年10月4日(バス乗り場は翌10月5日)に供用を開始しています。
![]() |
「monaka」建設地側から見た住宅棟建設地の様子。
![]() |
その右手。右が「monaka」建設地です。
![]() |
東側から見た解体中の「Nanak」。
![]() |
現地の案内です。写真クリックで拡大画像を表示。
![]() |
西街区(monaka)の建築計画のお知らせです。写真クリックで拡大画像を表示。
![]() |
商業施設「monaka」は2024年4月中旬にオープンし、住宅棟「タワーレジデンス」は2027年に完成する予定です。
