TOP建設中・計画中INDEX兵庫県三田市

ジオ三田

ジオ三田は、阪急阪神不動産と旭化成不動産レジデンスが三田駅前(兵庫県三田市)において分譲する地上20階、高さ59.85m、総戸数541戸の大型マンションです。 建築主は三田駅前Cブロック地区市街地再開発組合、設計は大建設計、施工は熊谷組。 第1工区(337戸)は2027年4月下旬に竣工し、同5月下旬に入居を開始する予定です。 第2工区(204戸)は2028年1月下旬に竣工し、同2月下旬に入居を開始する予定です。

ジオ三田

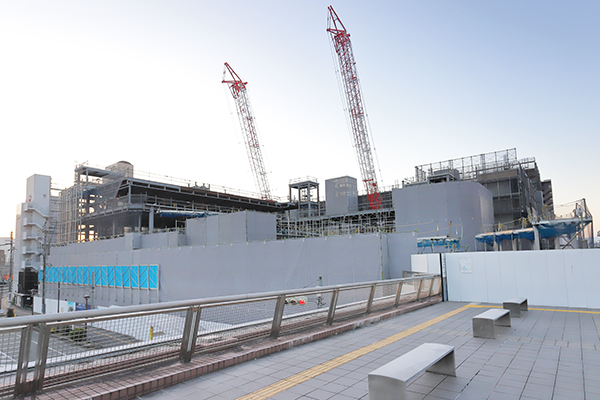

2025年12月29日撮影。南東側より見た建設地。

完成イメージ

三田駅前Cブロック地区第一種市街地再開発事業

[以下2枚、2024年9月12日付ニュースリリースより引用]

阪急阪神不動産と旭化成不動産レジデンスは2024年9月12日、両社が参加組合員として参画する「三田駅前Cブロック地区第一種市街地再開発事業」の安全祈願祭を同日に執り行ったと発表しています。 再開発事業では商業棟や駐車場、交番も建設します。

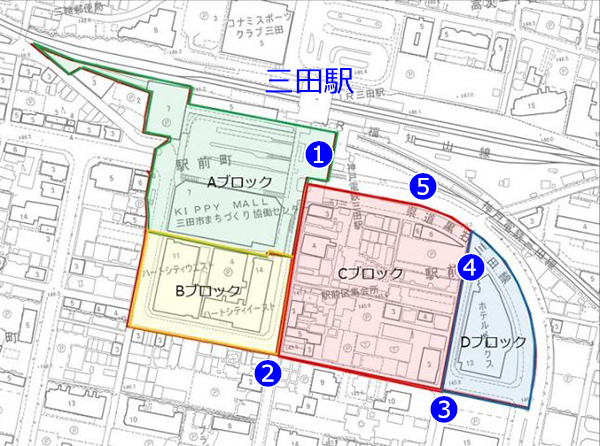

位置図

三田駅前Cブロック地区第一種市街地再開発事業

[三田市HPより引用]

三田駅前ではA~Dの4ブロックに分けて再開発事業を進めています。Cブロックの完成により三田駅前地区の整備が完了することになります。

Aブロック:三田駅前一番館(愛称:キッピーモール) 、三田駅前第一駐車場、2006年完了
Bブロック:三田駅前ハートシティEAST、三田駅前ハートシティWEST、2017年完了
Dブロック:レバンテ三田(ホテルメルクス)、2002年完了

概要

事業名三田駅前Cブロック地区第一種市街地再開発事業
住宅名ジオ三田
所在地兵庫県三田市駅前町
最寄駅JR「三田」駅、神戸電鉄「三田」駅
建築主三田駅前Cブロック地区市街地再開発組合
設計・監理株式会社大建設計
施 工株式会社熊谷組
施工面積約1.9ha
延床面積約71,400㎡(全体)
敷地名敷地1敷地2敷地3
用 途住宅(541戸)、商業、業務、駐車場駐車場交番
敷地面積11,646.14㎡約1,390㎡約300㎡
建築面積8,622.32㎡約990㎡約75㎡
延床面積68,271.58㎡約2,860㎡約130㎡
構 造RC造(住宅棟)、S造(商業棟)、S造(駐車場)S造RC造
階 数地上20階(住宅棟)、地上5階(商業棟)、地上5階(駐車場)地上3階地上2階
高 さ59.85m(住宅棟)、約19m(商業棟)
着 工2024年9月(安全祈願祭:2024年9月12日)
竣 工2027年10月
備 考 ◆参加組合員…………………阪急阪神不動産・旭化成不動産レジデンス共同企業体
◆事業推進コーディネート…都市問題経営研究所
◆商業コンサルタント………オーク計画研究所
◆特定業務代行者……………熊谷組

[ジオ三田 詳細]
◆所在地…………兵庫県三田市駅前町1008(地番)
◆交通……………JR福知山線「三田」駅 徒歩2分、神戸電鉄三田線「三田」駅 徒歩2分
◆売主……………阪急阪神不動産株式会社、旭化成不動産レジデンス株式会社
◆販売代理………阪急阪神不動産株式会社、伊藤忠ハウジング株式会社
◆総戸数…………541戸(1工区337戸 2工区204戸)(非分譲住戸48戸含む、他店舗5区画)
◆間取り…………1LDK+S~4LDK
◆専有面積………58.73㎡~107.27㎡
◆駐車場…………433台
◆竣工予定………第1工区:2027年4月下旬/第2工区:2028年1月下旬
◆入居予定………第1工区:2027年5月下旬/第2工区:2028年2月下旬
◆管理会社………株式会社阪急阪神ハウジングサポート

◆阪急阪神不動産2024年9月12日付ニュースリリースは→こちら
◆三田市HPは→こちら

最終更新日:2026年1月15日

[ジオ三田 公式サイトはこちら]

地図

2020年3月の都市計画決定、2021年11月の組合設立認可、2022年11月の事業計画変更(第1回)認可 、2023年6月の権利変換計画認可、2023年10月の事業計画変更(第2回)認可を経て、同月に既存建物解体工事に着手しています。

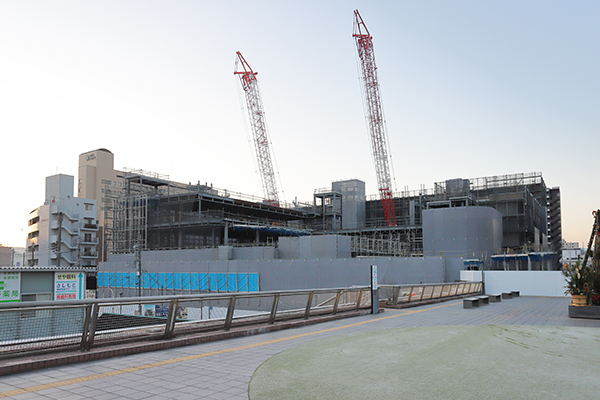

2025年12月29日撮影

ジオ三田

①の地点は三田駅前のペデストリアンデッキの上です。

ジオ三田

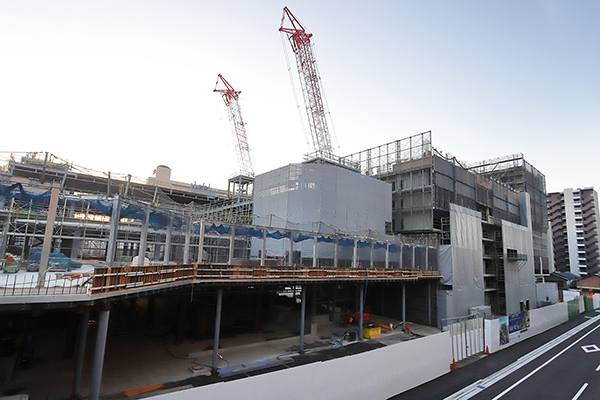

①の地点より三田駅を見ています。

ジオ三田

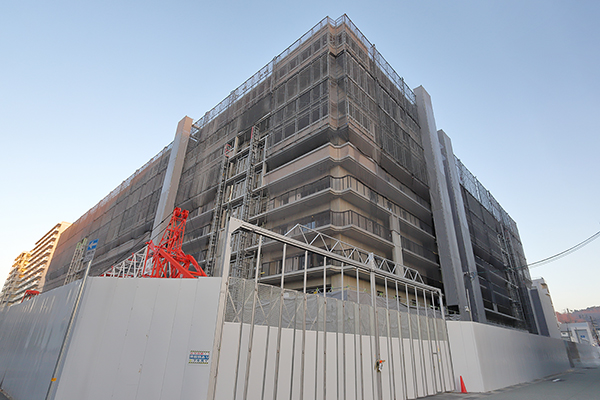

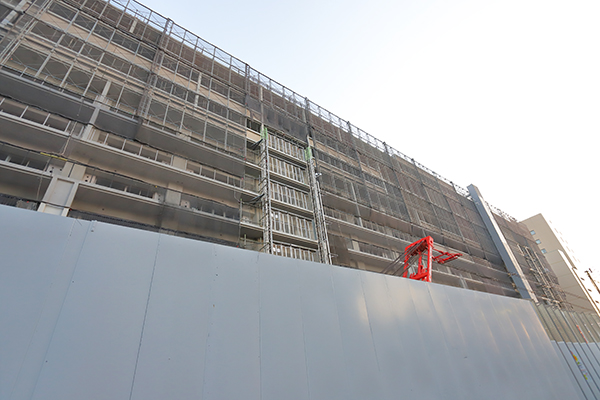

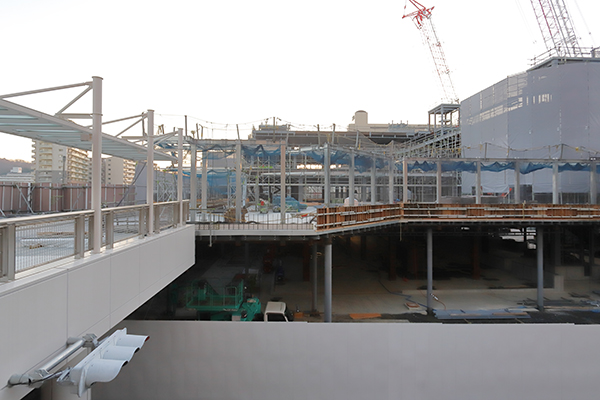

その反対側。建設地です。躯体が建ち上がり始めています。

ジオ三田

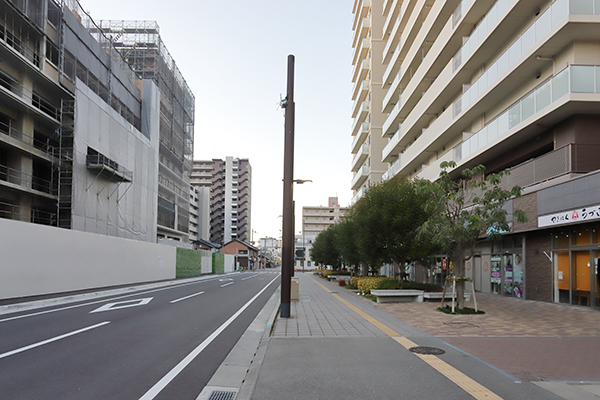

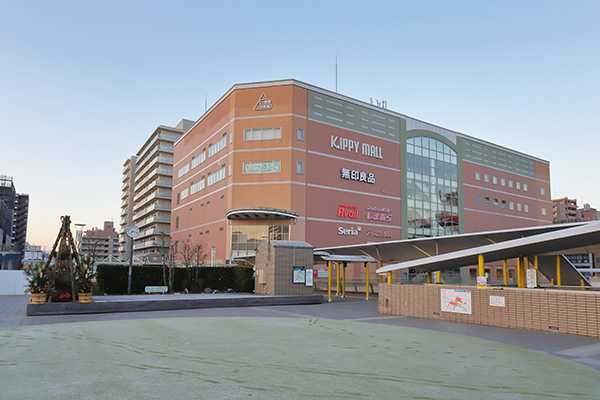

その右手。Aブロックに建設された商業施設「キッピーモール(三田駅前一番館)」(地上6階)があります。

ジオ三田

建設地に接近しました。手前では商業・業務棟(地上5階)を建設中です。

ジオ三田

その左手。建設地北側道路の様子。左に現場事務所があります。

ジオ三田

右手。建設地西側。

ジオ三田

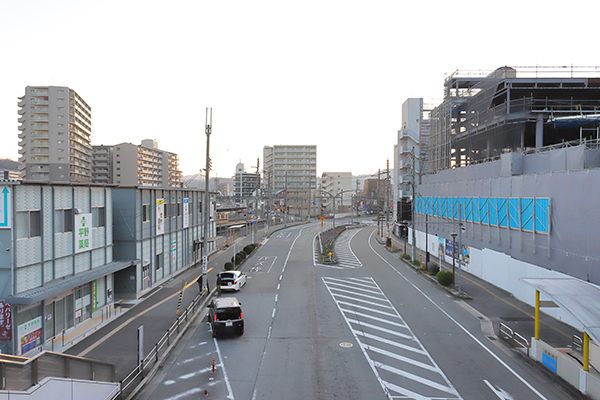

その右手。左奥に、Bブロックに建設されたマンション「ルネ三田駅前ハートシティ」(地上14階)が見えます。

ジオ三田

ペデストリアンデッキの先端より見た建設地。 このあたりに商業・業務棟が出現します。

ジオ三田

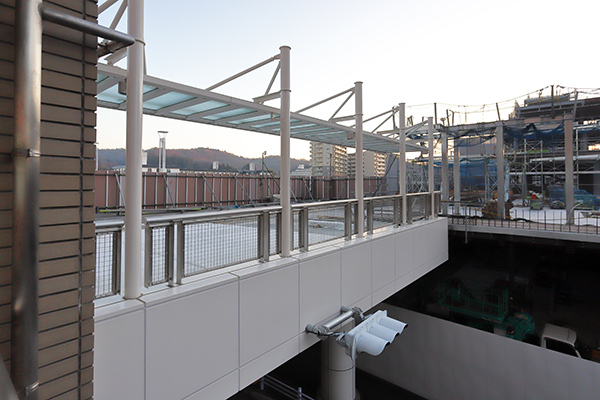

その左手。ペデストリアンデッキと接続するデッキの様子。

ジオ三田

右手。右奥で「ジオ三田」を建設地です。

ジオ三田

下に降りた地点より見た建設中の「ジオ三田」。

ジオ三田

その右手。建設地西側。こちらに進みます。

ジオ三田

②の地点に移動しました。

ジオ三田

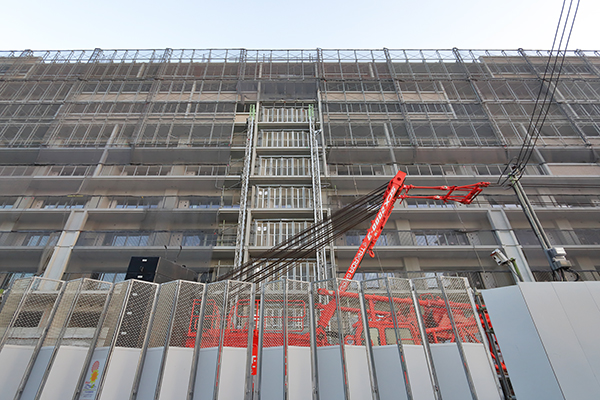

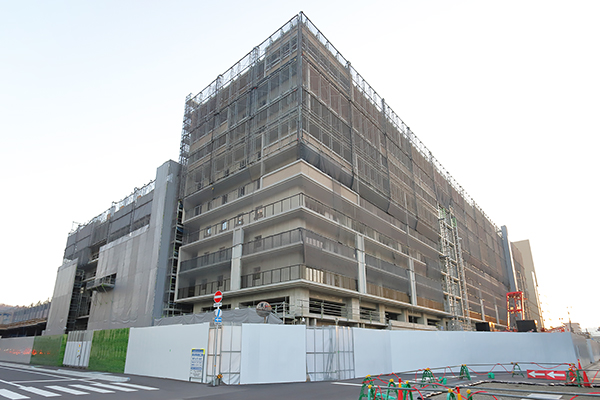

②の地点より見た建設中の「ジオ三田」。20階まで成長します。

ジオ三田

その左手。建設地西側。三田駅方面。左は「ルネ三田駅前ハートシティEAST」です。

ジオ三田

右手。建設地南側。こちらに進みます。

ジオ三田

建設中の「ジオ三田」。総戸数は541戸。このうち非分譲住戸が48戸あり、493戸を一般に分譲する計画です。

ジオ三田

南側より見た建設中の「ジオ三田」。間取りは1LDK+S~4LDK、専有面積は58.73㎡~107.27㎡です。全34タイプを用意しています。

ジオ三田

その右手。さらに進みます。

ジオ三田

③の地点に移動しました。

ジオ三田

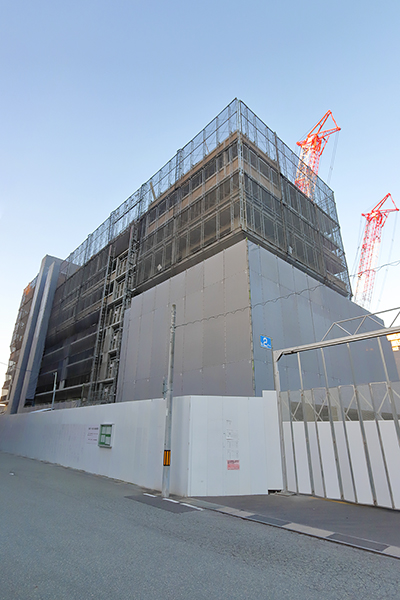

③の地点より見た建設中の「ジオ三田」。 共用施設として、パーティールーム、スタディルーム、フィットネス、サウナなどを計画しています。

ジオ三田

その左手。建設地南側。

ジオ三田

右手。建設地東側。

ジオ三田

その右手。Dブロックに建設された「ホテルメルクス」(地上12階)があります。

ジオ三田

④の地点に移動しました。

ジオ三田

④の地点より見た建設中の「ジオ三田」。 2025年1月15日の時点では、2LDK~4LDK(64.8㎡~93.66㎡)を4,570万円~7,670万円で販売中でした。

ジオ三田

その左手。建設地西側。

ジオ三田

右手。一部の建物は残っています。

ジオ三田

⑤の地点に移動しました。

ジオ三田

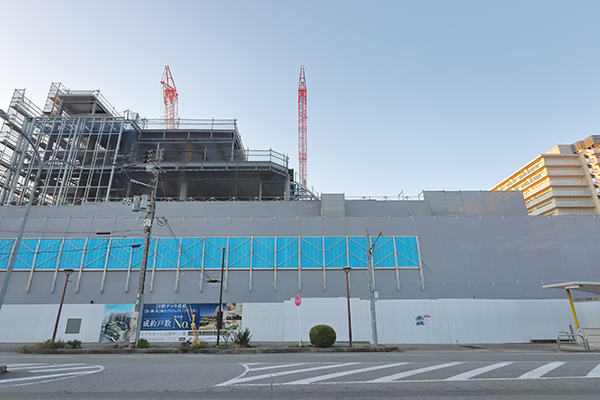

⑤の地点より見た建設中の商業・業務棟。

ジオ三田

その右手。建設地北側。

ジオ三田

その右手。神戸電鉄三田駅の様子。

ジオ三田

北側より見た建設中の商業・業務棟。

ジオ三田

「ジオ三田」の第1工区(337戸)は2027年4月下旬に竣工し、同年5月下旬に入居を開始する予定です。 第2工区(204戸)は2028年1月下旬に竣工し、同2月下旬に入居を開始する予定です。 なお、竣工時期と入居時期は当初計画より4か月ほど延びています。
